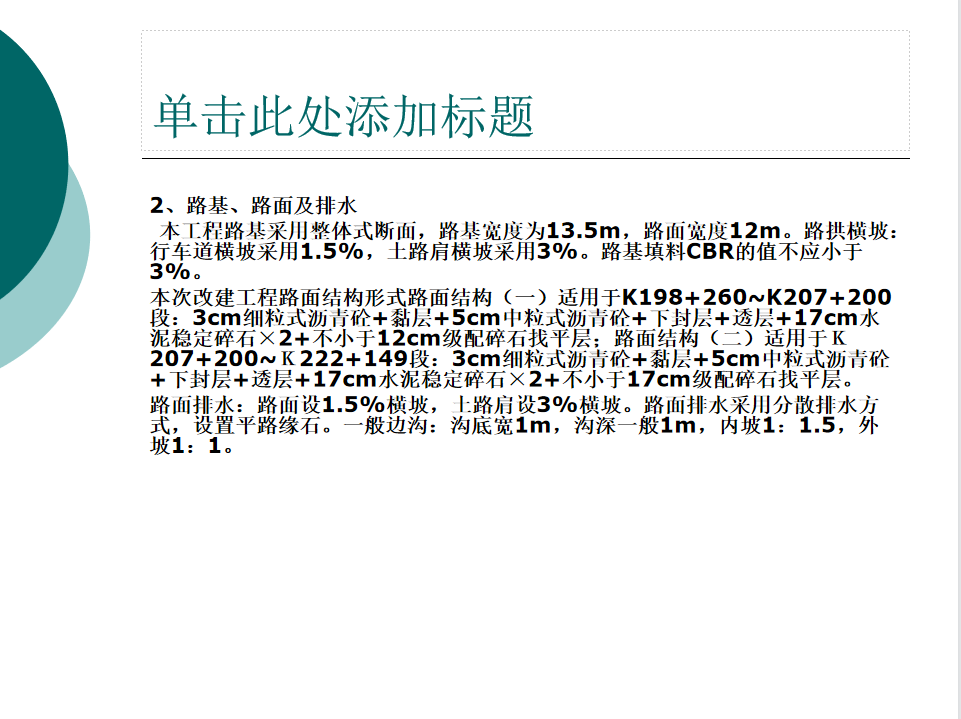

农村公路改建施工组织设计和交通组织方案 44p

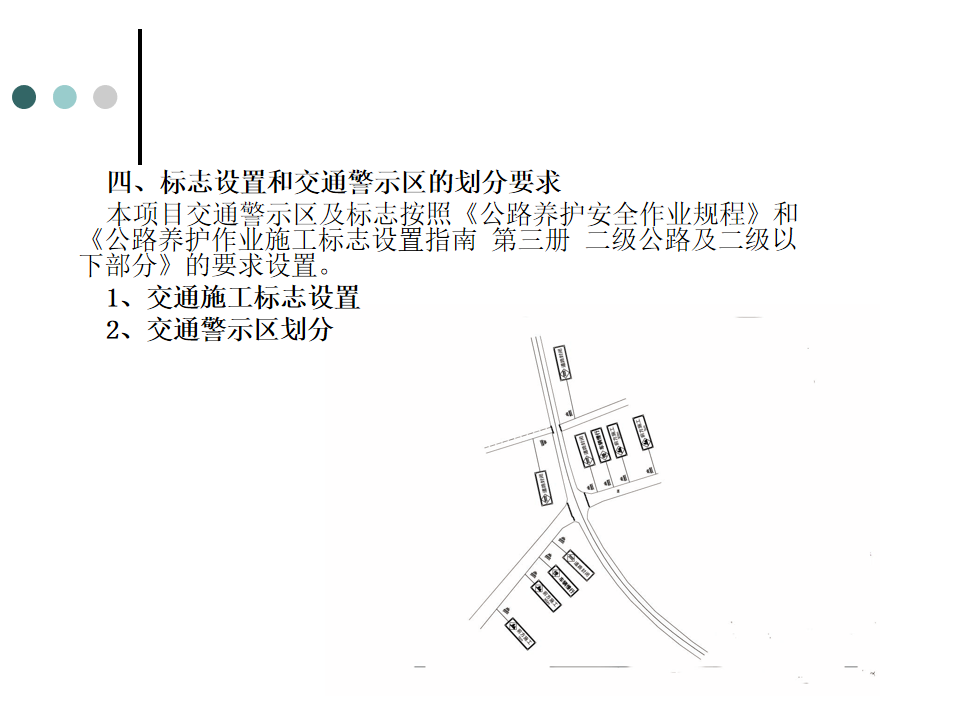

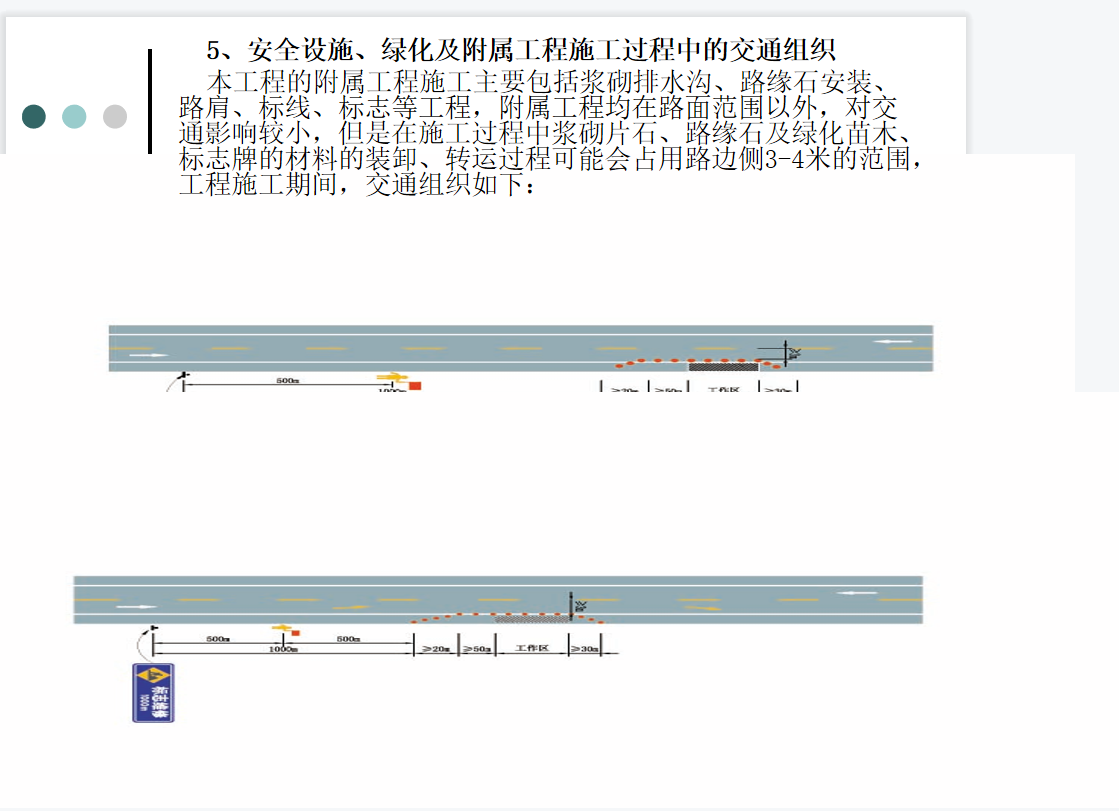

S104济微线向阳站至前王晁段改建工程全长23.889公里,起点(K198+260)为济宁与枣庄交界的向阳站,终点(K222+149.107)为济宁与枣庄交界的王晁村。该路原设计标准为二级公路,于1999年建成通车。原路面结构为:5cm沥青混凝土面层+18cm水泥稳定风化料基层+18cm石灰土底基层;王晁大桥以南段基层、底基层分别为18cm二灰碎石和20cm二灰土;该路沿线有朝阳煤矿、滕州港、北徐楼煤矿、锦丘煤矿和王晁煤矿等。在K216+300+K217+000段,由于煤矿开采使该路段路基路面下沉。
