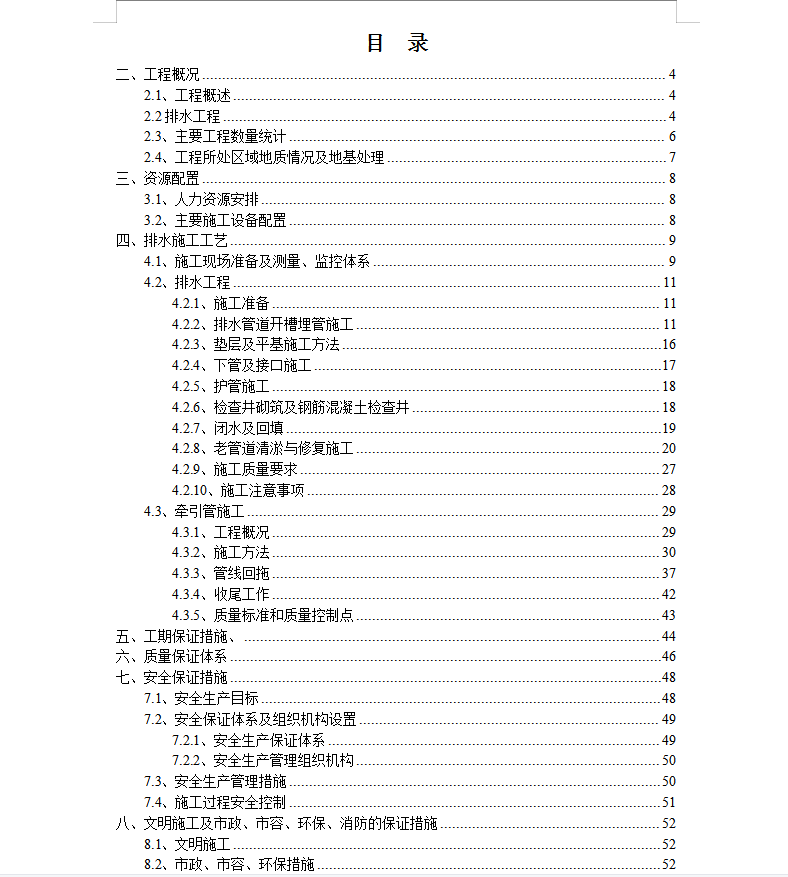

道路节点提升工程排水工程施工方案 54p

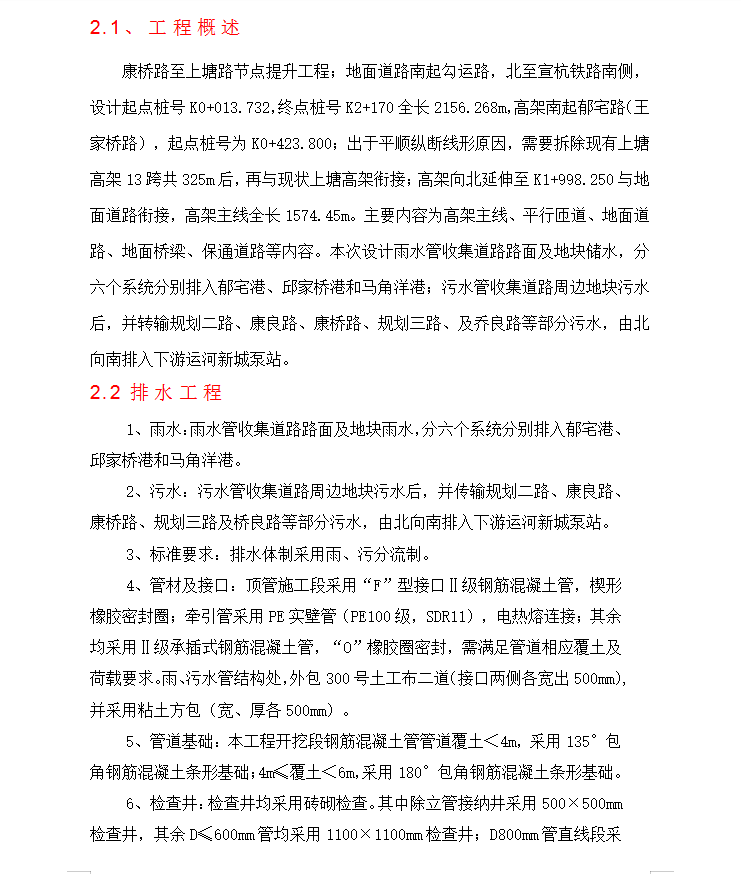

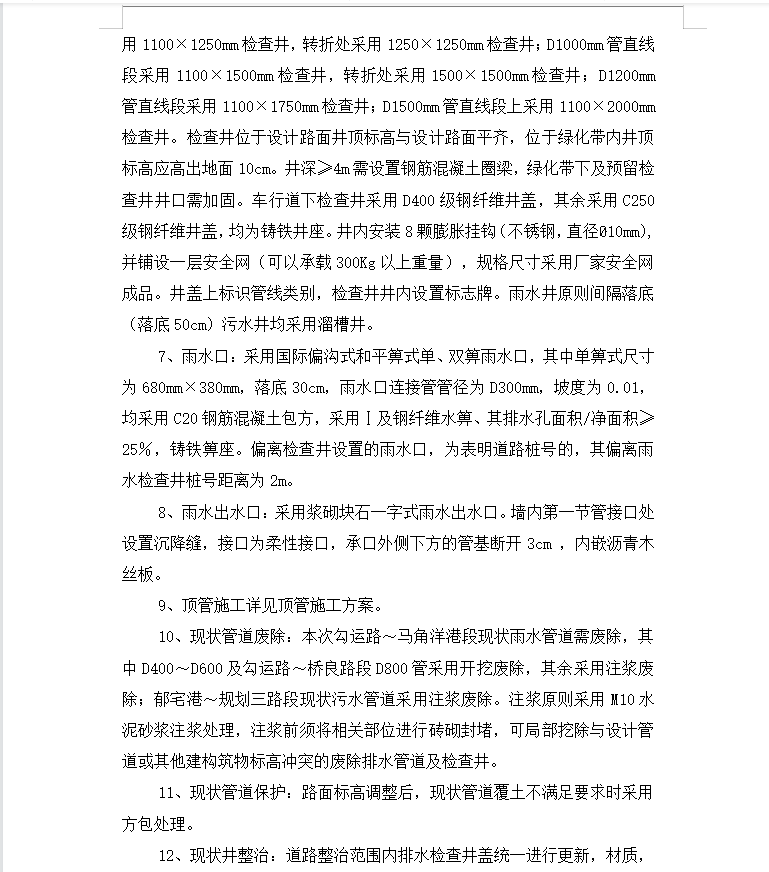

康桥路至上塘路节点提升工程;地面道路南起勾运路,北至宣杭铁路南侧,设计起点桩号K0+013.732,终点桩号K2+170全长2156.268m,高架南起郁宅路(王家桥路),起点桩号为K0+423.800;出于平顺纵断线形原因,需要拆除现有上塘高架13跨共325m后,再与现状上塘高架衔接;高架向北延伸至K1+998.250与地面道路衔接,高架主线全长1574.45m。
