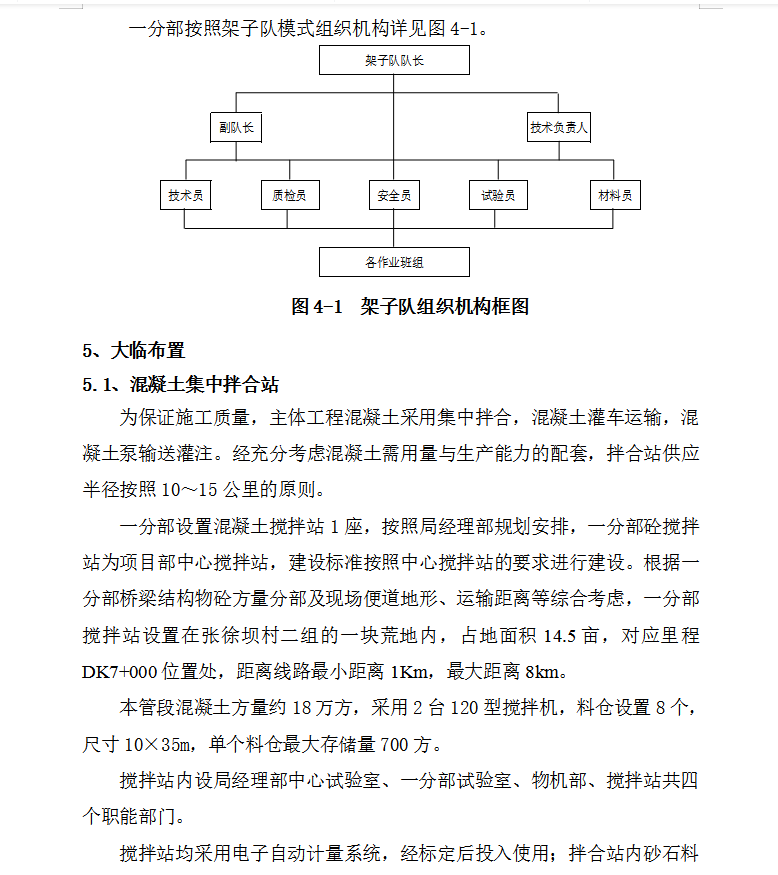

铁路临建工程施工方案 30p

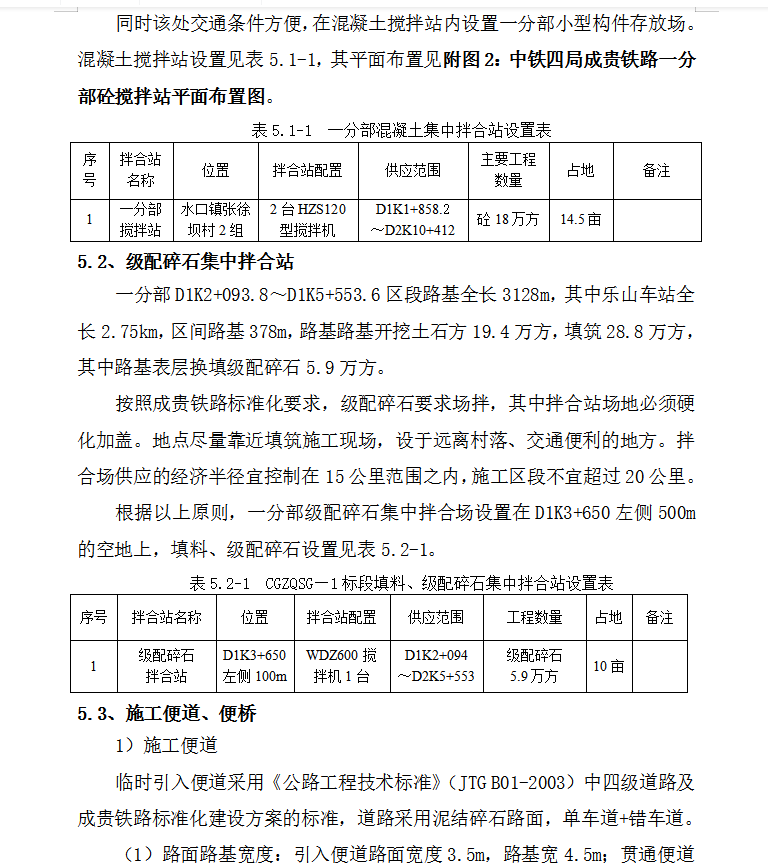

本管段混凝土方量约18万方,采用2台120型搅拌机,料仓设置8个,尺寸10×35m,单个料仓最大存储量700方。
搅拌站内设局经理部中心试验室、一分部试验室、物机部、搅拌站共四个职能部门。搅拌站均采用电子自动计量系统,经标定后投入使用;拌合站内砂石料场均采用20cm厚的C20砼硬化,采用砖砌墙体作为隔仓,分类存放砂石料。料仓围墙砌筑高度2.5m,厚度0.5m,围墙外侧间隔3m设置一道砖砌斜支撑进行加强防止倾倒。其余地段围墙高度2.2m,厚度0.24m,间隔4m设置一道墙垛。
