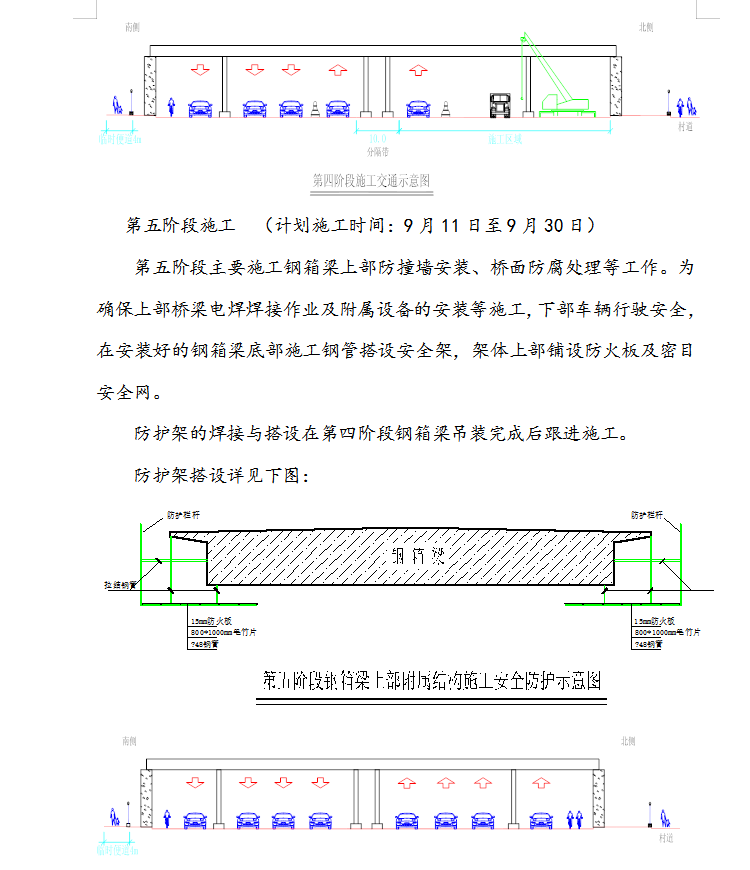

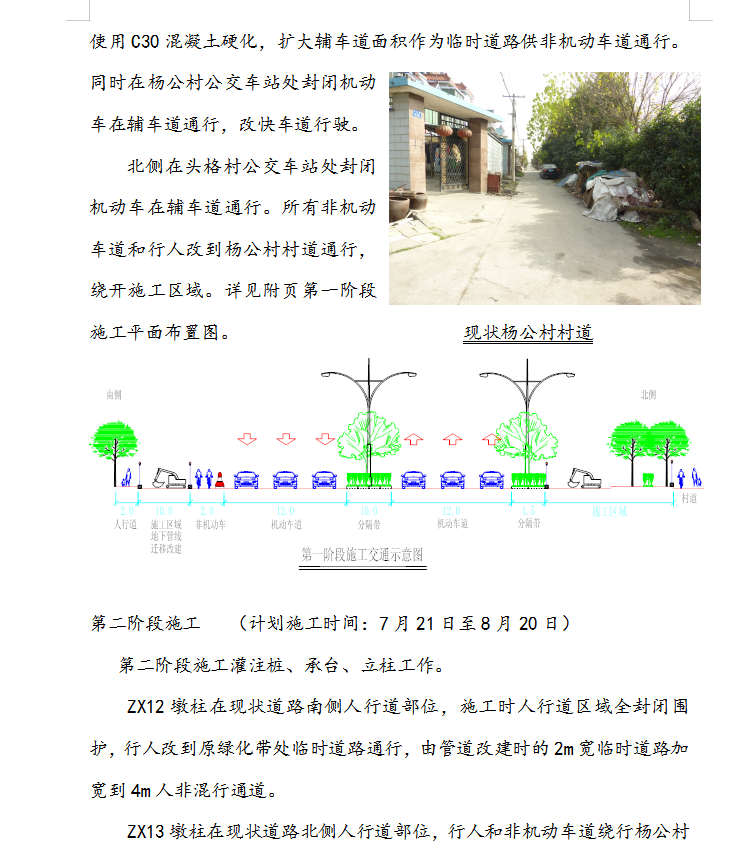

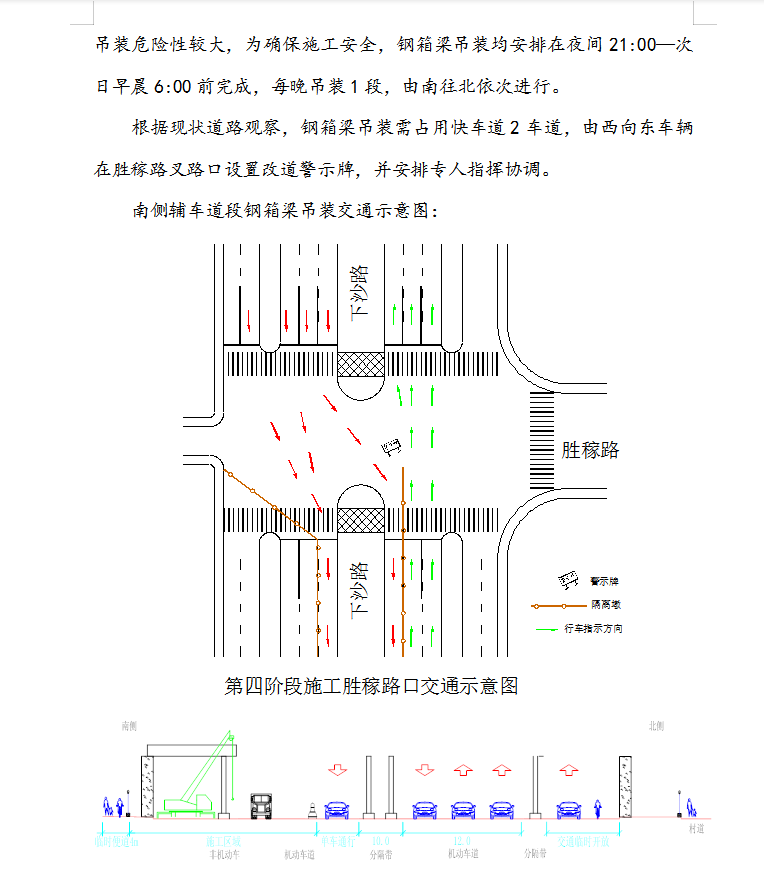

城市高架施工期间交通组织方案 25p
本工程全线采用高架+地面道路组合,主线高架起点桩号k0+000至终点桩号k1+726.914,全长1.7KM,沿线跨越横向道路有5条,从南至北分别就是沿江大道、下沙路、九乔路、九恒路和九沙大道。道路规划宽度50m,城市快速路。快速路采用高架形式,双向6车道,设计车速80Km/h。地面道路为城市次干路,双向4-6车道,设计车速50Km/h。目前除下沙路为现状道路,其它几条道路都为规划建设道路。
