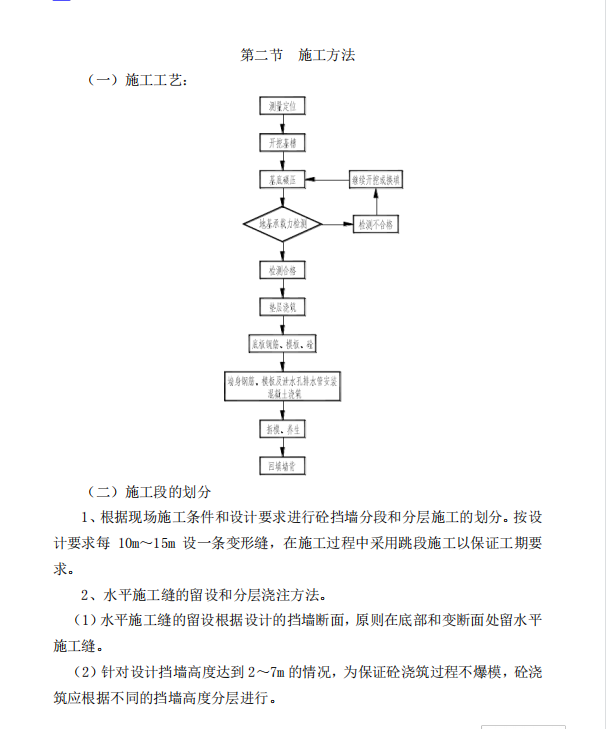

道路工程悬臂式挡墙专项施工方案 29p

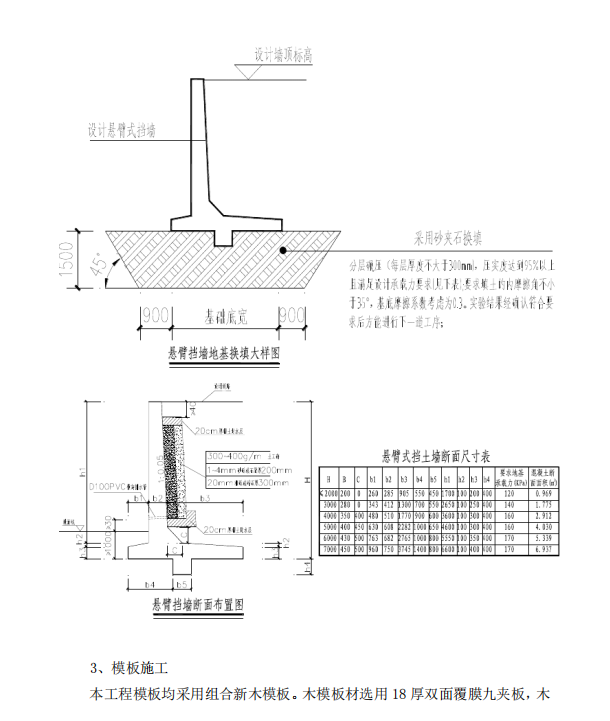

采用人工配合挖掘机开挖基槽。开挖时,根据设计要求,10m~15m 为一个施工段,先采用 CAT320 型挖掘机进行基槽开挖,挖槽时注意轴线、标高及基底尺寸,当挖至设计标高后,采用 20T 压路机对基底进行碾压,然后在业主、监理单位的见证下进行地基承载力试验,试验结果不符合设计要求,则由业主、监理、设计及施工方共同现场确认该不合格部位的处理方案(换填或继续开挖),按确认的方案处理以后用 20T 压路机碾压,并进行地基承载力试验,直至符合设计要求为止。达到设计承载力后尽快封底,进行下一道工序。
