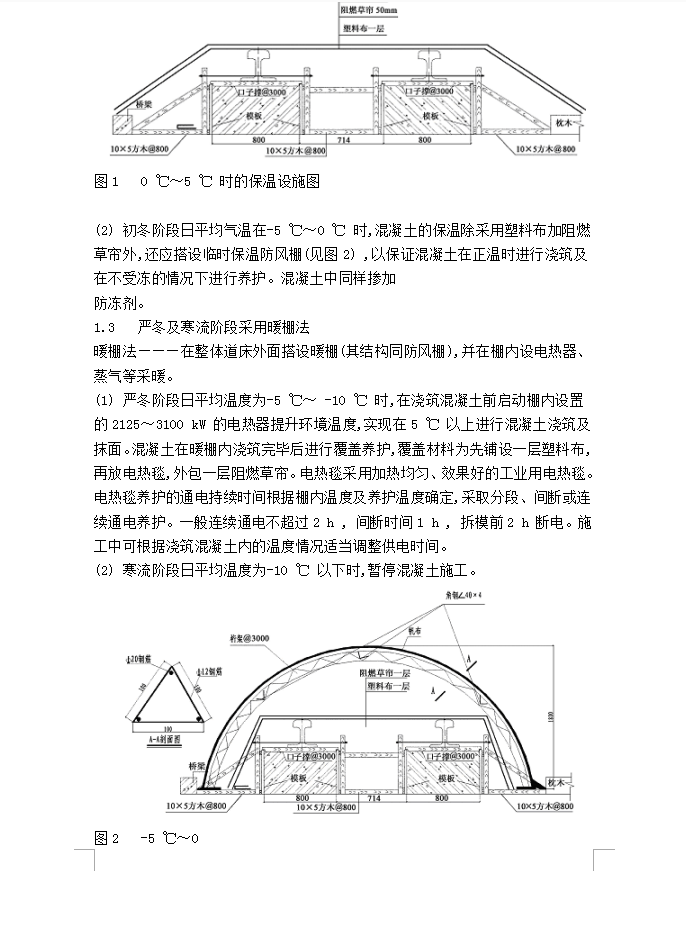

根据XX地区冬期气温变化情况,XX城铁整体道床施工分别采取蓄热法、暖棚法等施工方法。文章就上述方法的细节与钢筋焊接、混凝土浇注等工艺进行了阐述。XX城铁(西直门—东直门) 工程分东、西两段,双线全长40 850 m 。整体道床分布在地下隧道、高架桥、车站及加固路基等地段,单线全长共33 300 m , 混凝土总量约22 432 m3 , 钢筋总量约811 t 。为确保工程进度,冬期施工不可避免。为达到既保证工程进度、工程质量,又降低工程造价的目的,我单位在XX城铁冬期施工中摸索出一些成功的经验。
