您当前位置:首页 » 路桥工程 » 轨道工程
地铁工程竖井土方开挖及支护技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-10
  • 资料类型:RAR
  • 资料大小:44.9 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁工程竖井土方开挖及支护技术交底
施工方法:1、竖井开挖采用人工对角对称分部开挖,竖井每榀格栅分6片组成,开挖环向长度按格栅分片进行。每次开挖环向长度不得超过格栅长度。2、严格按照设计要求开挖进尺,地面以下11.573m范围内,开挖进尺0.75m,地面以下11.573m范围外开挖进尺为0.5m,上一环封闭成环以后再进行下一环的施工,严禁未封闭成环前,开挖下一环。3、喷射混凝土前,必须清理干净上环底部的浮土及浮渣,用高压风吹干净喷射面。4、竖井下挖至施工通道马头门顶部位置时,认真核测下挖部位标高,测放出施工通道初支轮廓线,在施工通道初支轮廓线外侧以拱顶为界,打设超前小导管,环向间距30cm,小导管长3米,水平角度10—12゜。同时,沿初支外轮廓线外侧15cm环外轮廓线用φ22钢筋焊接相邻格栅,形成开洞加强支护。关于马头门洞门施工见专项技术交底。
资料截图

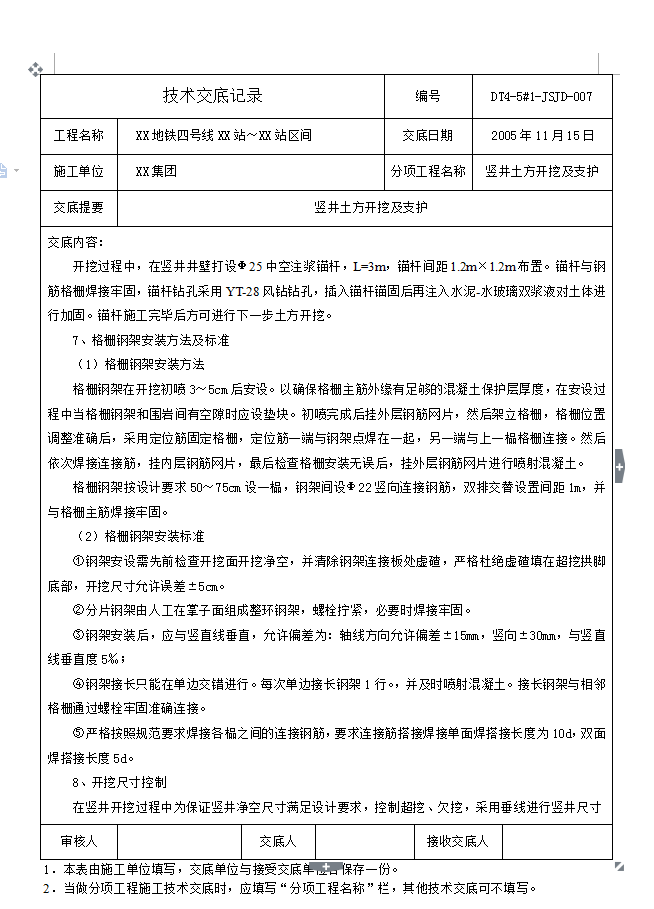

  • 地铁工程竖井土方开挖及支护技术交底

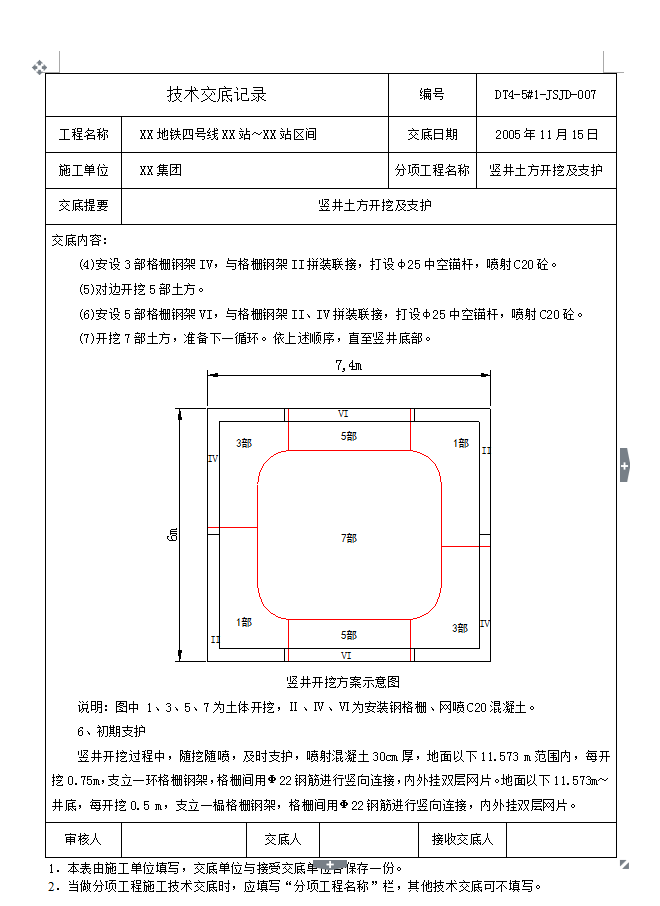

  • 地铁工程竖井土方开挖及支护技术交底

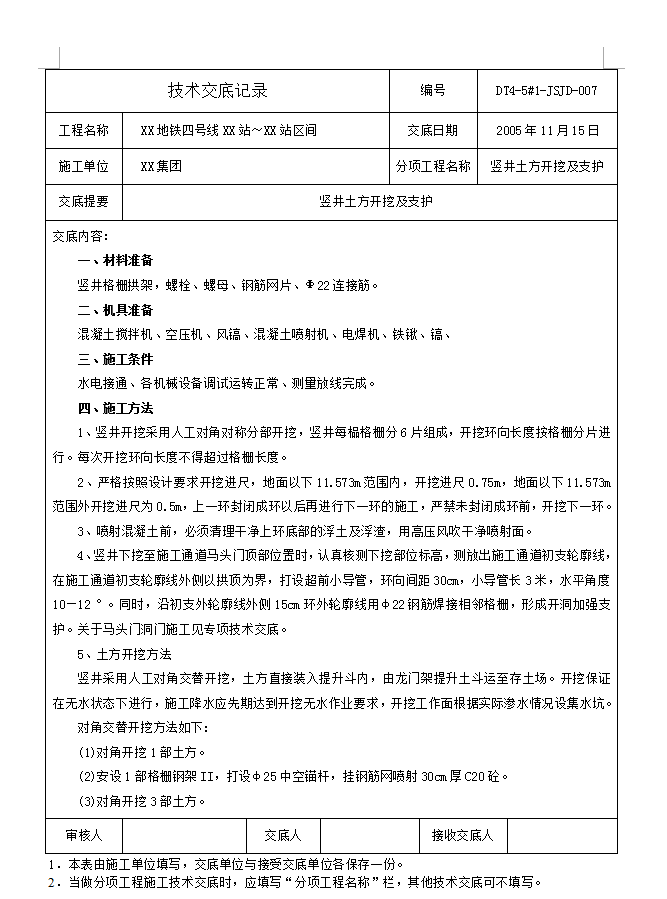

  • 地铁工程竖井土方开挖及支护技术交底
