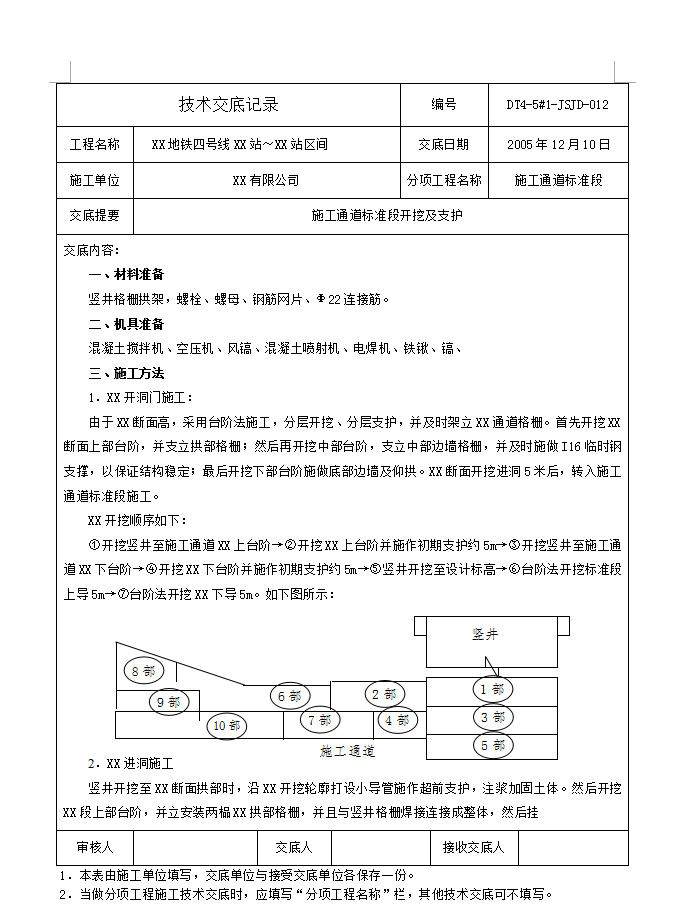

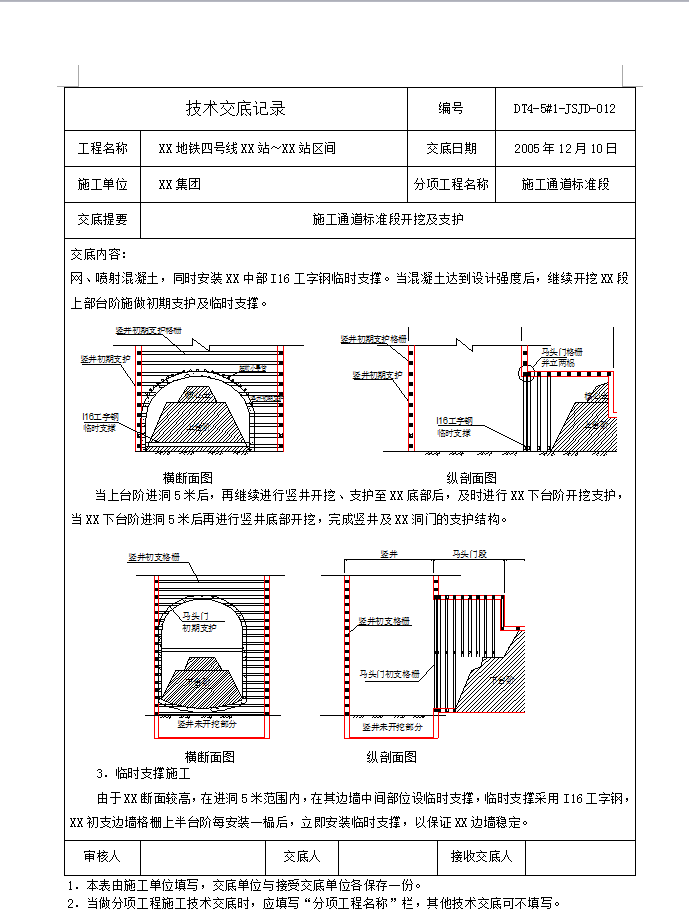

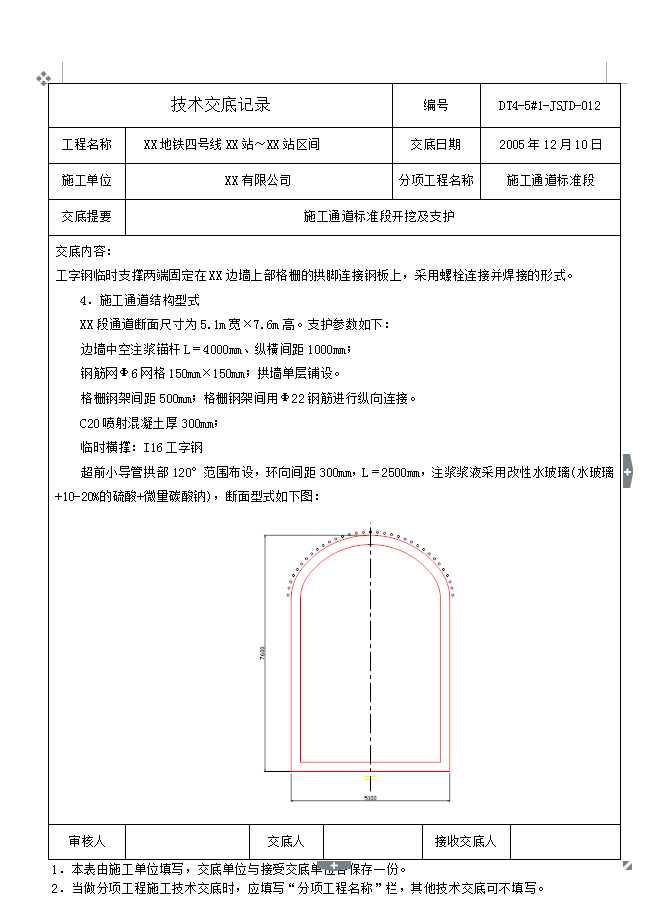

XX开洞门施工:由于XX断面高,采用台阶法施工,分层开挖、分层支护,并及时架立XX通道格栅。首先开挖XX断面上部台阶,并支立拱部格栅;然后再开挖中部台阶,支立中部边墙格栅,并及时施做I16临时钢支撑,以保证结构稳定;最后开挖下部台阶施做底部边墙及仰拱。XX断面开挖进洞5米后,转入施工通道标准段施工。XX开挖顺序如下:①开挖竖井至施工通道XX上台阶→②开挖XX上台阶并施作初期支护约5m→③开挖竖井至施工通道XX下台阶→④开挖XX下台阶并施作初期支护约5m→⑤竖井开挖至设计标高→⑥台阶法开挖标准段上导5m→⑦台阶法开挖XX下导5m
