您当前位置:首页 » 路桥工程 » 轨道工程
地铁工程二衬混凝土浇注技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-12
  • 资料类型:RAR
  • 资料大小:24.7 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁工程二衬混凝土浇注技术交底

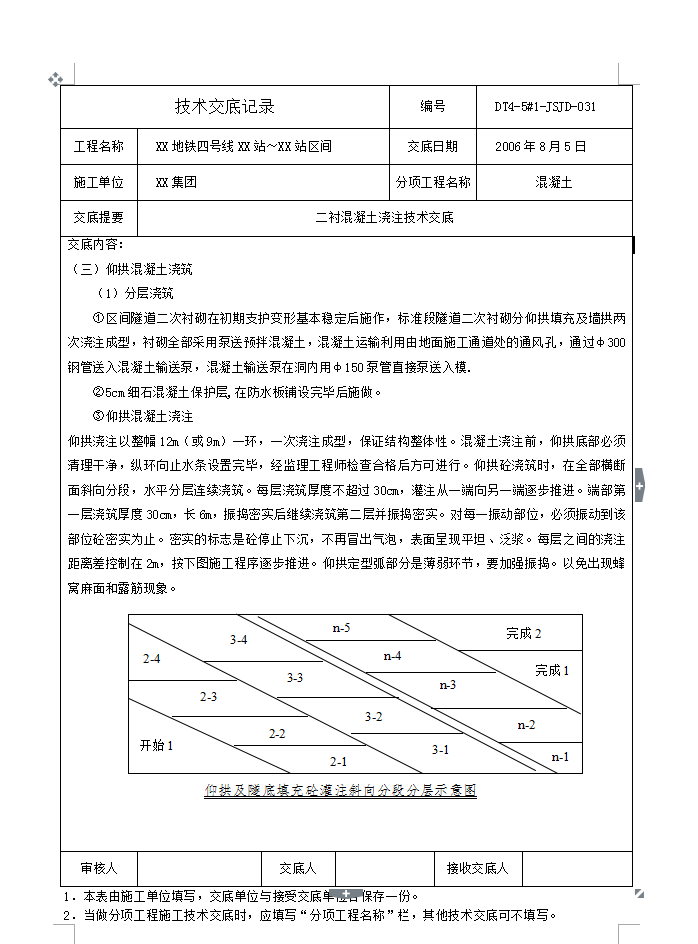

分层浇筑:①区间隧道二次衬砌在初期支护变形基本稳定后施作,标准段隧道二次衬砌分仰拱填充及墙拱两次浇注成型,衬砌全部采用泵送预拌混凝土,混凝土运输利用由地面施工通道处的通风孔,通过φ300钢管送入混凝土输送泵,混凝土输送泵在洞内用φ150泵管直接泵送入模.②5cm细石混凝土保护层,在防水板铺设完毕后施做。③仰拱混凝土浇注,仰拱浇注以整幅12m(或9m)一环,一次浇注成型,保证结构整体性。混凝土浇注前,仰拱底部必须清理干净,纵环向止水条设置完毕,经监理工程师检查合格后方可进行。仰拱砼浇筑时,在全部横断面斜向分段,水平分层连续浇筑。每层浇筑厚度不超过30cm,灌注从一端向另一端逐步推进。端部第一层浇筑厚度30cm,长6m,振捣密实后继续浇筑第二层并振捣密实。对每一振动部位,必须振动到该部位砼密实为止。密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。每层之间的浇注距离差控制在2m,按下图施工程序逐步推进。仰拱定型弧部分是薄弱环节,要加强振捣。以免出现蜂窝麻面和露筋现象。
资料截图
  • 地铁工程二衬混凝土浇注技术交底
  • 地铁工程二衬混凝土浇注技术交底
  • 地铁工程二衬混凝土浇注技术交底
