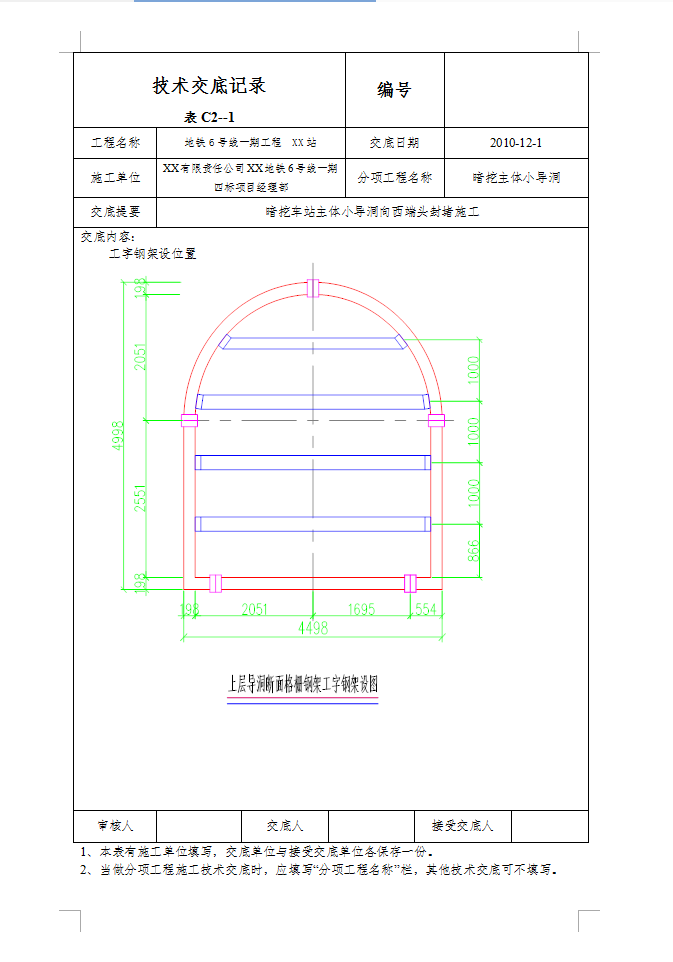

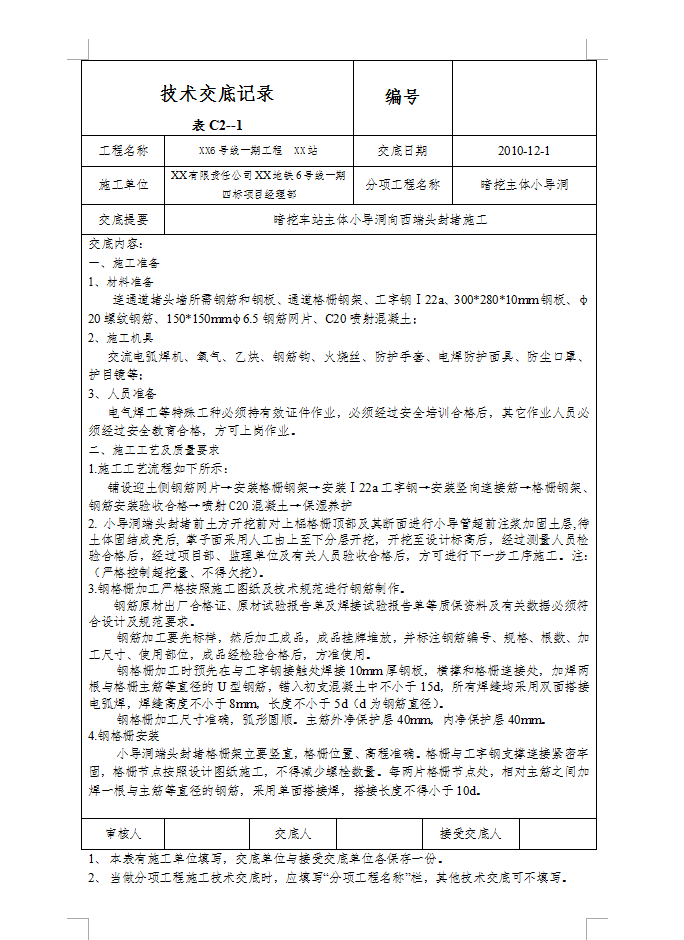

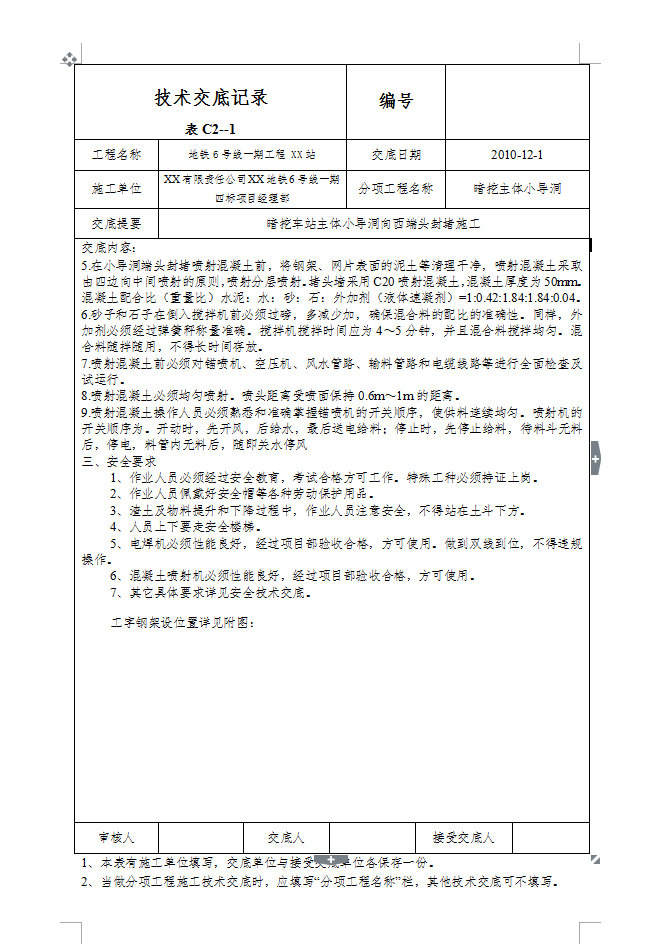

施工工艺及质量要求:1.施工工艺流程如下所示:铺设迎土侧钢筋网片→安装格栅钢架→安装Ⅰ22a工字钢→安装竖向连接筋→格栅钢架、钢筋安装验收合格→喷射C20混凝土→保湿养护,2. 小导洞端头封堵前土方开挖前对上榀格栅顶部及其断面进行小导管超前注浆加固土层,待土体固结成壳后, 掌子面采用人工由上至下分层开挖,开挖至设计标高后,经过测量人员检验合格后,经过项目部、监理单位及有关人员验收合格后,方可进行下一步工序施工。注:(严格控制超挖量、不得欠挖)。 3.钢格栅加工严格按照施工图纸及技术规范进行钢筋制作。钢筋原材出厂合格证、原材试验报告单及焊接试验报告单等质保资料及有关数据必须符合设计及规范要求。钢筋加工要先标样,然后加工成品,成品挂牌堆放,并标注钢筋编号、规格、根数、加工尺寸、使用部位,成品经检验合格后,方准使用。钢格栅加工时预先在与工字钢接触处焊接10mm厚钢板,横撑和格栅连接处,加焊两根与格栅主筋等直径的U型钢筋,锚入初支混凝土中不小于15d,所有焊缝均采用双面搭接电弧焊,焊缝高度不小于8mm,长度不小于5d(d为钢筋直径)。钢格栅加工尺寸准确,弧形圆顺。主筋外净保护层40mm,内净保护层40mm。
