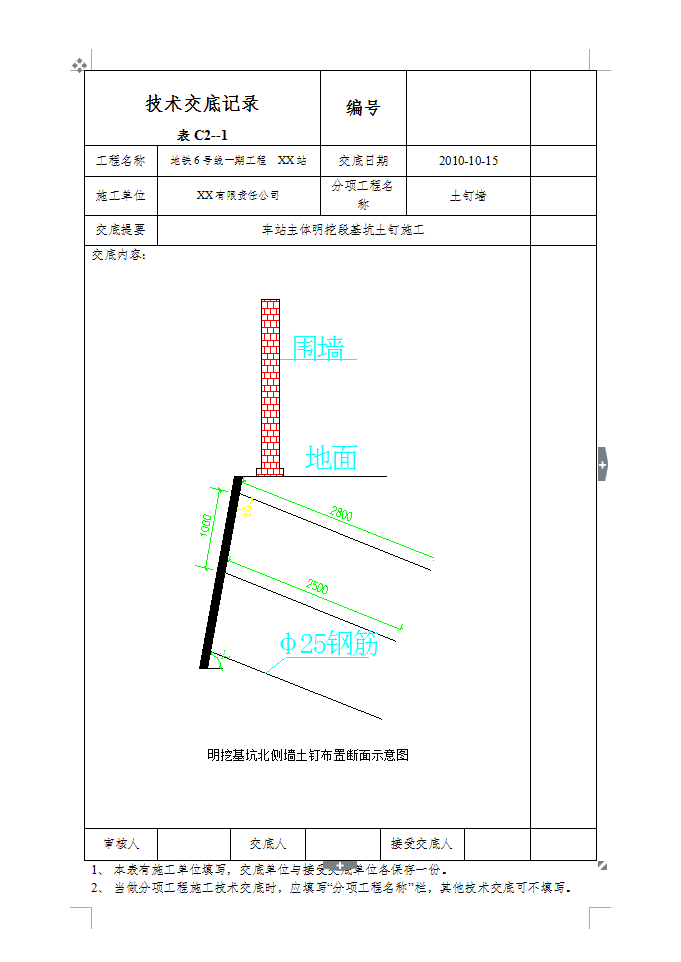

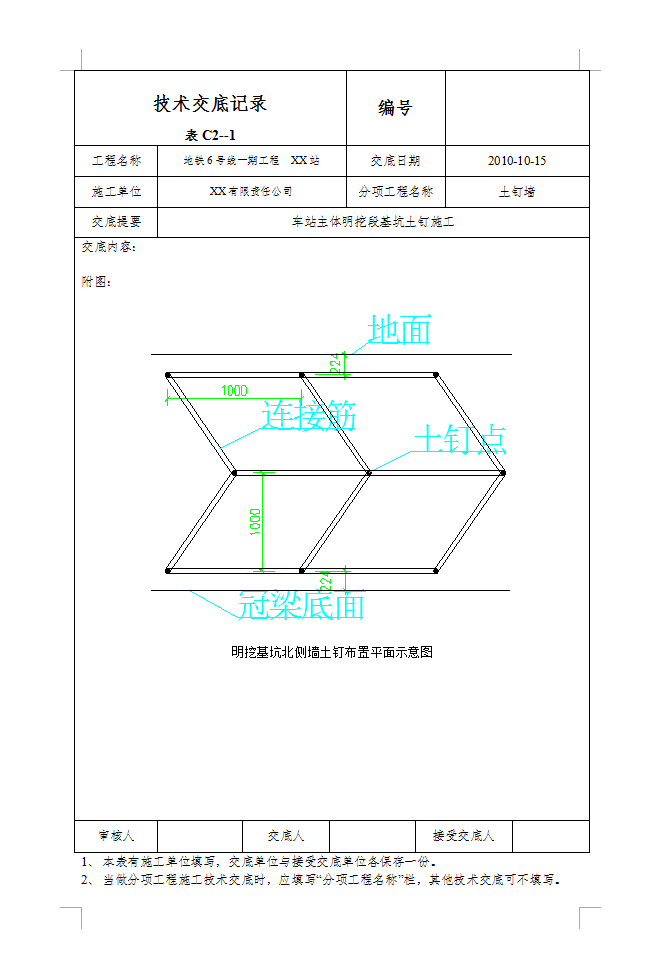

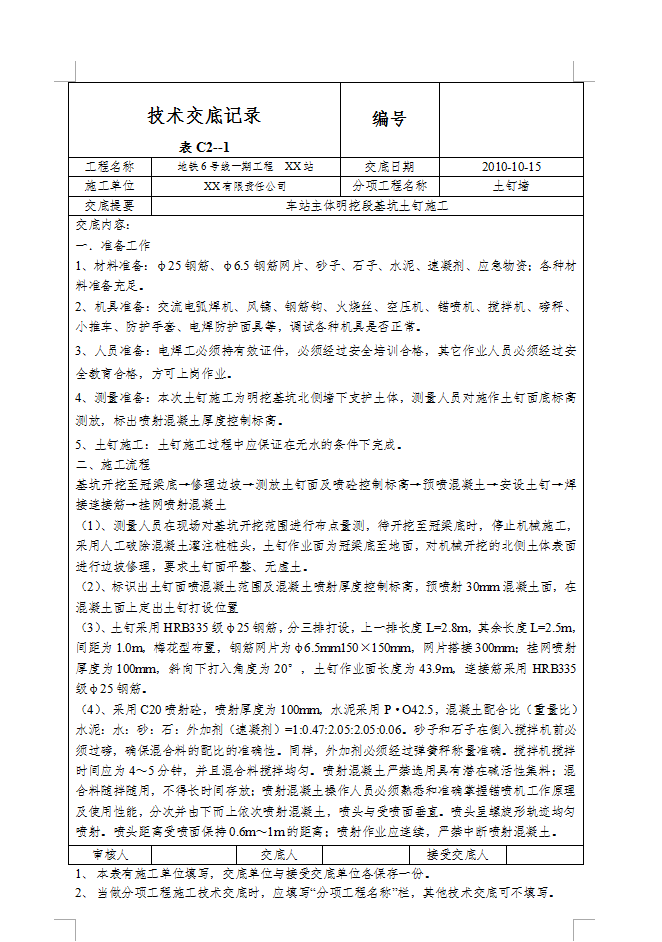

施工流程:基坑开挖至冠梁底→修理边坡→测放土钉面及喷砼控制标高→预喷混凝土→安设土钉→焊接连接筋→挂网喷射混凝土,(1)、测量人员在现场对基坑开挖范围进行布点量测,待开挖至冠梁底时,停止机械施工,采用人工破除混凝土灌注桩桩头,土钉作业面为冠梁底至地面,对机械开挖的北侧土体表面进行边坡修理,要求土钉面平整、无虚土。(2)、标识出土钉面喷混凝土范围及混凝土喷射厚度控制标高,预喷射30mm混凝土面,在混凝土面上定出土钉打设位置(3)、土钉采用HRB335级φ25钢筋,分三排打设,上一排长度L=2.8m,其余长度L=2.5m,间距为1.0m,梅花型布置,钢筋网片为φ6.5mm150×150mm,网片搭接300mm;挂网喷射厚度为100mm,斜向下打入角度为20°,土钉作业面长度为43.9m,连接筋采用HRB335级φ25钢筋。
