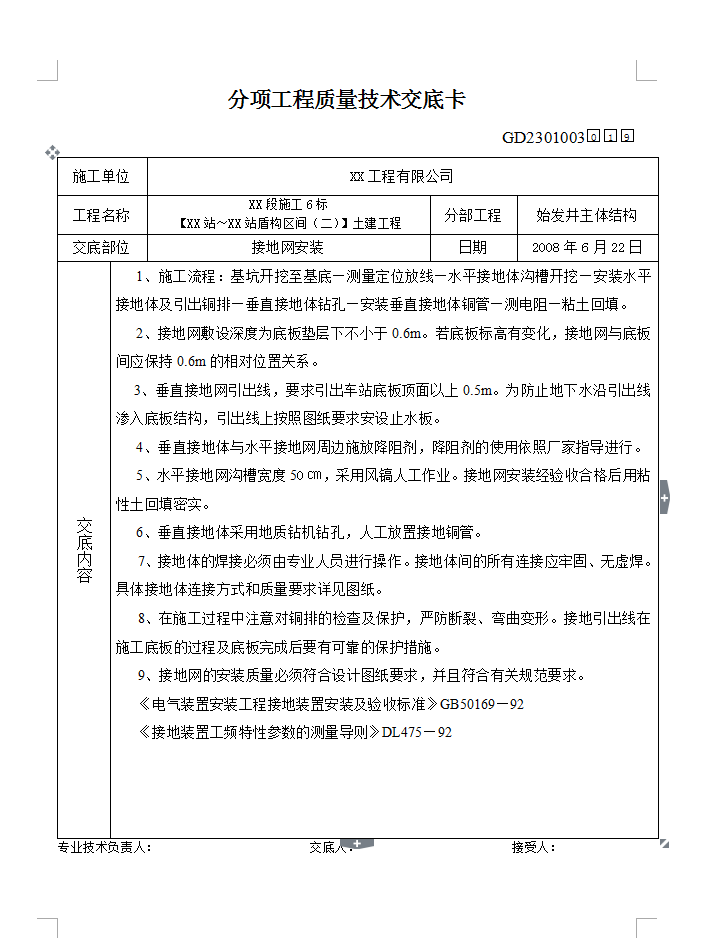

1、施工流程:基坑开挖至基底—测量定位放线—水平接地体沟槽开挖—安装水平接地体及引出铜排—垂直接地体钻孔—安装垂直接地体铜管—测电阻—粘土回填。2、接地网敷设深度为底板垫层下不小于0.6m。若底板标高有变化,接地网与底板间应保持0.6m的相对位置关系。3、垂直接地网引出线,要求引出车站底板顶面以上0.5m。为防止地下水沿引出线渗入底板结构,引出线上按照图纸要求安设止水板。4、垂直接地体与水平接地网周边施放降阻剂,降阻剂的使用依照厂家指导进行。5、水平接地网沟槽宽度50㎝,采用风镐人工作业。接地网安装经验收合格后用粘性土回填密实。6、垂直接地体采用地质钻机钻孔,人工放置接地铜管。7、接地体的焊接必须由专业人员进行操作。接地体间的所有连接应牢固、无虚焊。具体接地体连接方式和质量要求详见图纸。8、在施工过程中注意对铜排的检查及保护,严防断裂、弯曲变形。接地引出线在施工底板的过程及底板完成后要有可靠的保护措施。
