您当前位置:首页 » 路桥工程 » 轨道工程
地铁工程暗挖段热力小室处竖井施工技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-14
  • 资料类型:RAR
  • 资料大小:127 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁工程暗挖段热力小室处竖井施工技术交底
施工方法:1、竖井土方开挖断面为矩形(3.7m×2.3m),由于施工作业面较小,不便于施工。竖井施工采用全断面开挖,由上至下逐榀施工,开挖进尺在竖井第一榀钢架网喷完成后向下0.5m为一榀,随开挖随支护。2、在开挖过程中竖井井口四周严禁堆土,应保证边坡稳定。渣土应随挖随运走。3、在剔除1号导洞开挖轮廓内混凝土时,应预留原格栅钢筋与竖井格栅钢筋连接长度,并设置拐子钢筋同竖井格栅及原导洞格栅相连接,连接采用单面焊焊接,焊接长度应满足10d,焊缝饱满高度应不小于8mm,竖井破口应按照2部破除,榀架拼装采用螺栓连接,连接应紧密,螺栓应拧紧并拧不动为止;连接板紧靠不密时,应设置加强搭焊钢筋等强焊接,即4Φ22长度为500mm。
4、井身开挖:分1部完成,开挖断面尺寸为3.7m×2.3m,开挖严禁超挖、不得欠挖;热力小室处共设置2个竖井,首先完成一个竖井后进行另一个竖井施工,竖井开挖过程中及交底内容时观察了解土质变化情况,并做地质记录及施工动土令,若土质易塌方时,及时调整竖井施工方法,采取2部开挖并超前注浆加固地层。开挖详见后附图:
资料截图

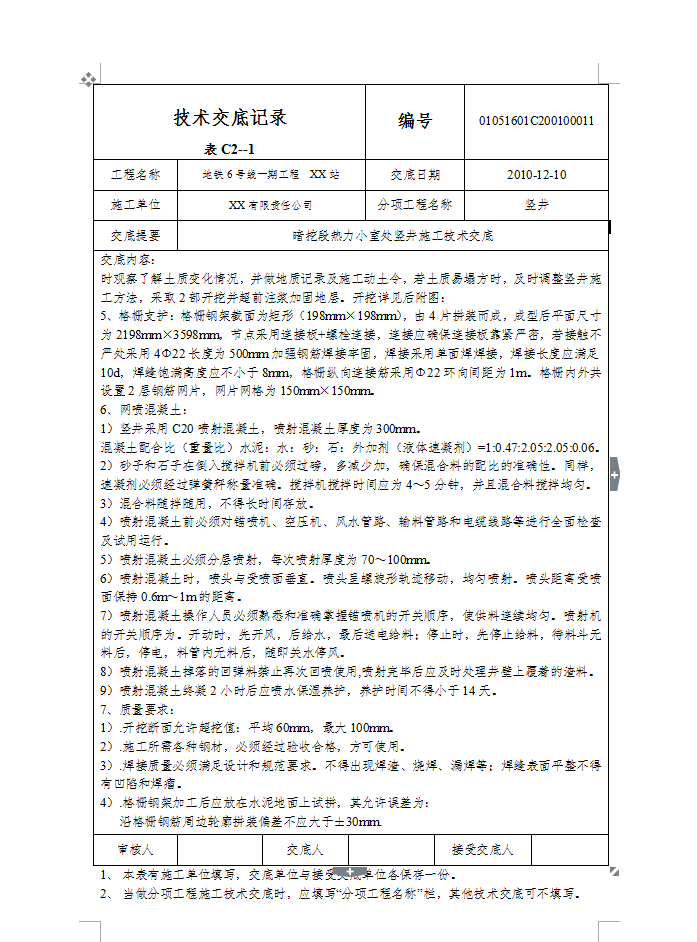

  • 地铁工程暗挖段热力小室处竖井施工技术交底

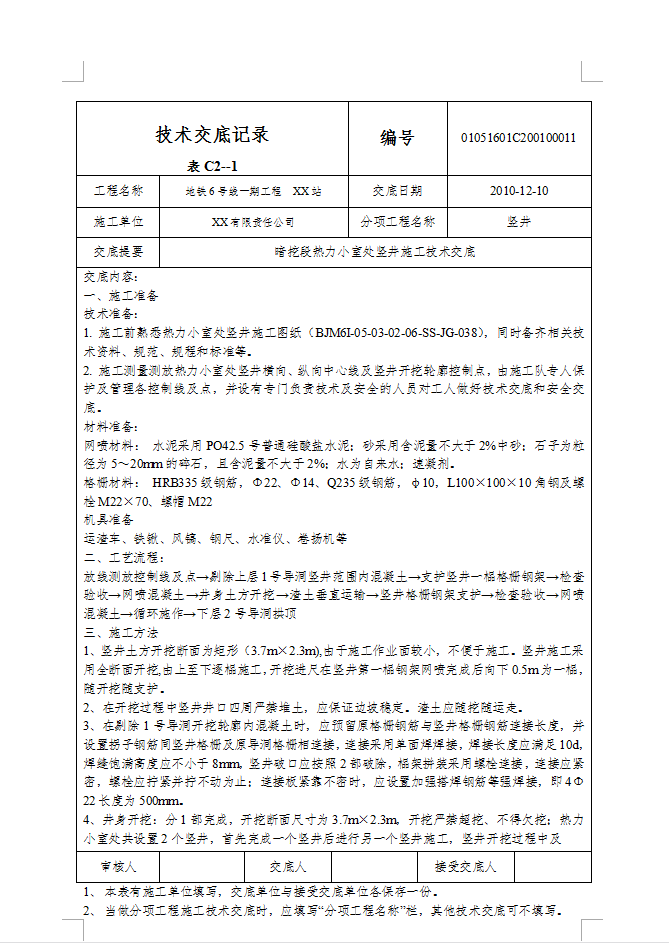

  • 地铁工程暗挖段热力小室处竖井施工技术交底

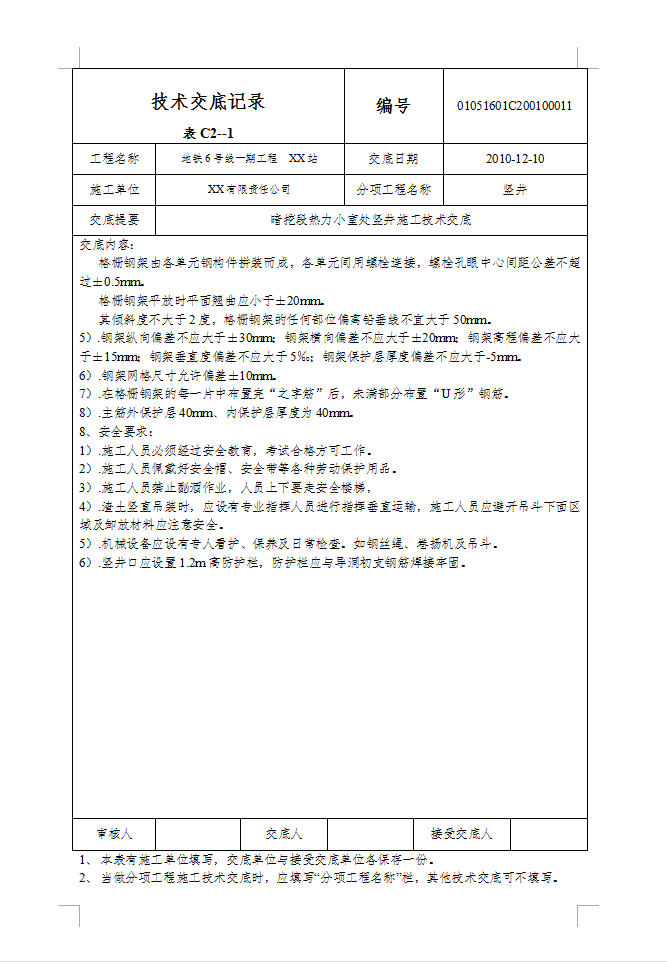

  • 地铁工程暗挖段热力小室处竖井施工技术交底
