您当前位置:首页 » 路桥工程 » 轨道工程
地铁工程暗挖段综合接地施工技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-14
  • 资料类型:RAR
  • 资料大小:468 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地铁工程暗挖段综合接地施工技术交底

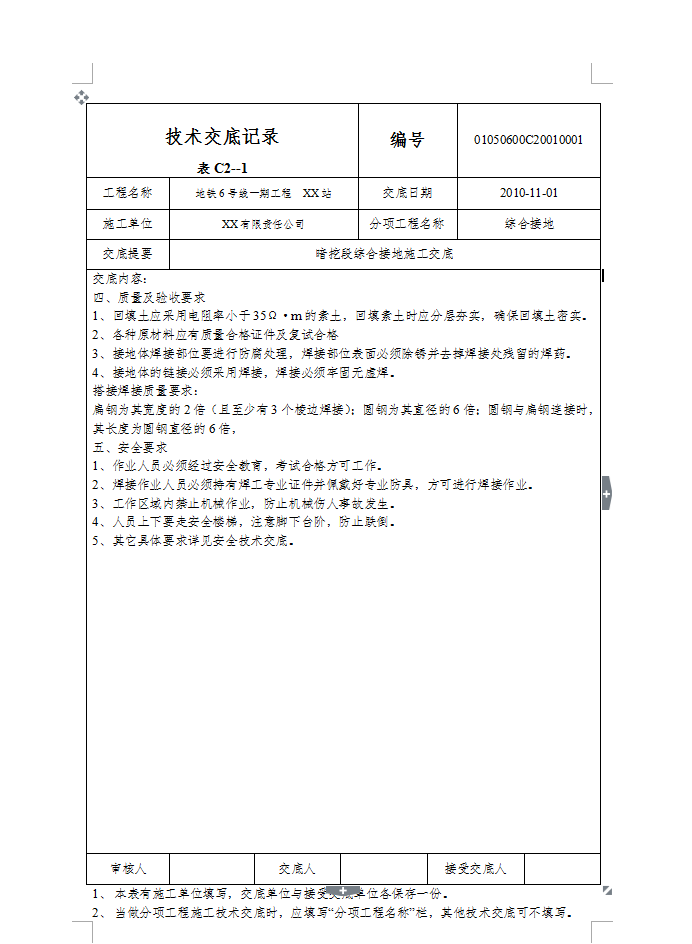

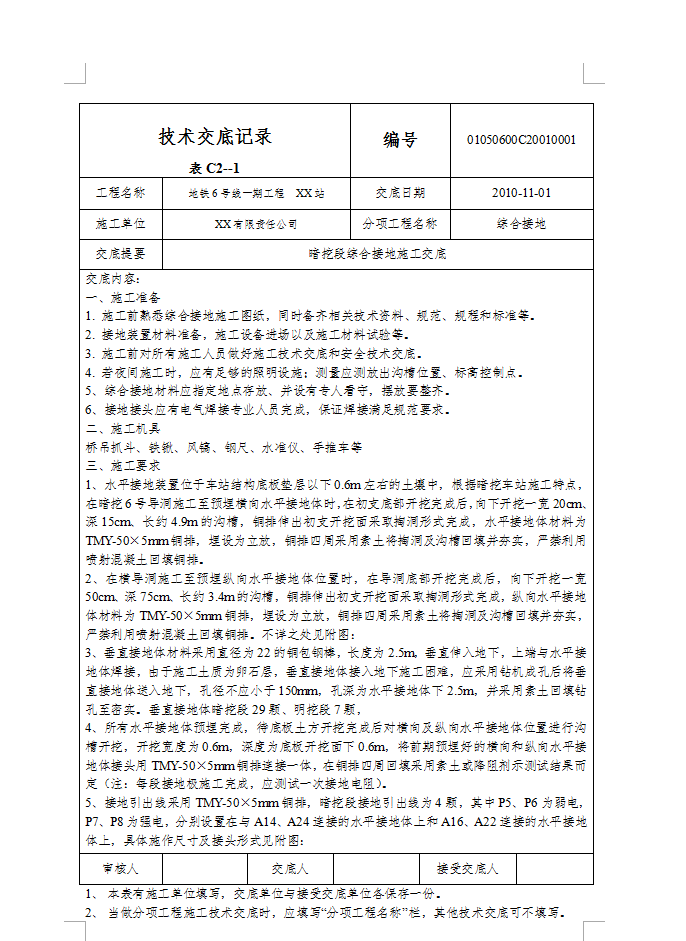

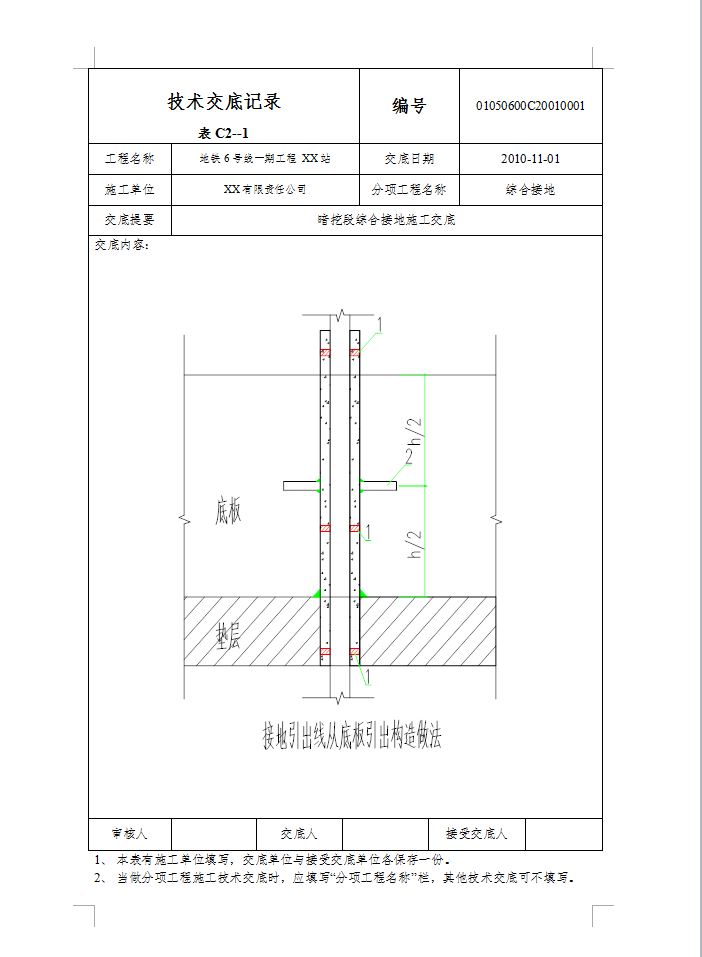

施工要求:1、水平接地装置位于车站结构底板垫层以下0.6m左右的土壤中,根据暗挖车站施工特点,在暗挖6号导洞施工至预埋横向水平接地体时,在初支底部开挖完成后,向下开挖一宽20cm、深15cm、长约4.9m的沟槽,铜排伸出初支开挖面采取掏洞形式完成,水平接地体材料为TMY-50×5mm铜排,埋设为立放,铜排四周采用素土将掏洞及沟槽回填并夯实,严禁利用喷射混凝土回填铜排。2、在横导洞施工至预埋纵向水平接地体位置时,在导洞底部开挖完成后,向下开挖一宽50cm、深75cm、长约3.4m的沟槽,铜排伸出初支开挖面采取掏洞形式完成,纵向水平接地体材料为TMY-50×5mm铜排,埋设为立放,铜排四周采用素土将掏洞及沟槽回填并夯实,严禁利用喷射混凝土回填铜排。不详之处见附图:3、垂直接地体材料采用直径为22的铜包钢棒,长度为2.5m,垂直伸入地下,上端与水平接地体焊接,由于施工土质为卵石层,垂直接地体接入地下施工困难,应采用钻机成孔后将垂直接地体送入地下,孔径不应小于150mm,孔深为水平接地体下2.5m,并采用素土回填钻孔至密实。垂直接地体暗挖段29颗、明挖段7颗,
资料截图
  • 地铁工程暗挖段综合接地施工技术交底
  • 地铁工程暗挖段综合接地施工技术交底
  • 地铁工程暗挖段综合接地施工技术交底
