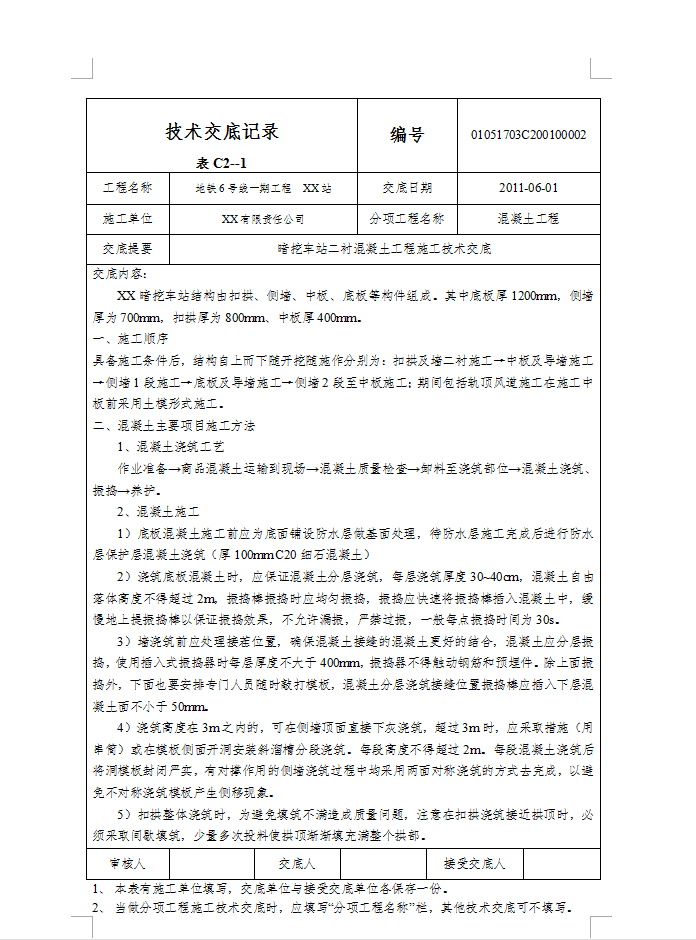

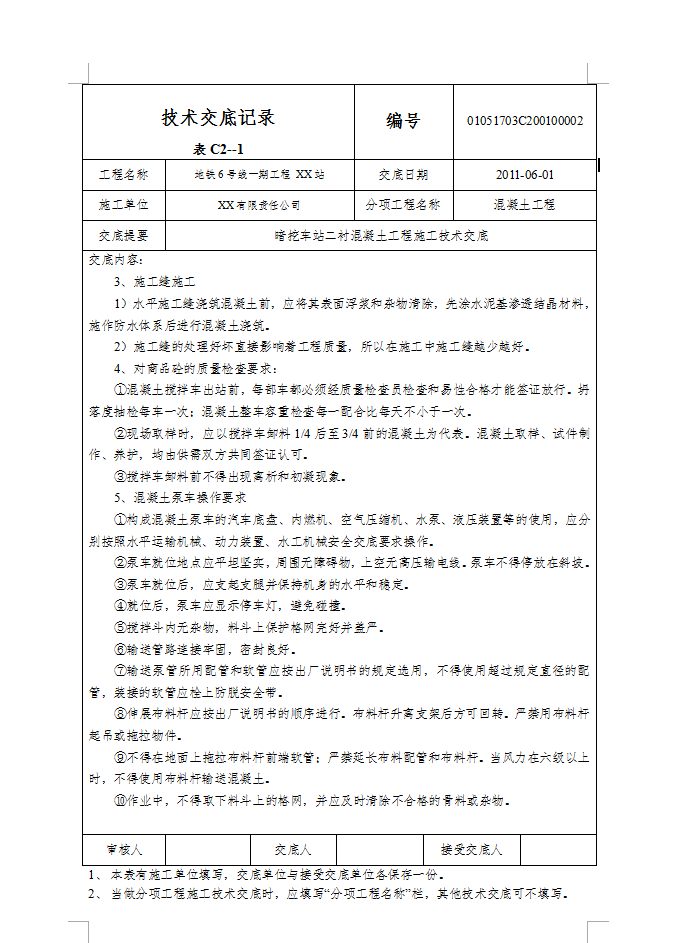

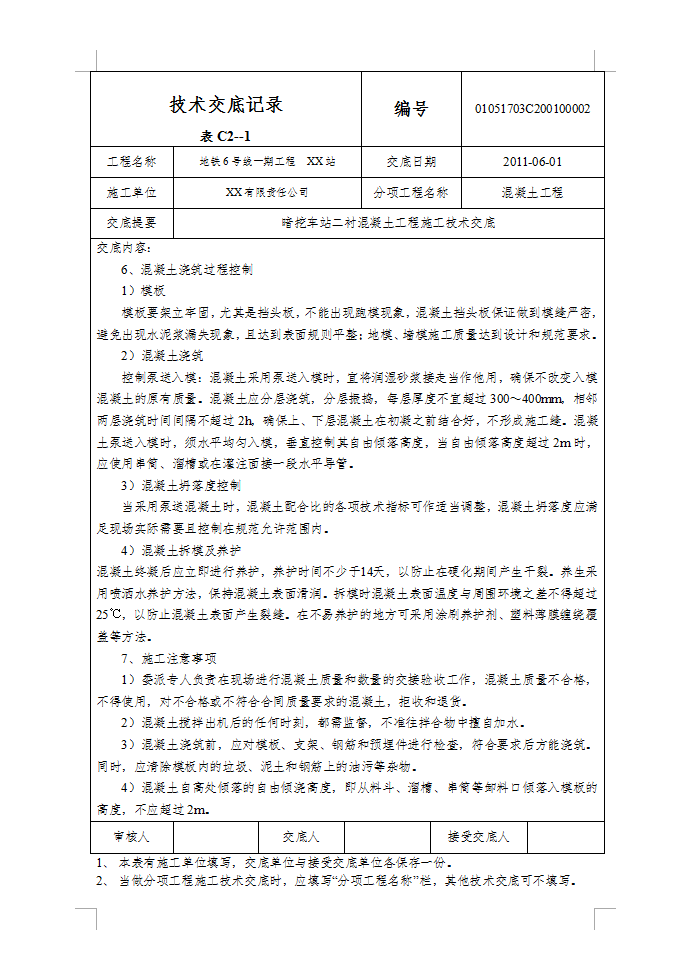

XX暗挖车站结构由扣拱、侧墙、中板、底板等构件组成。其中底板厚1200mm,侧墙厚为700mm,扣拱厚为800mm、中板厚400mm。混凝土浇筑工艺:作业准备→商品混凝土运输到现场→混凝土质量检查→卸料至浇筑部位→混凝土浇筑、振捣→养护。底板混凝土施工前应为底面铺设防水层做基面处理,待防水层施工完成后进行防水层保护层混凝土浇筑(厚100mm C20细石混凝土),浇筑底板混凝土时,应保证混凝土分层浇筑,每层浇筑厚度30~40cm,混凝土自由落体高度不得超过2m,振捣棒振捣时应均匀振捣,振捣应快速将振捣棒插入混凝土中,缓慢地上提振捣棒以保证振捣效果,不允许漏振,严禁过振,一般每点振捣时间为30s。
