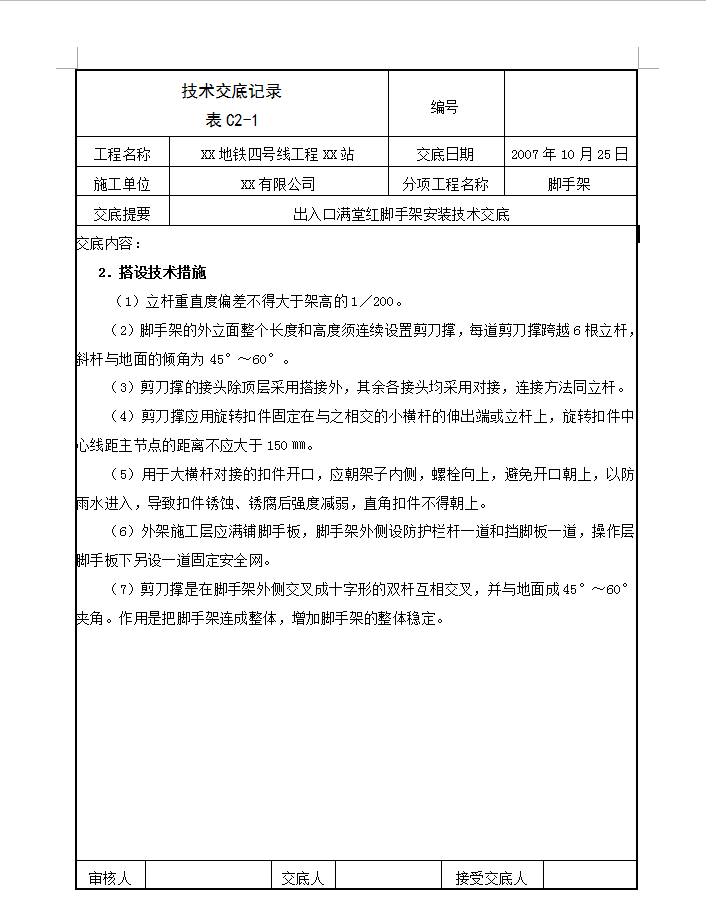

地铁站出入口满堂红脚手架安装技术交底

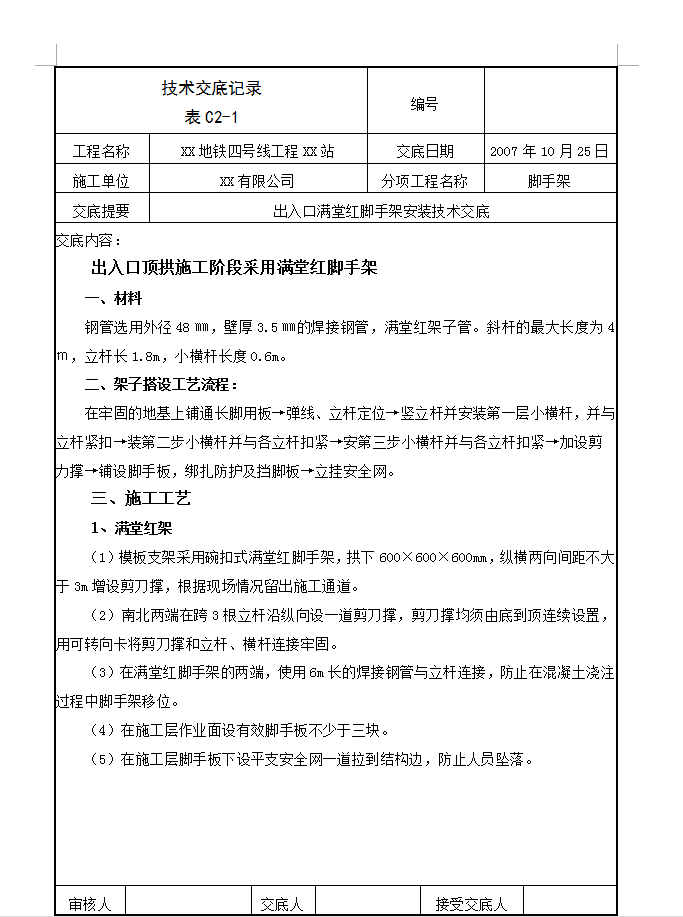

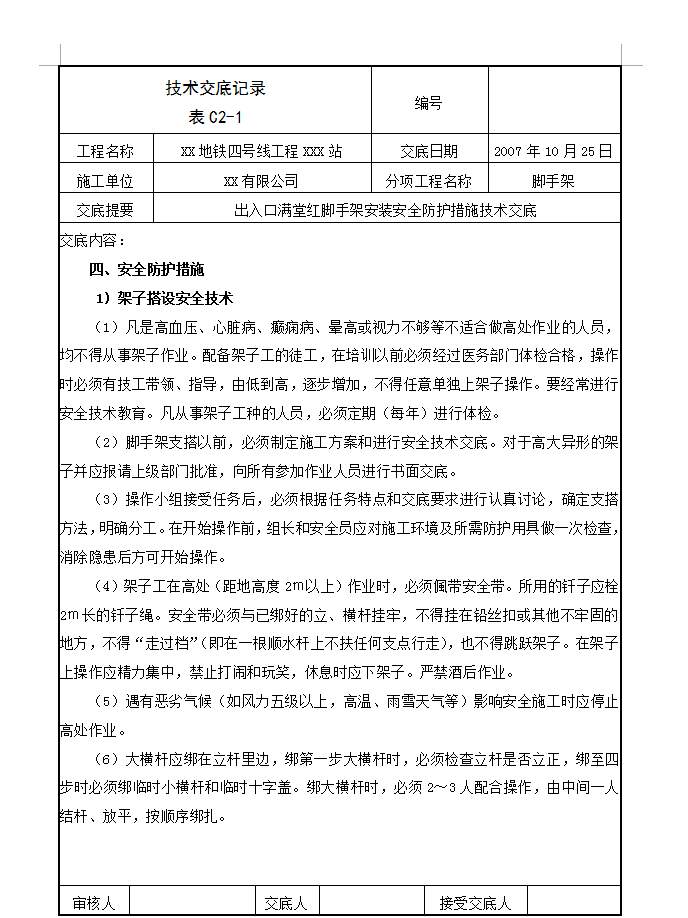

施工工艺1、满堂红架:(1)模板支架采用碗扣式满堂红脚手架,拱下600×600×600mm,纵横两向间距不大于3m增设剪刀撑,根据现场情况留出施工通道。(2)南北两端在跨3根立杆沿纵向设一道剪刀撑,剪刀撑均须由底到顶连续设置,用可转向卡将剪刀撑和立杆、横杆连接牢固。(3)在满堂红脚手架的两端,使用6m长的焊接钢管与立杆连接,防止在混凝土浇注过程中脚手架移位。(4)在施工层作业面设有效脚手板不少于三块。(5)在施工层脚手板下设平支安全网一道拉到结构边,防止人员坠落。
