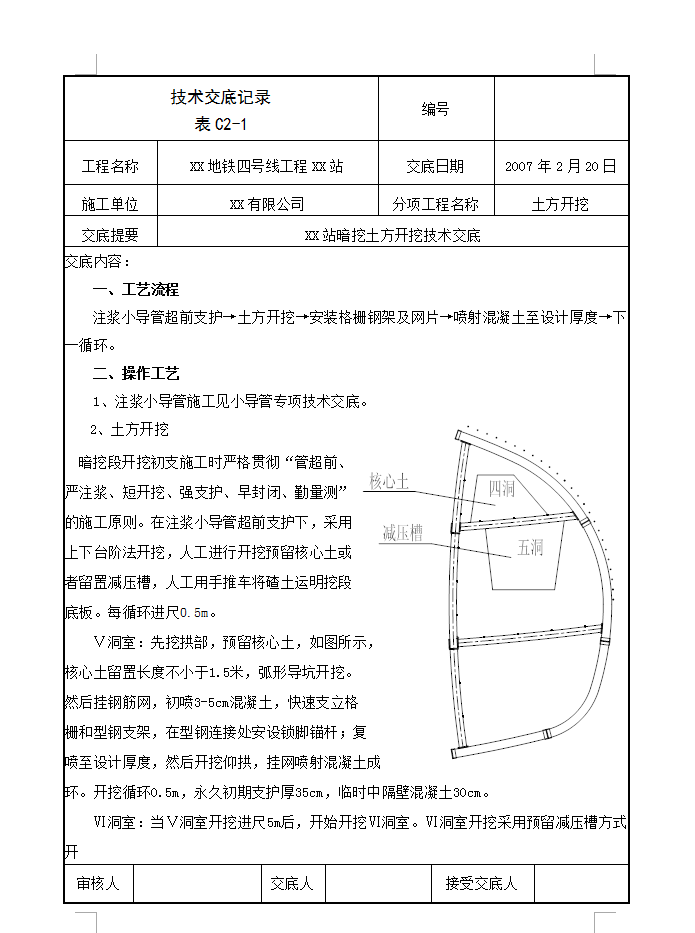

地铁工程暗挖段四五洞土方开挖技术交底
暗挖段开挖初支施工时严格贯彻“管超前、严注浆、短开挖、强支护、早封闭、勤量测” 的施工原则。在注浆小导管超前支护下,采用上下台阶法开挖,人工进行开挖预留核心土或者留置减压槽,人工用手推车将碴土运明挖段底板。每循环进尺0.5m。Ⅴ洞室:先挖拱部,预留核心土,如图所示,核心土留置长度不小于1.5米,弧形导坑开挖。然后挂钢筋网,初喷3-5cm混凝土,快速支立格栅和型钢支架,在型钢连接处安设锁脚锚杆;复喷至设计厚度,然后开挖仰拱,挂网喷射混凝土成环。开挖循环0.5m,永久初期支护厚35cm,临时中隔壁混凝土30cm。
