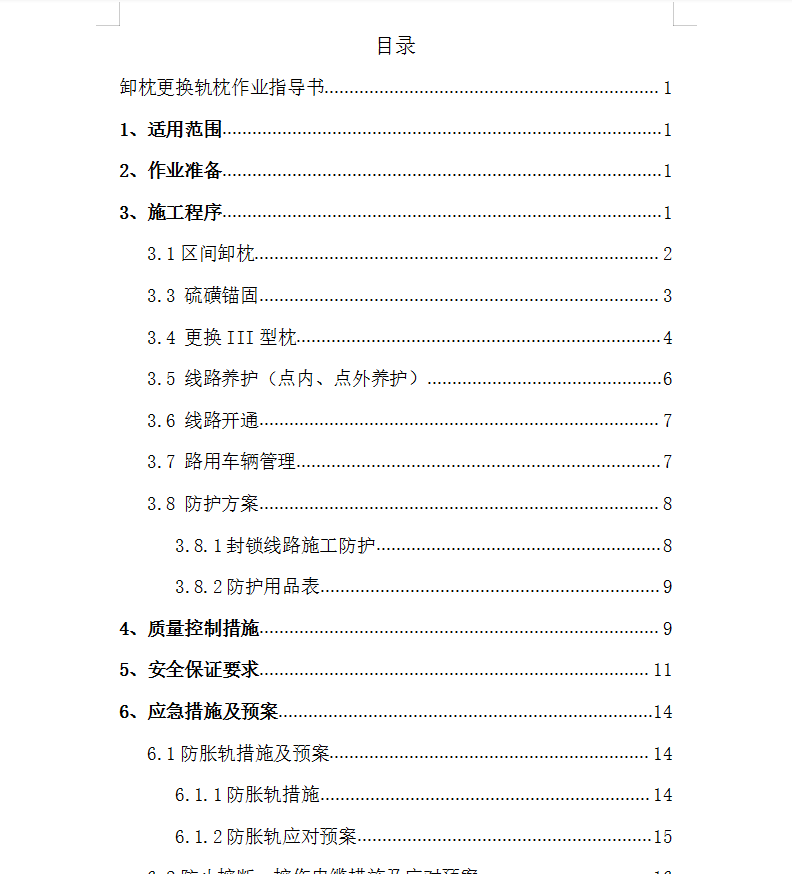

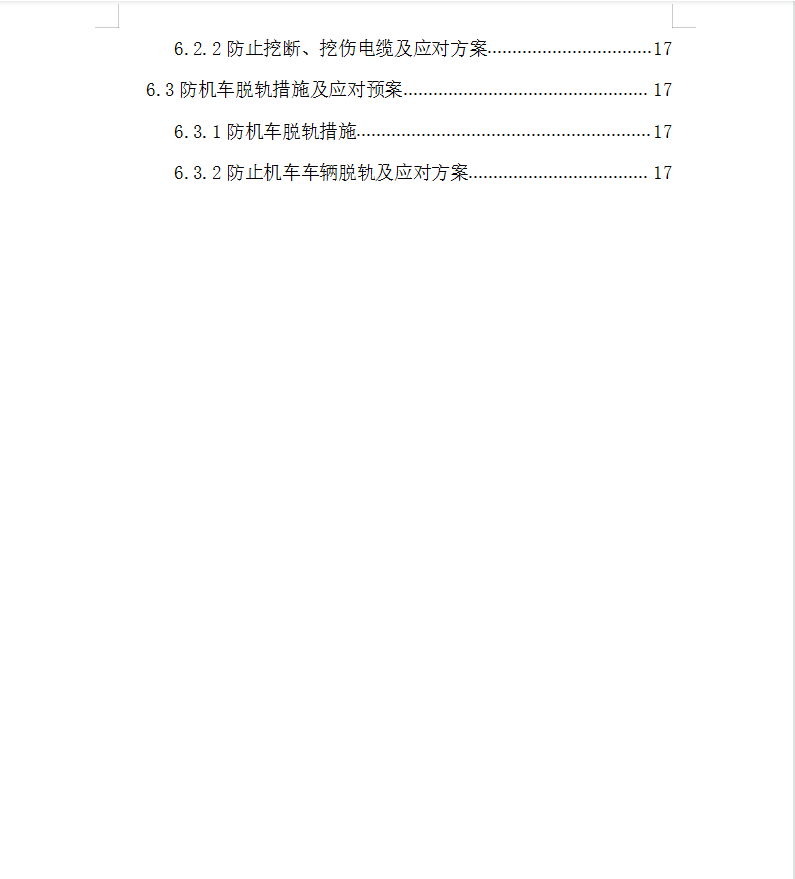

铁路扩能改造工程卸枕更换轨枕作业指导书 21P

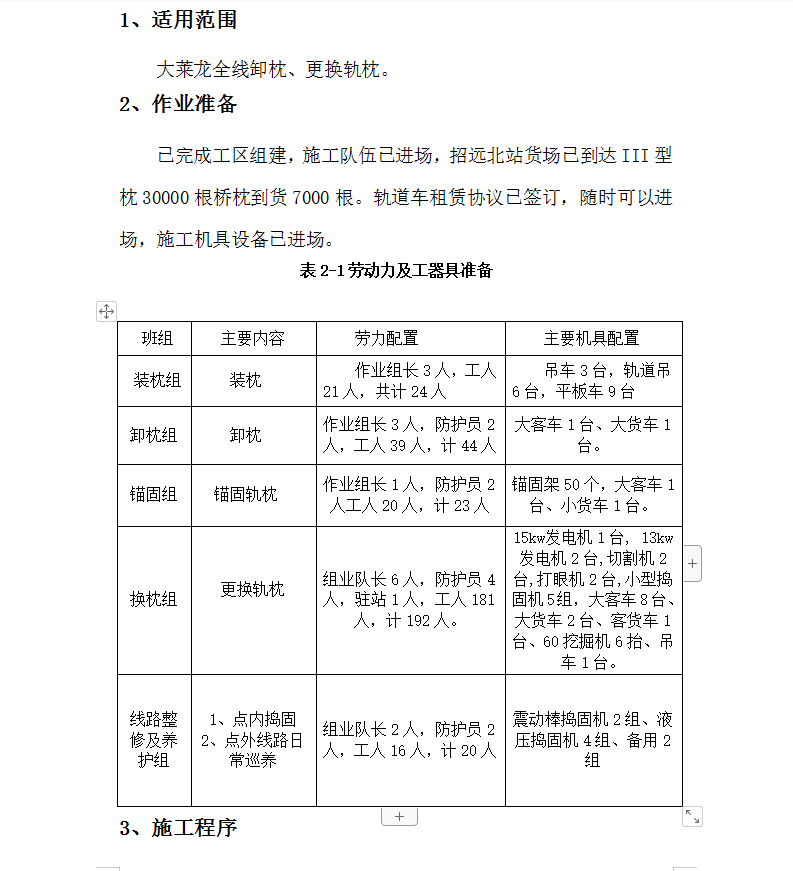

本段施工项目全部为营业线施工,主要施工步骤:卸枕、锚固、道口改造、抽换轨枕、补砟捣固、现场清理开通线路。轨枕装车:轨枕在封锁前一天装车,人工配合轨道吊及8t汽车吊装车(25t轨道吊工作半径12m,汽车吊工作半径6m),轨枕沿平板中心线垂直装车,层与层之间垫5*5cm方木,平板车两端轨枕成台阶码放并加固,加固方法采用8#铁丝捆绑。
