您当前位置:首页 » 路桥工程 » 轨道工程
暗挖施工技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-11-11
  • 资料类型:RAR
  • 资料大小:533 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
暗挖施工技术交底
一、施工准备1. 施工前熟悉施工图纸,对开挖面围岩类别、地质状况与水文条件进行初步了解,对所有操作人员做好技术交底和安全技术交底工作。2. 土方开挖前,依据土体情况做好拱部超前小导管安装及注浆,若拱部上方为粘土可不采取打设小导管措施。3. 小导洞开挖线尺寸及控制线高程经复核准确无误后,并办完预检手续。4. 夜间施工时,应有足够的照明设施;在危险地段应设置防护设施及明显警示标志。5、在导洞施工中,应在距掌子面15米范围内放置应急物资,以备突发事件之用。6、办理完动土令等手续后方可开挖。
资料截图

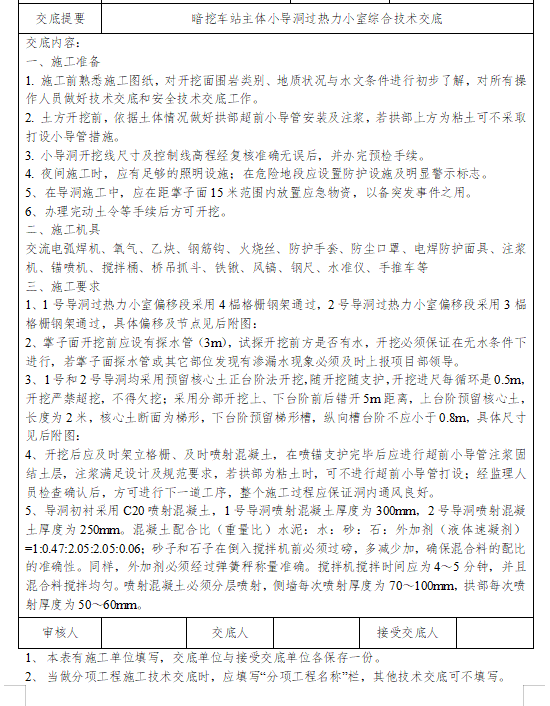

  • 暗挖施工技术交底

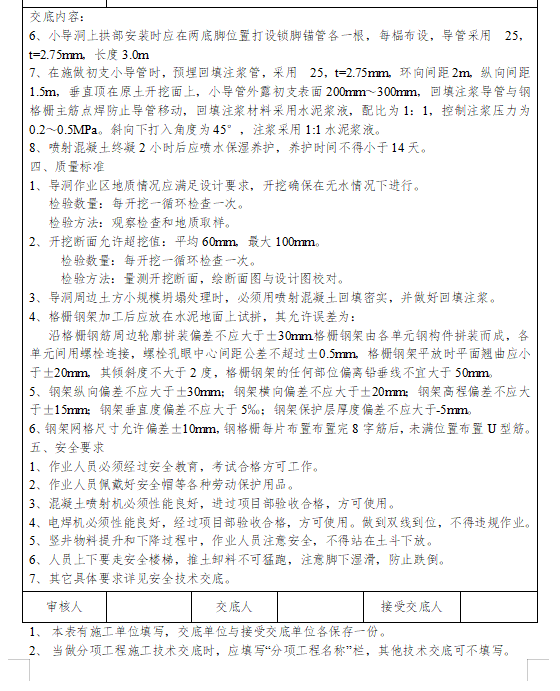

  • 暗挖施工技术交底

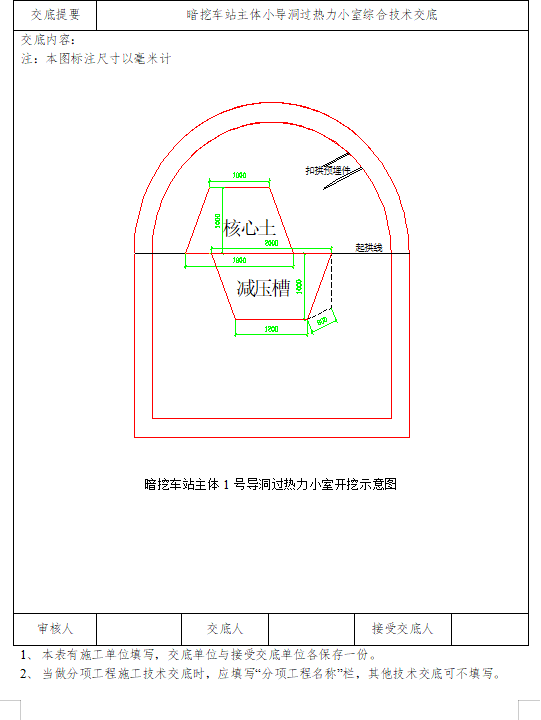

  • 暗挖施工技术交底
