您当前位置:首页 » 路桥工程 » 轨道工程

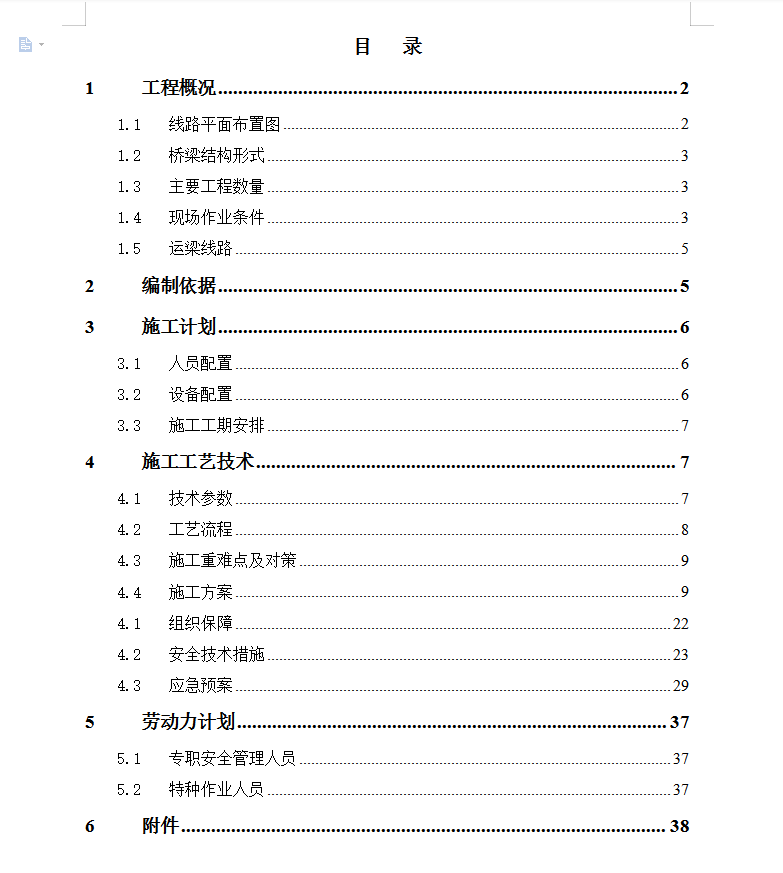

轨道吊架梁方案 38p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-15
  • 资料类型:RAR
  • 资料大小:4.24 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
轨道吊架梁方案 38p

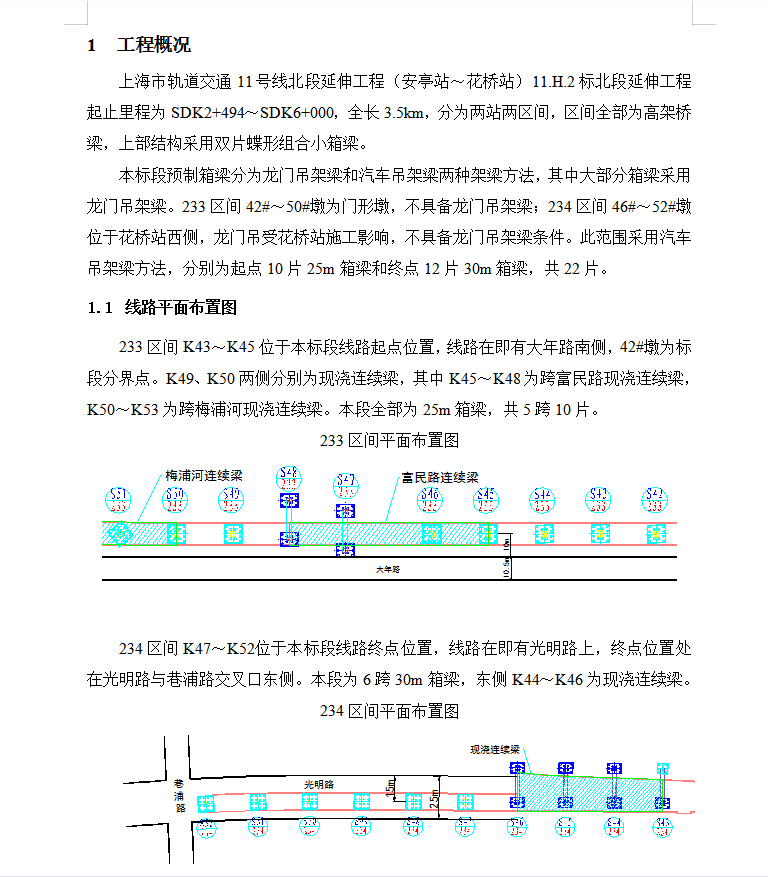

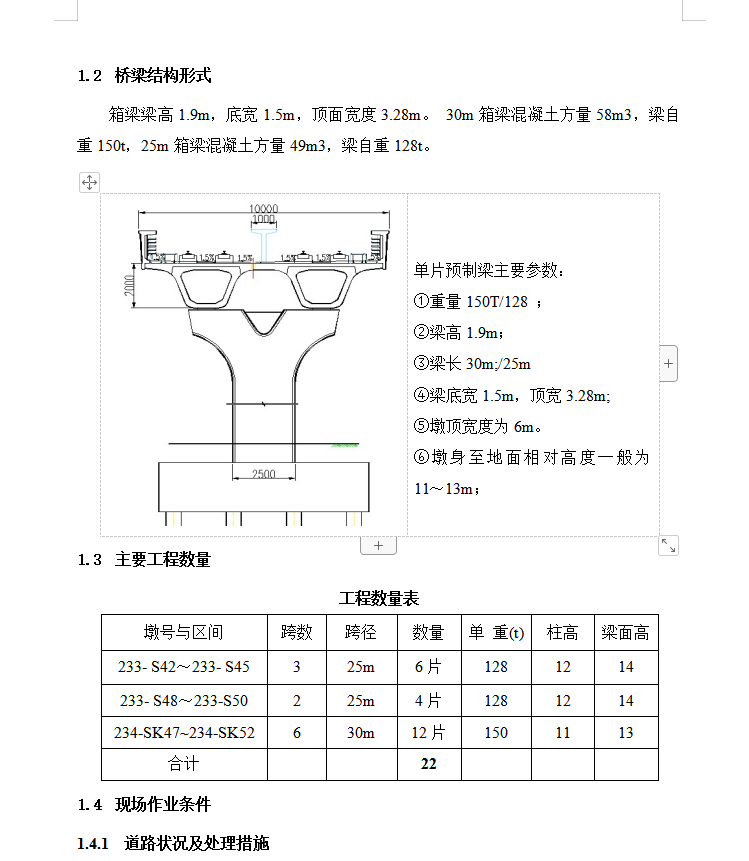

本标段预制箱梁分为龙门吊架梁和汽车吊架梁两种架梁方法,其中大部分箱梁采用龙门吊架梁。233区间42#~50#墩为门形墩,不具备龙门吊架梁;234区间46#~52#墩位于花桥站西侧,龙门吊受花桥站施工影响,不具备龙门吊架梁条件。此范围采用汽车吊架梁方法,分别为起点10片25m箱梁和终点12片30m箱梁,共22片。
资料截图
  • 轨道吊架梁方案 38p
  • 轨道吊架梁方案 38p
  • 轨道吊架梁方案 38p
