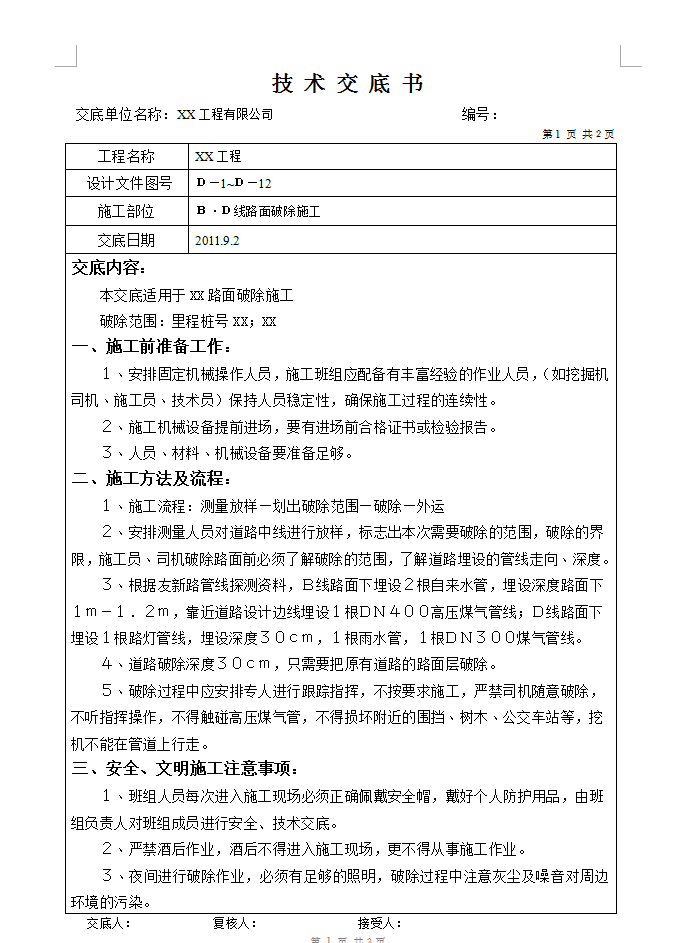

路面破除技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-13
  • 资料类型:RAR
  • 资料大小:158 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
路面破除技术交底
1﹑施工流程:测量放样—划出破除范围—破除—外运2﹑安排测量人员对道路中线进行放样,标志出本次需要破除的范围,破除的界限,施工员﹑司机破除路面前必须了解破除的范围,了解道路埋设的管线走向﹑深度。
3﹑根据友新路管线探测资料,B线路面下埋设2根自来水管,埋设深度路面下1m-1.2m,靠近道路设计边线埋设1根DN400高压煤气管线;D线路面下埋设1根路灯管线,埋设深度30cm,1根雨水管,1根DN300煤气管线。4﹑道路破除深度30cm,只需要把原有道路的路面层破除。5﹑破除过程中应安排专人进行跟踪指挥,不按要求施工,严禁司机随意破除,不听指挥操作,不得触碰高压煤气管,不得损坏附近的围挡﹑树木﹑公交车站等,挖机不能在管道上行走。
