现浇混凝土路面

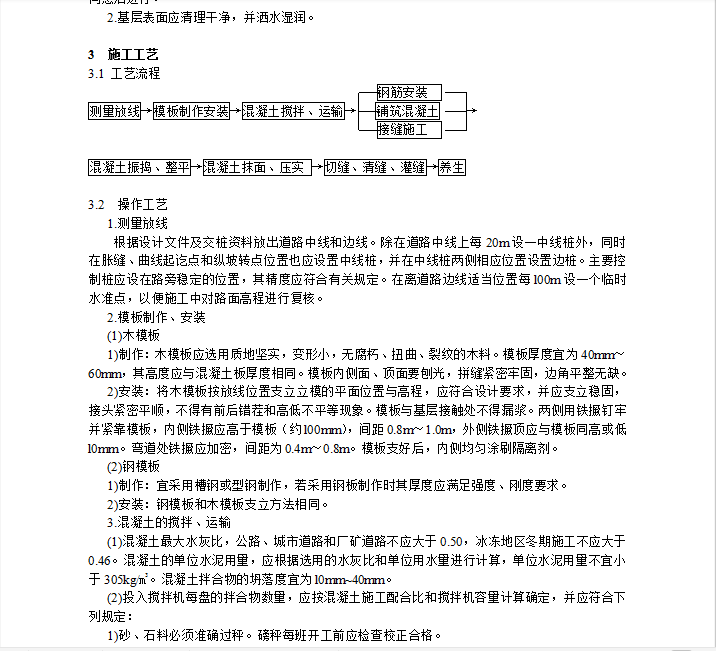

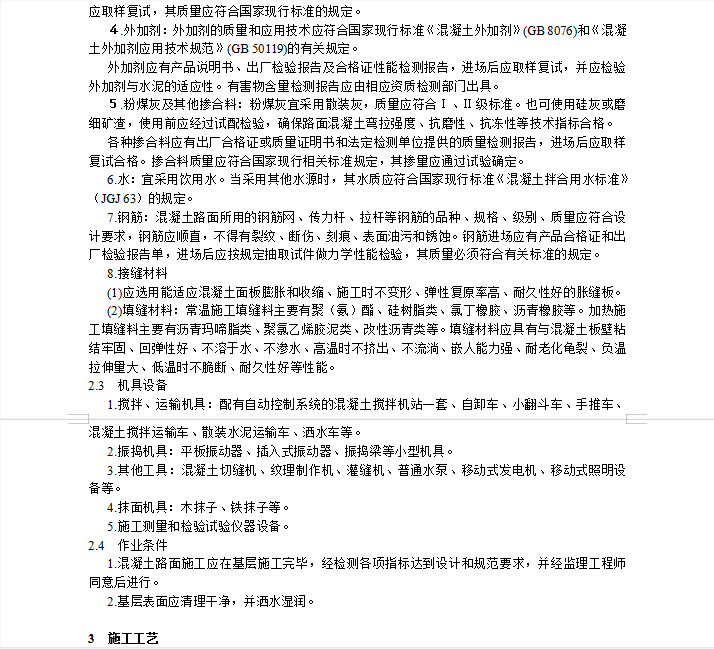

根据设计文件及交桩资料放出道路中线和边线。除在道路中线上每20m设一中线桩外,同时在胀缝、曲线起讫点和纵坡转点位置也应设置中线桩,并在中线桩两侧相应位置设置边桩。主要控制桩应设在路旁稳定的位置,其精度应符合有关规定。在离道路边线适当位置每l00m设一个临时水准点,以便施工中对路面高程进行复核
