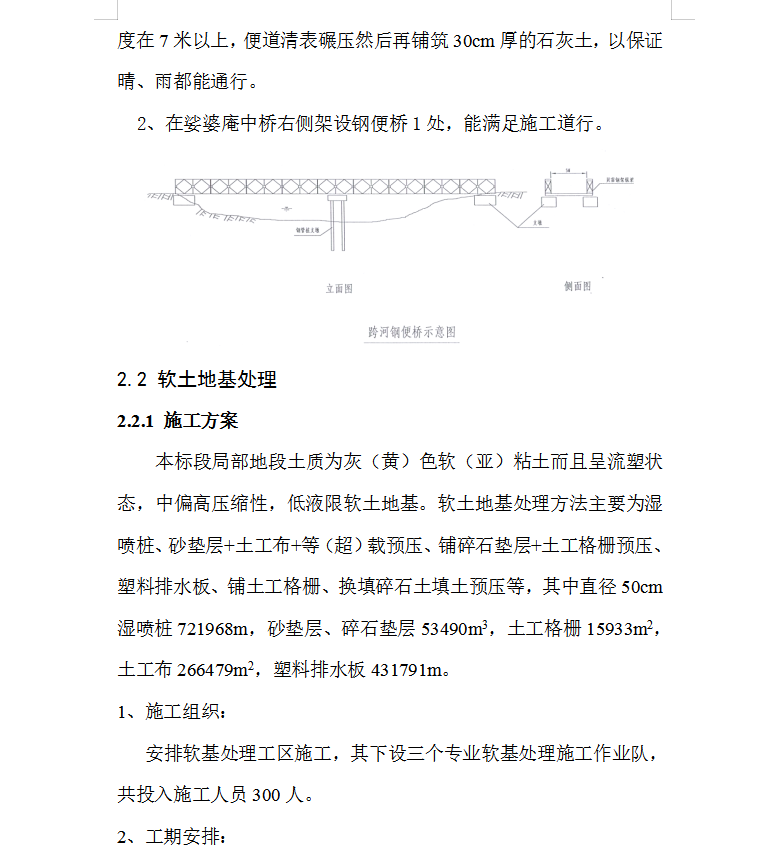

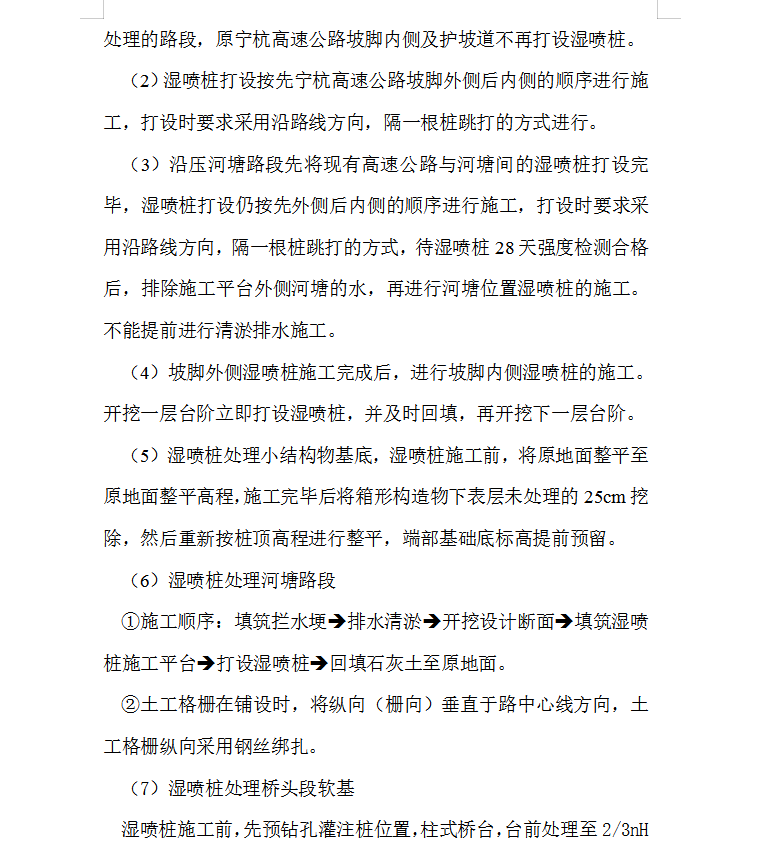

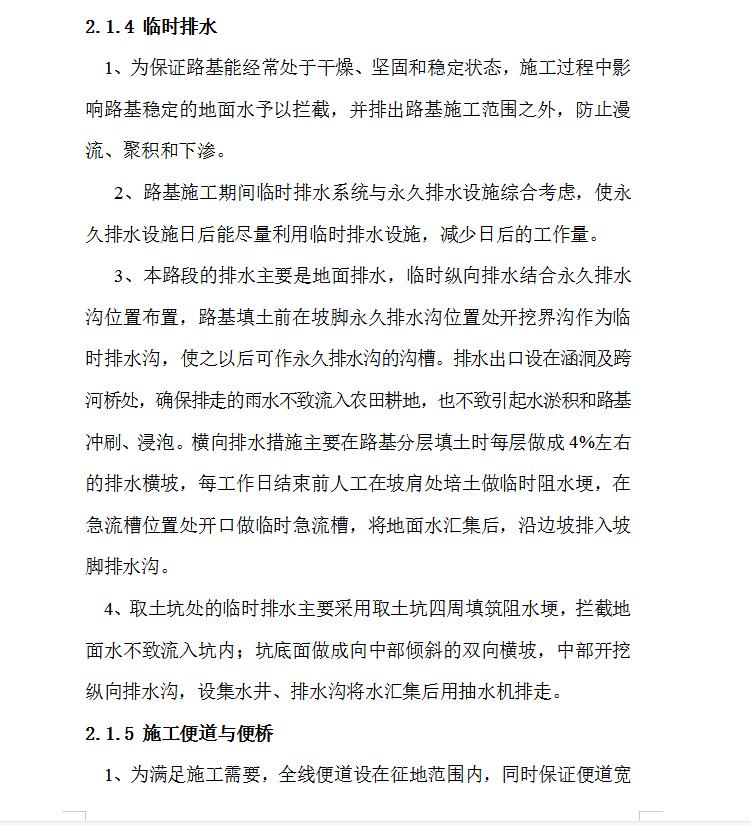

立交桥梁全套施工组织设计 123p
本合同段清表回填工程量为75760m2,清淤工程量为8542m3。清表在路基填筑前施工,各路段清表先后顺序可根据路基填筑总体进度计划进行安排。在本合同段,路基全部为软基,路基填筑前要经过特殊处理,软基处理原则上从桥头、涵洞、通道位置先期动工,路基清淤与清表施工也要从这些位置开始,其施工顺序按照软基处理施工的先后顺序进行安排。路基清淤清表后,对路床进行碾压,碾压后使路床满足设计要求。然后才可进行其上的软基处理施工和路基填筑施工。
