一、工程概况
本工程的主要技术指标
1、本工程地基基础设计等级为 甲 级。中风化泥质粉砂岩为持力,桩身混凝土的保护层厚度应 ≥50mm。
2、抗压桩桩端进入持力层不小于 1D ,抗拔桩桩端进入持力层不小于 2D .
3、桩身成孔钻进入基岩后,每钻进 500 mm 应清孔分段取样一次;分析取样准备终孔验收.
4、桩孔成型后必须清除孔底沉渣,清孔后沉渣厚度不得大于50mm并应立即灌注水下混凝土。
5、 本工程灌注桩的混凝土强度等级为 C35水下混凝土.塌落度 180-220mm.
6、数量(1)支护桩:337根,(2)工程桩:1#楼:101根,2#楼:86根, 3#楼:91根, 4#楼:79根, 5#楼:126根, 6#楼:10根,2#楼:地下室216根,计:711根。

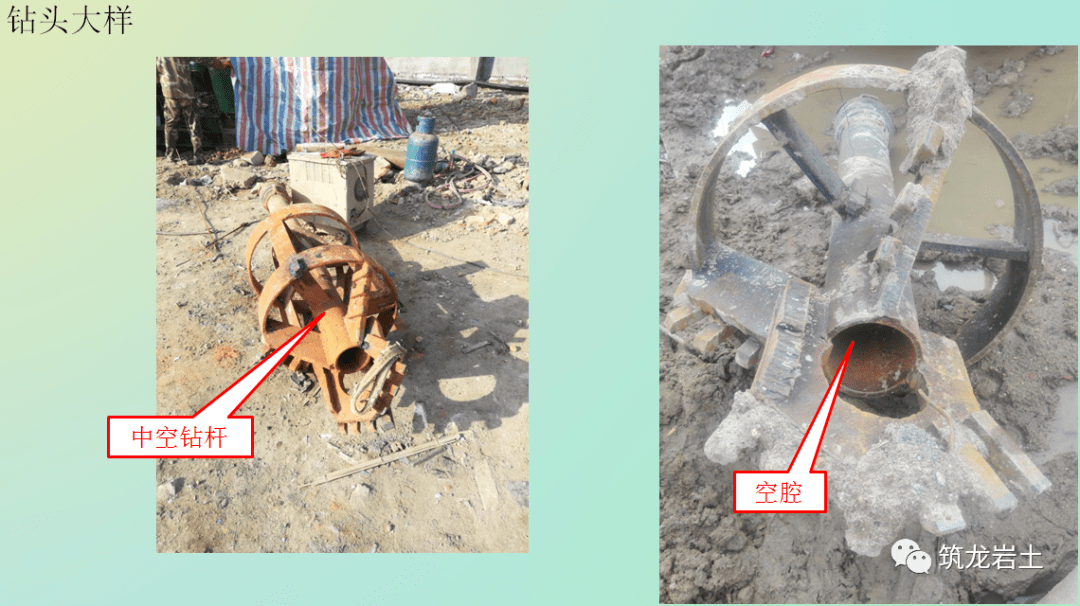

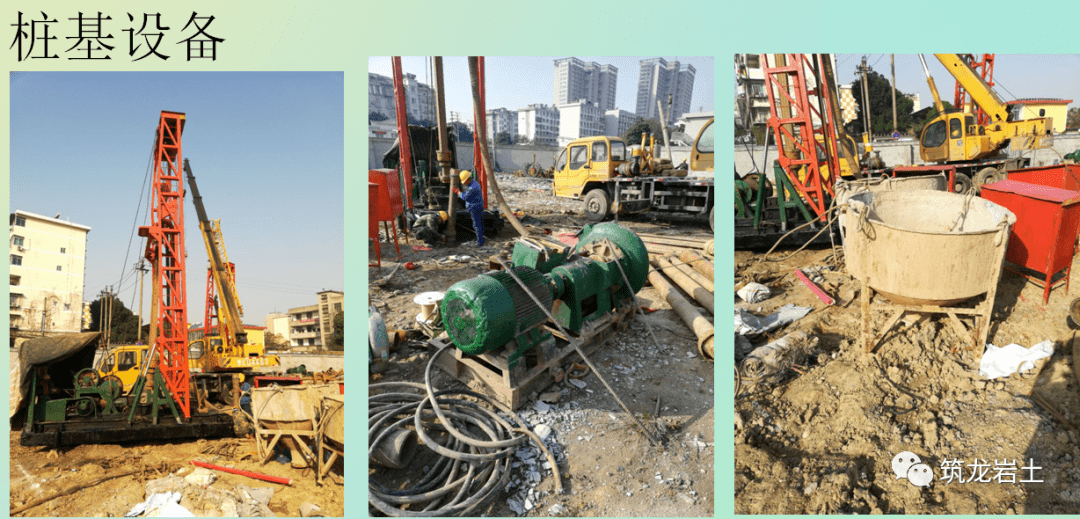

二、反循环设备:

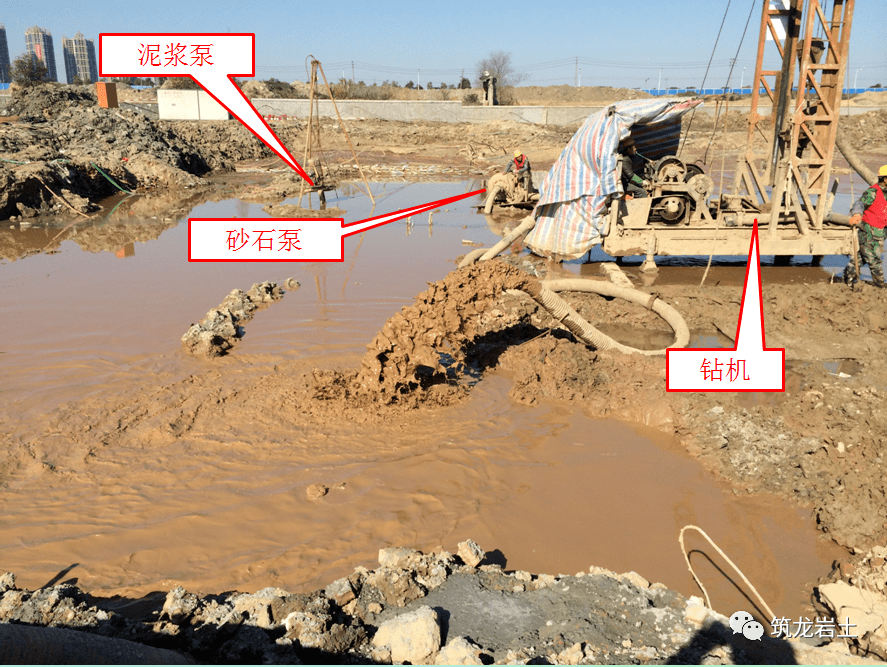

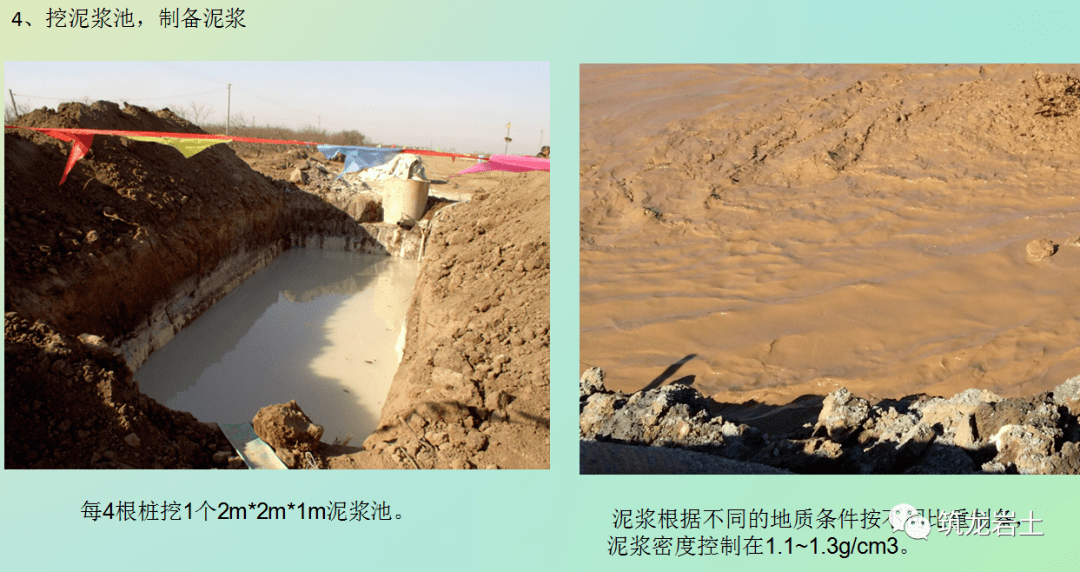

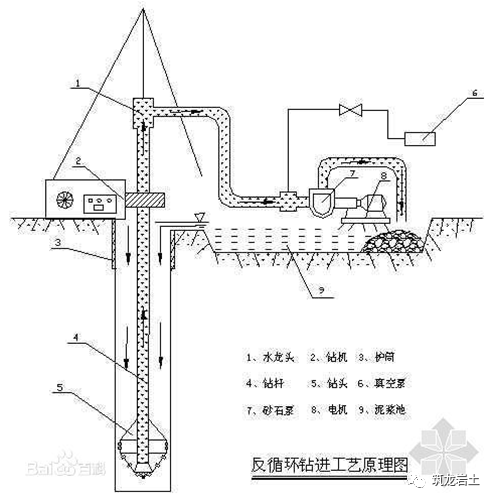

反循环工艺原理:泥浆由泥浆池流入钻孔内,同钻渣混合,在真空泵的抽吸作用下,混合物进入钻头的进渣口,经钻杆内腔、出浆控制阀,排泄到沉渣池内,泥浆经沉淀后循环使用。
反循环:泥浆从管道的外面自然流入或泵入孔内,然后和土渣一起被抽汲到地面上来。
三、反循环钻孔灌注桩工艺流程

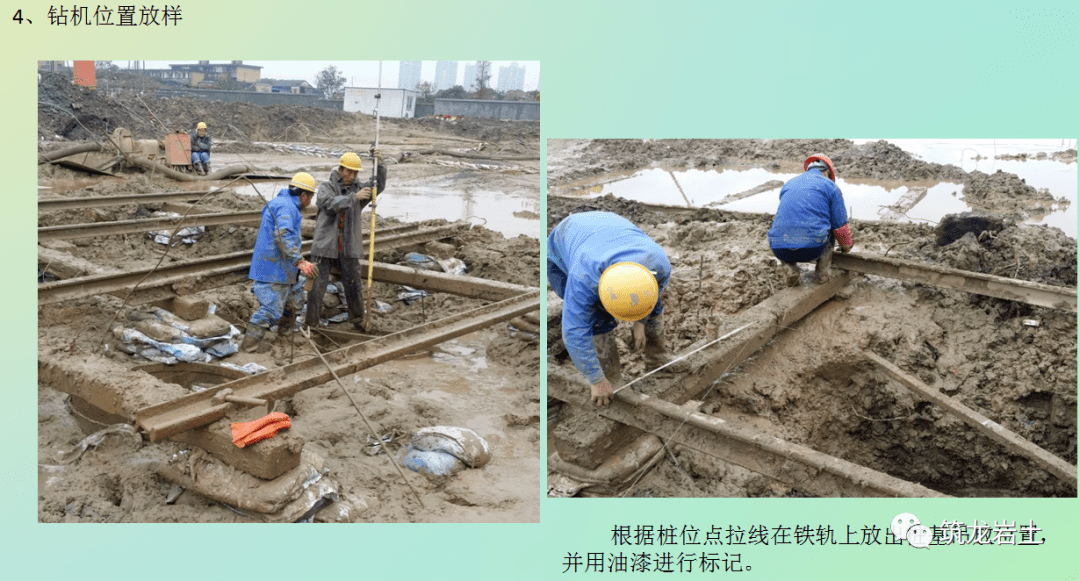

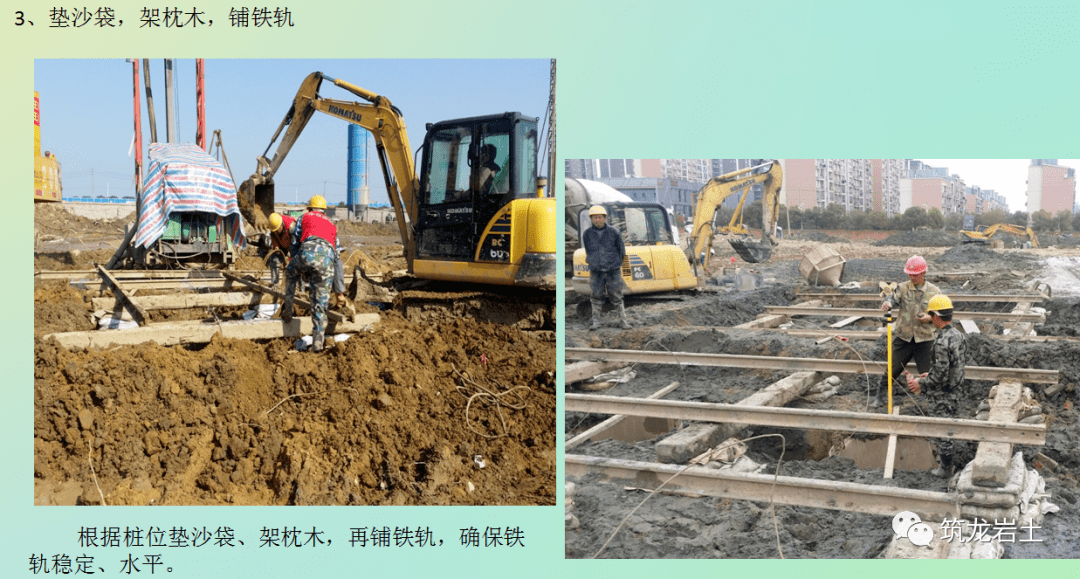

(一)桩位放样
四、质量控制要点

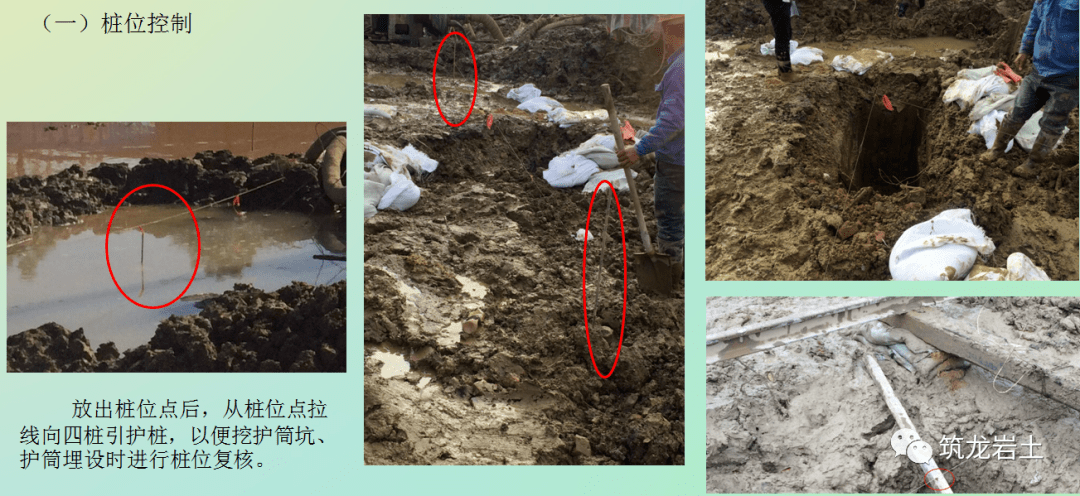

(一)桩位控制

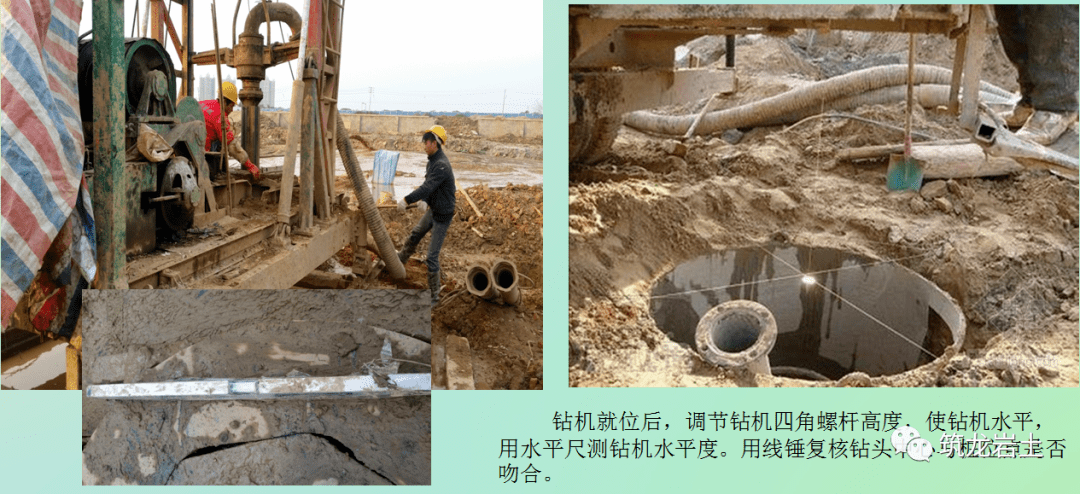

(二)桩垂直度控制
(三)桩长度控制

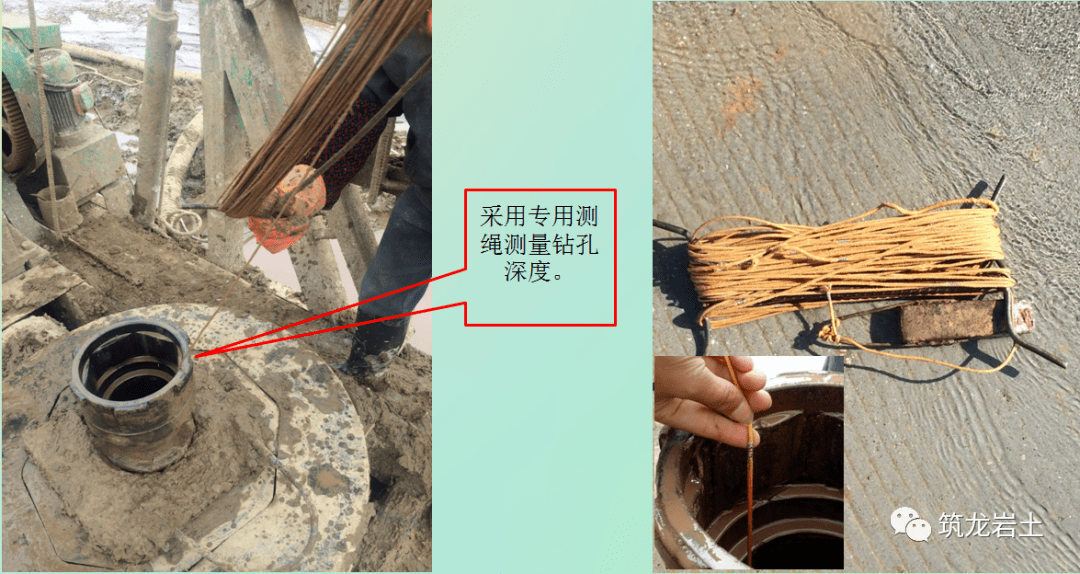

(四)桩入岩深度控制

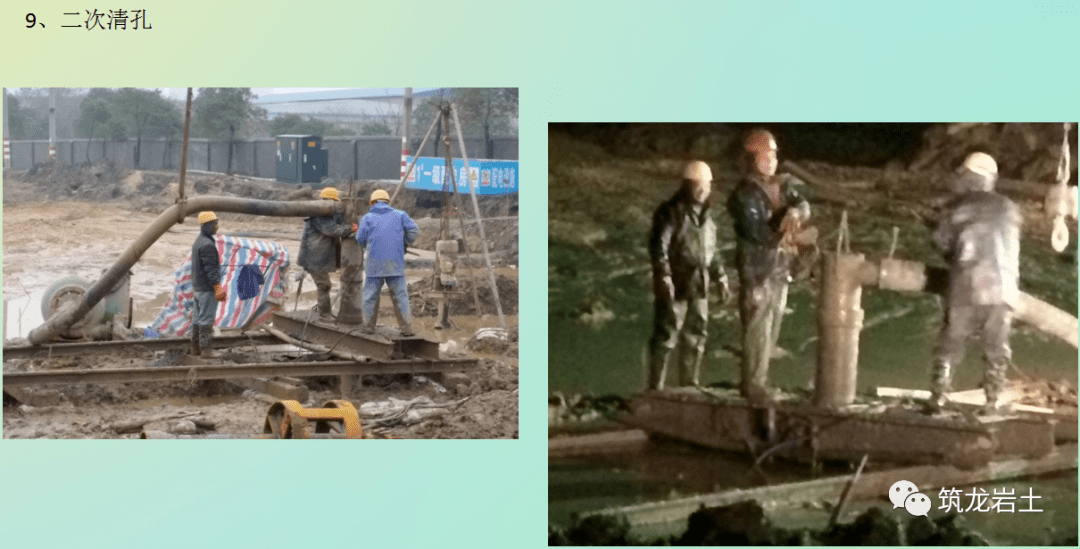

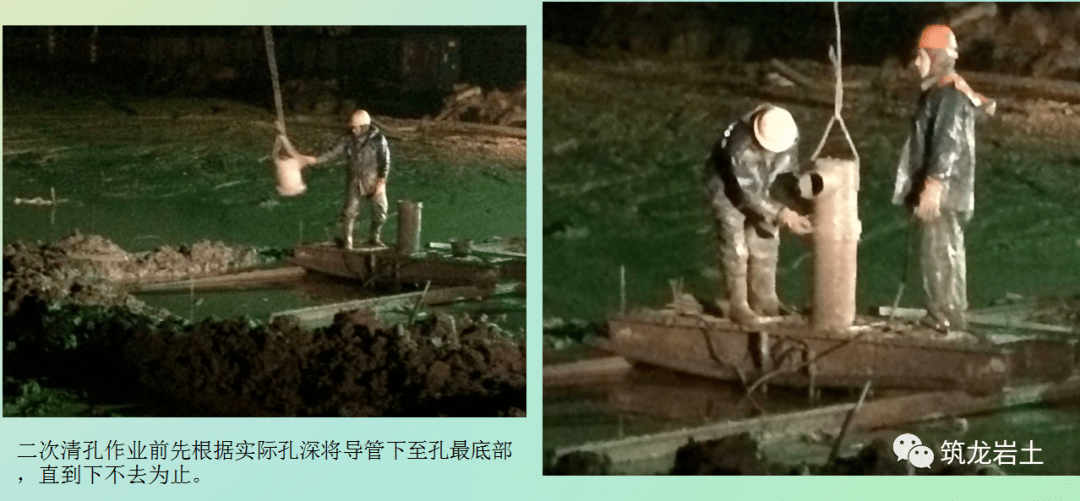

(五)桩底沉渣厚度控制
(六)桩身完整性控制
(七)桩顶标高控制
(八)质量要求
五、安全控制要点

(一)泥浆池防护
1、施工前对施工技术人员及施工人员进行安全培训、技术交底。
2、钻孔机械就位后,应对钻机及配套设备进行全面检查。钻机安设必须平稳、牢固;钻架应架设斜撑或缆风绳。
3、由质安部配合电工定期对钻机使用电缆线进行检查,接头必须绑扎牢固,确保不透水、不漏电,挪移钻机时,不得挤压电缆。
4、钻头提到接近护筒底缘时,减速、平稳提升,防止碰撞护筒和钩挂护筒底缘。
5、对已埋设护筒未开钻或已成桩护筒尚未拔除的,加设护筒顶盖或铺设安全网遮罩。
6、吊装作业指派专人统一指挥,参加吊装的起重工要掌握作业安全要求,其他人员有明确分工。
7、吊装作业前严格检查起重设备各部件的可靠性和安全性。
8、作业中遇有停电或其他特殊情况,将重物落至地面,不得悬在空中。
六、桩基施工员工作内容
1、辨识桩位,根据放出的桩位点以及铺设的钢轨,确定新开的孔的桩号。

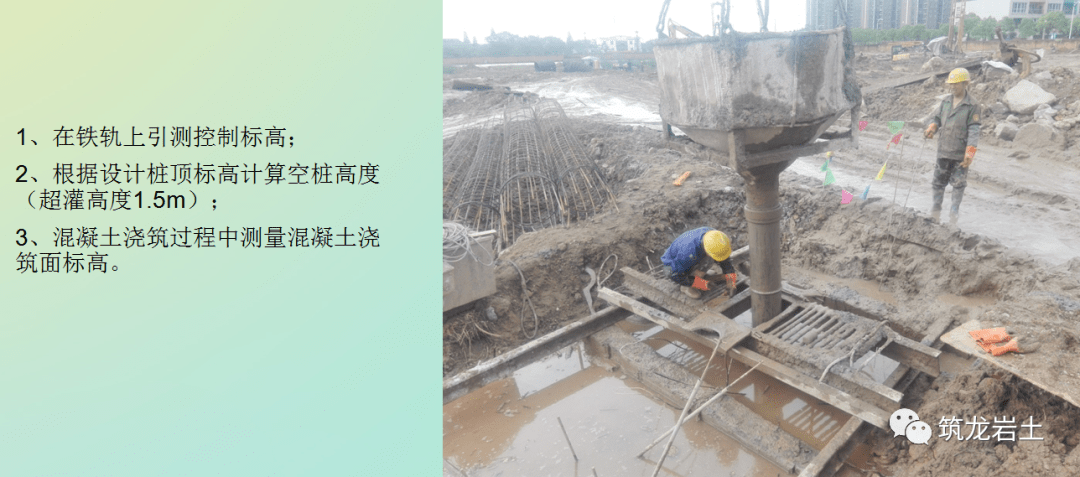

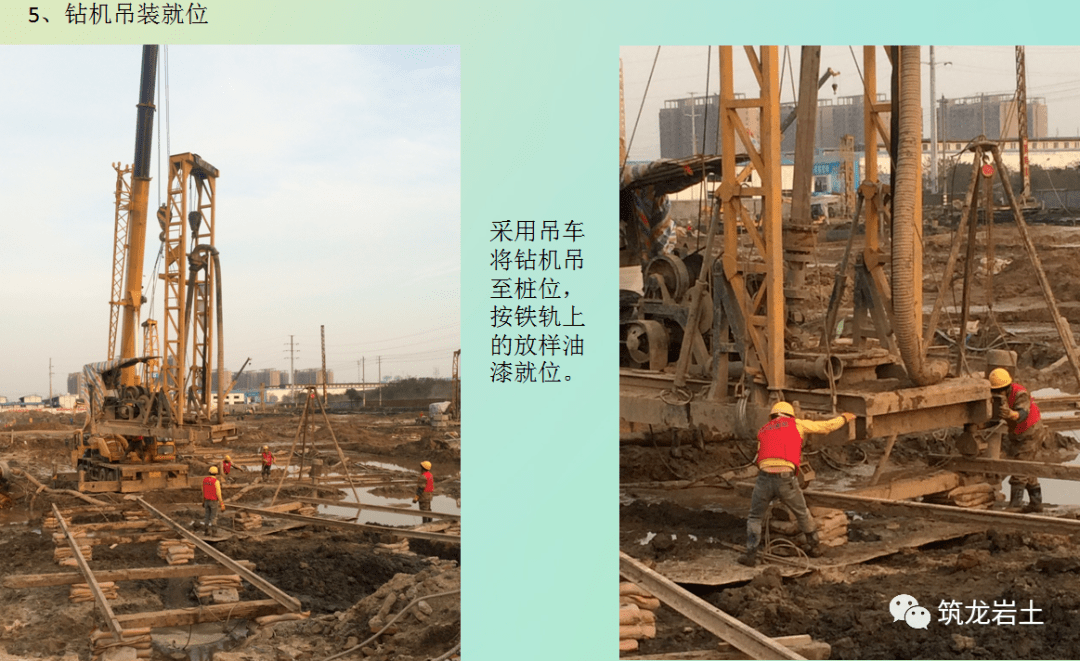

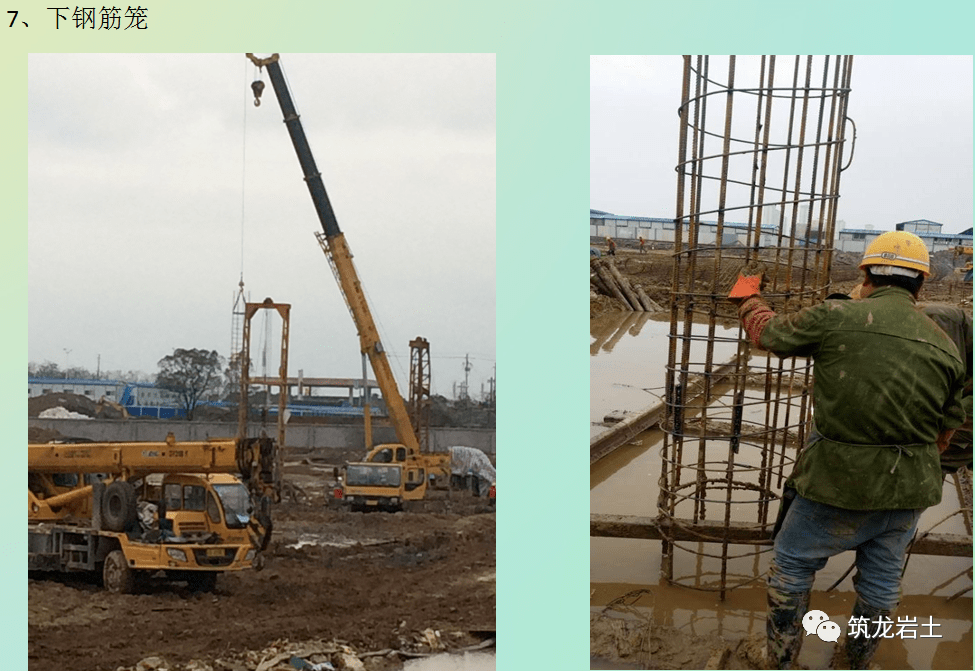

2、按照图纸确定桩的直径、桩顶标高、轨面标高、吊筋长度、空灌高度等,如下图。
3、确认机位的摆放以及打桩顺序,处理突发状况。(跳打桩位,混凝土灌注不下去后分析情况等)。

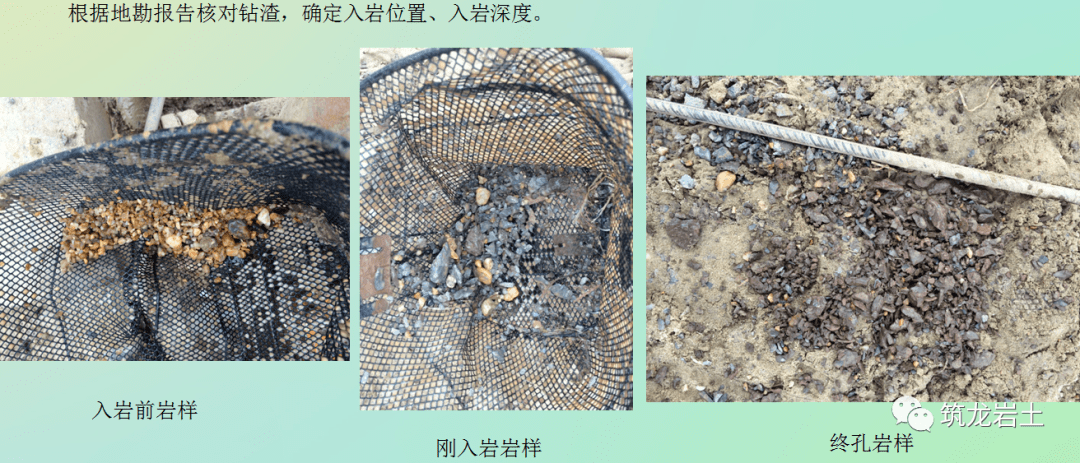

4、识别岩样,确认是否入岩、终孔以及是否有夹层。
