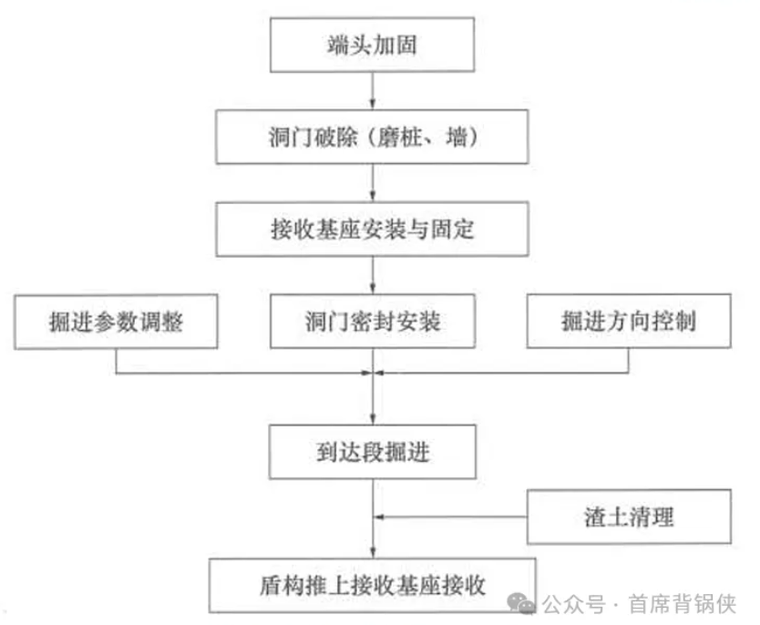

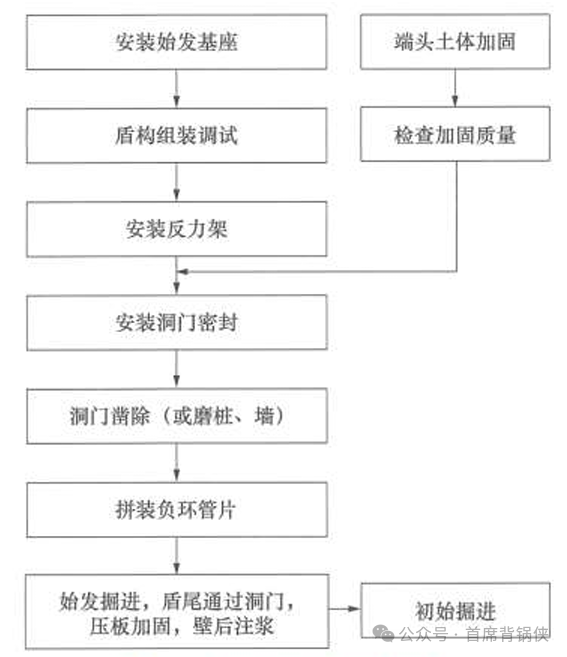

一、盾构机选型 目前常用的盾构机类型分为土压平衡式和泥水平衡式两种。按断面形状划分,有圆形、马蹄形、矩形;按断面尺寸划分,有超小型、小型、中型、大型、特大型、超特大型,根据设计要求,断面直径不等。 盾构机选型与配置应适用、可靠、先进、经济,配置应包括刀盘、推进千斤顶、主驱动系统、管片拼装机、螺旋输送机、铰接装置、泥水循环系统或渣土改良系统、注浆系统等。 选型依据: ①工程地质和水文地质勘察报告。 ③断面大小。 ④施工安全、工程环境风险因素、场地条件、环保要求。 ⑤施工环境及其保护要求。 ⑥工期条件。 ⑦辅助施工方法。 ⑧类似工程施工经验。 二、盾构法施工步序 ①始发端和接收端各建一个工作(竖)井。 ②盾构机在始发端工作井内安装就位。 ③将盾构机从始发工作井的墙壁预留洞门推出。 ④在地层中沿着设计轴线推进,在推进的同时不断出土和安装衬砌管片。 三、盾构始发施工技术要点 四、盾构接收施工技术流程及要点 1.盾构接收施工技术流程 2.盾构接收施工技术要点 ①可分为常规接收、钢套筒接收和水(土)中接收。 ②接收前,应对洞口段土体进行质量检查,合格后方可接收掘进。 ③到达距接收工作井 100m 时,应对盾构姿态进行测量和调整。 ④到达距接收工作井 10m内,应控制掘进速度和土仓压力等。 ⑤到达接收工作井时,应使管片环缝挤压密实,确保密封防水效果。 ⑥盾构主机进入接收工作井后,应及时密封管片环与洞门间隙。 五、土压平衡盾构掘进施工要点 ②设定盾构刀盘转速、掘进速度和土仓压力等掘进参数。 ③掘进中应监测和记录盾构运转情况、掘进参数变化和排出渣土状况,并应及时分析反馈,调整掘进参数和控制盾构姿态。 ④实时向刀盘前方及土仓注入改良剂改良渣土状态。 六、泥水平衡盾构掘进施工要点 ①泥浆压力与开挖面的水土压力应保持平衡,排出渣土量与开挖渣土量应保持平衡。 ②泥水管路延伸和更换应在泥水管路完全卸压后进行。
②隧道线路及结构设计文件。
⑤及时向衬砌背后的空隙注浆,防止地层移动和固定衬砌位置。
⑥进入接收工作井并被拆除。如施工需要,也可穿越工作井再向前推进。
①设定合理的土仓压力并保持土仓压力稳定。排土量与开挖土量相平衡。
