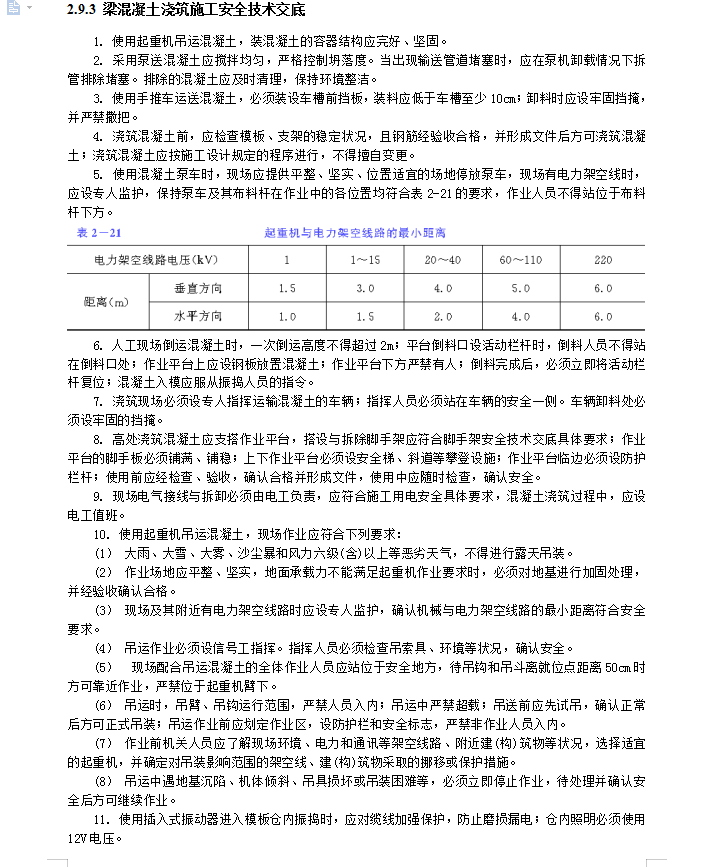

桥梁工程混凝土浇筑施工安全技术交底

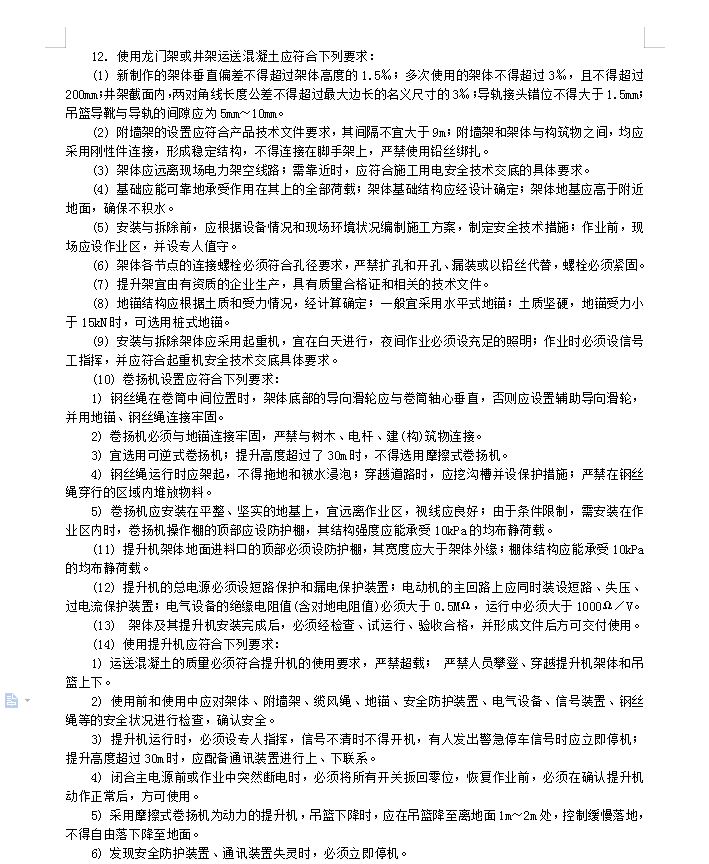

使用龙门架或井架运送混凝土应符合下列要求:(1) 新制作的架体垂直偏差不得超过架体高度的1.5‰;多次使用的架体不得超过3‰,且不得超过200mm;井架截面内,两对角线长度公差不得超过最大边长的名义尺寸的3‰;导轨接头错位不得大于1.5mm;吊篮导靴与导轨的间隙应为5mm~10mm。(2) 附墙架的设置应符合产品技术文件要求,其间隔不宜大于9m;附墙架和架体与构筑物之间,均应采用刚性件连接,形成稳定结构,不得连接在脚手架上,严禁使用铅丝绑扎。(3) 架体应远离现场电力架空线路;需靠近时,应符合施工用电安全技术交底的具体要求。(4) 基础应能可靠地承受作用在其上的全部荷载;架体基础结构应经设计确定;架体地基应高于附近地面,确保不积水。(5) 安装与拆除前,应根据设备情况和现场环境状况编制施工方案,制定安全技术措施;作业前,现场应设作业区,并设专人值守。(6) 架体各节点的连接螺栓必须符合孔径要求,严禁扩孔和开孔、漏装或以铅丝代替,螺栓必须紧固。(7) 提升架宜由有资质的企业生产,具有质量合格证和相关的技术文件。(8) 地锚结构应根据土质和受力情况,经计算确定;一般宜采用水平式地锚;土质坚硬,地锚受力小于15kN时,可选用桩式地锚。(9) 安装与拆除架体应采用起重机,宜在白天进行,夜间作业必须设充足的照明;作业时必须设信号工指挥,并应符合起重机安全技术交底具体要求。
