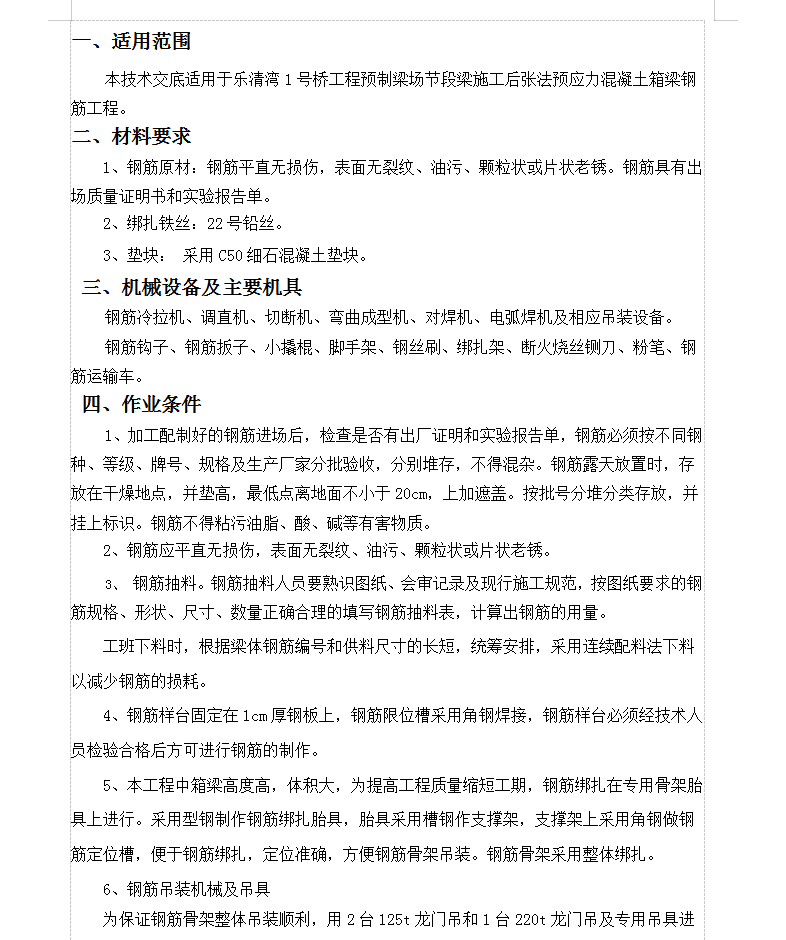

适用范围
本技术交底适用于乐清湾1号桥工程预制梁场节段梁施工后张法预应力混凝土箱梁钢筋工程。
二、材料要求
1、钢筋原材:钢筋平直无损伤,表面无裂纹、油污、颗粒状或片状老锈。钢筋具有出场质量证明书和实验报告单。
2、绑扎铁丝:22号铅丝。
3、垫块: 采用C50细石混凝土垫块。
三、机械设备及主要机具
钢筋冷拉机、调直机、切断机、弯曲成型机、对焊机、电弧焊机及相应吊装设备。
钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、断火烧丝铡刀、粉笔、钢筋运输车。
四、作业条件
1、加工配制好的钢筋进场后,检查是否有出厂证明和实验报告单,钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂。钢筋露天放置时,存放在干燥地点,并垫高,最低点离地面不小于20cm,上加遮盖。按批号分堆分类存放,并挂上标识。钢筋不得粘污油脂、酸、碱等有害物质。
2、钢筋应平直无损伤,表面无裂纹、油污、颗粒状或片状老锈。
3、 钢筋抽料。钢筋抽料人员要熟识图纸、会审记录及现行施工规范,按图纸要求的钢筋规格、形状、尺寸、数量正确合理的填写钢筋抽料表,计算出钢筋的用量。
工班下料时,根据梁体钢筋编号和供料尺寸的长短,统筹安排,采用连续配料法下料以减少钢筋的损耗。
4、钢筋样台固定在1cm厚钢板上,钢筋限位槽采用角钢焊接,钢筋样台必须经技术人员检验合格后方可进行钢筋的制作。
