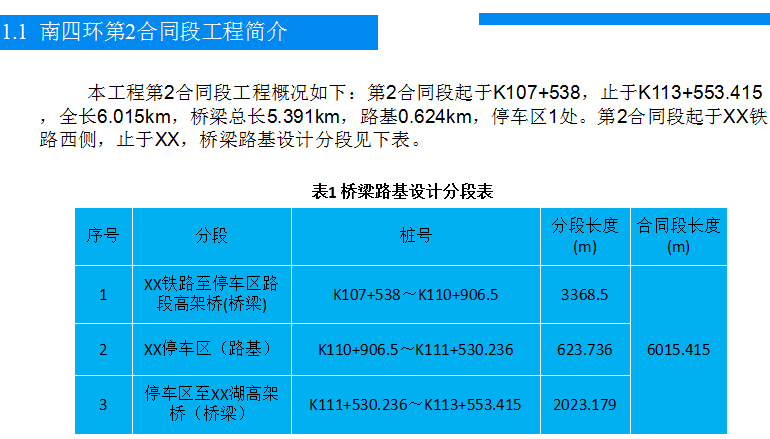

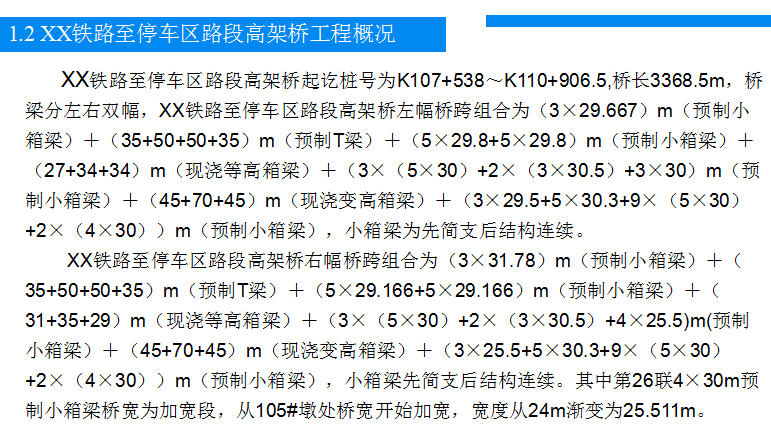

本工程第2合同段工程概况如下:第2合同段起于K107+538,止于K113+553.415,全长6.015km,桥梁总长5.391km,路基0.624km,停车区1处。 XX铁路至停车区路段高架桥起讫桩号为K107+538~K110+906.5,桥长3368.5m,桥梁分左右双幅,XX铁路至停车区路段高架桥左幅桥跨组合为(3×29.667)m(预制小箱梁)+(35+50+50+35)m(预制T梁)+(5×29.8+5×29.8)m(预制小箱梁)+(27+34+34)m(现浇等高箱梁)+(3×(5×30)+2×(3×30.5)+3×30)m(预制小箱梁)+(45+70+45)m(现浇变高箱梁)+(3×29.5+5×30.3+9×(5×30)+2×(4×30))m(预制小箱梁),小箱梁为先简支后结构连续。
XX铁路至停车区路段高架桥右幅桥跨组合为(3×31.78)m(预制小箱梁)+(35+50+50+35)m(预制T梁)+(5×29.166+5×29.166)m(预制小箱梁)+(31+35+29)m(现浇等高箱梁)+(3×(5×30)+2×(3×30.5)+4×25.5)m(预制小箱梁)+(45+70+45)m(现浇变高箱梁)+(3×25.5+5×30.3+9×(5×30)+2×(4×30))m(预制小箱梁),小箱梁先简支后结构连续。其中第26联4×30m预制小箱梁桥宽为加宽段,从105#墩处桥宽开始加宽,宽度从24m渐变为25.511m。
