桥梁工程施工技术交底记录 7P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-10
  • 资料类型:RAR
  • 资料大小:17.0 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
桥梁工程施工技术交底记录 7P

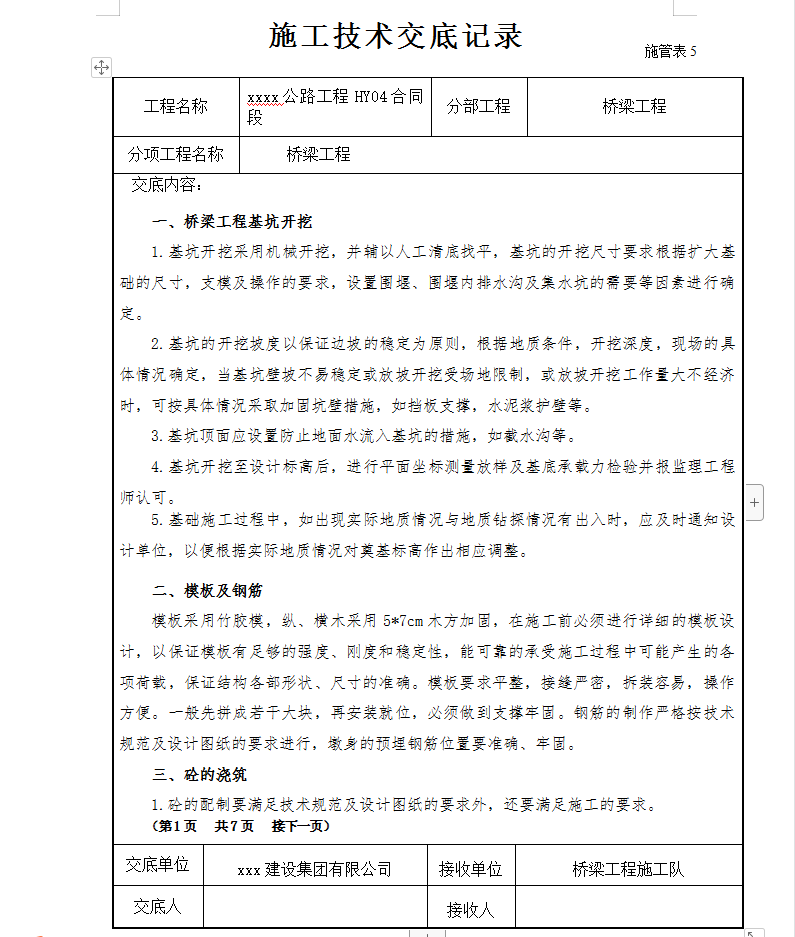

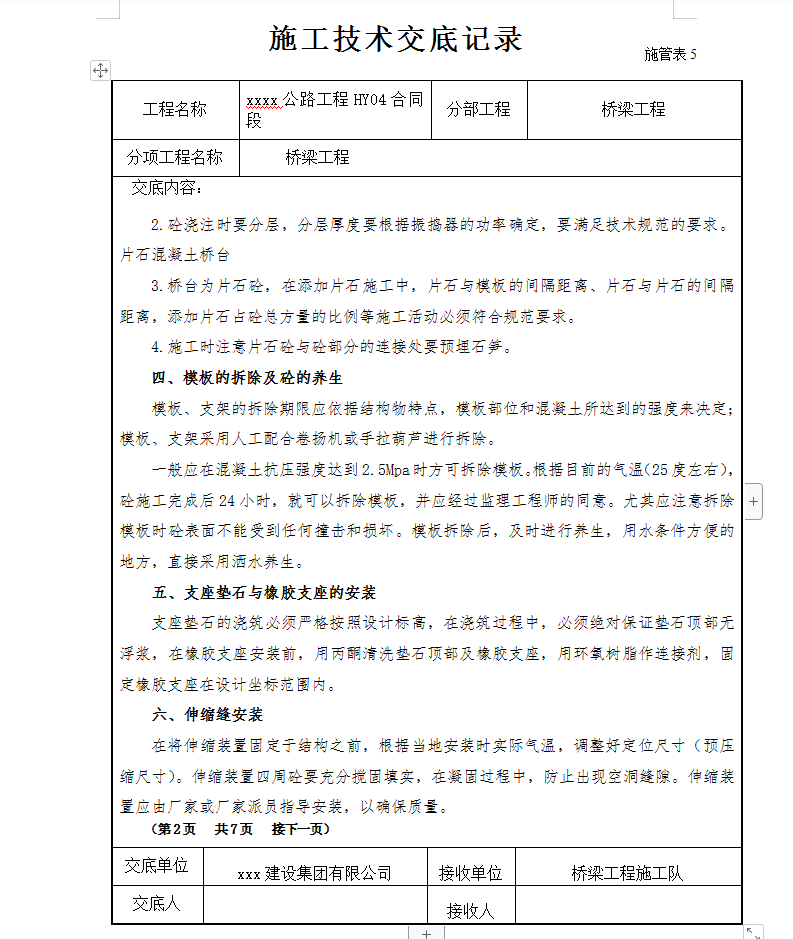

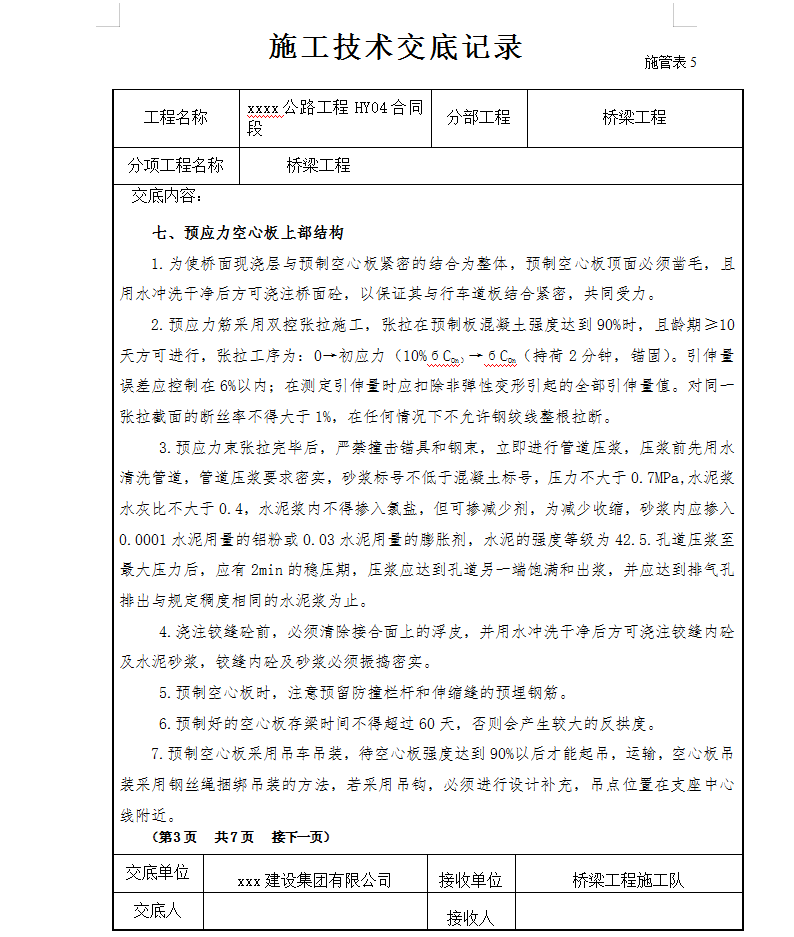

基坑开挖采用机械开挖,并辅以人工清底找平,基坑的开挖尺寸要求根据扩大基础的尺寸,支模及操作的要求,设置围堰、围堰内排水沟及集水坑的需要等因素进行确定。基坑的开挖坡度以保证边坡的稳定为原则,根据地质条件,开挖深度,现场的具体情况确定,当基坑壁坡不易稳定或放坡开挖受场地限制,或放坡开挖工作量大不经济时,可按具体情况采取加固坑壁措施,如挡板支撑,水泥浆护壁等。
