您当前位置:首页 » 路桥工程 » 桥梁工程
桥梁上部结构装配式施工技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-14
  • 资料类型:RAR
  • 资料大小:27 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

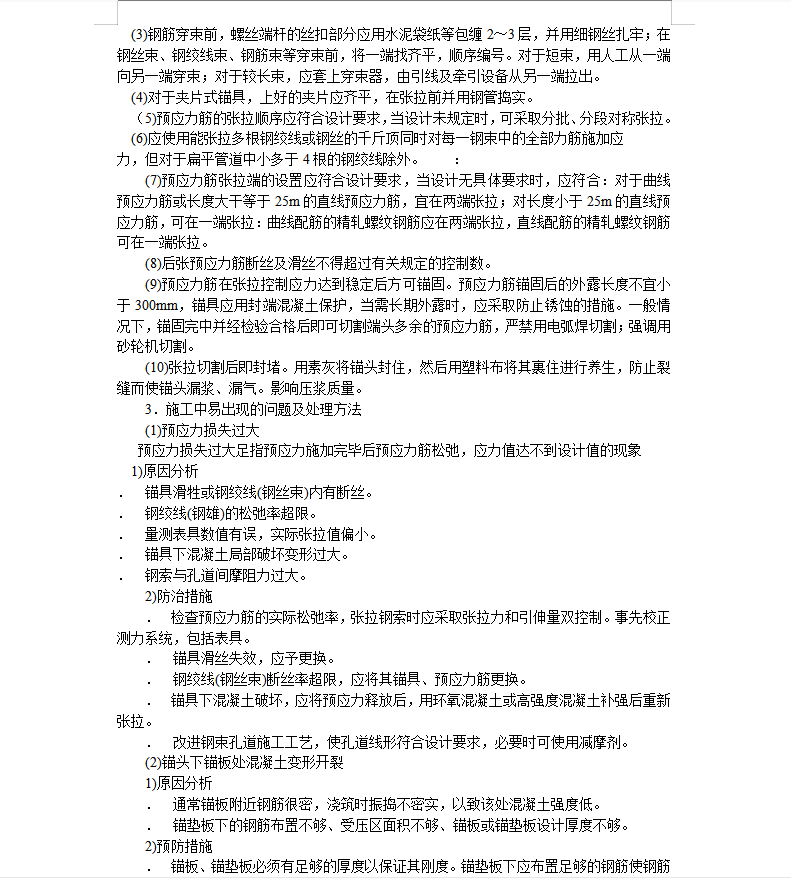

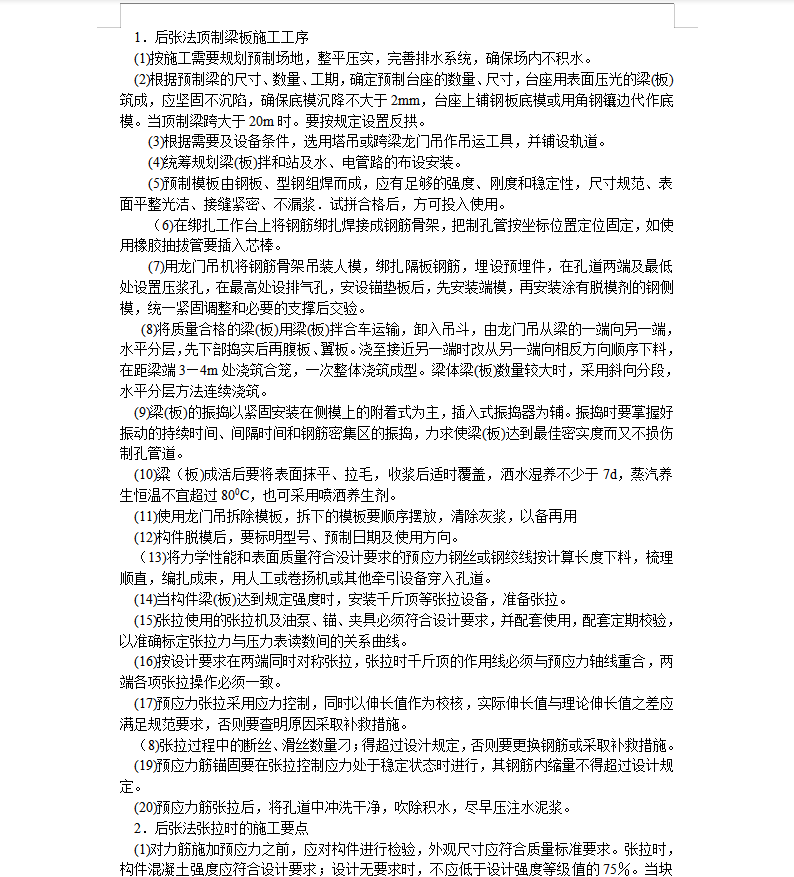

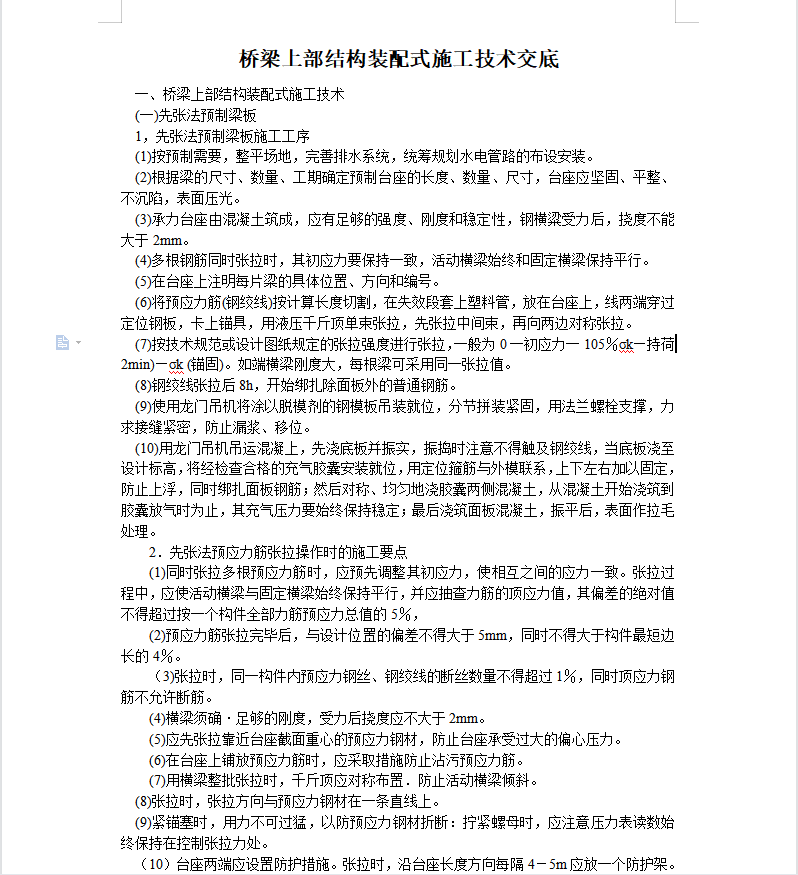

桥梁上部结构装配式施工技术交底
(1)按预制需要,整平场地,完善排水系统,统筹规划水电管路的布设安装。
(2)根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。
(3)承力台座由混凝土筑成,应有足够的强度、刚度和稳定性,钢横粱受力后,挠度不能大于2mm。
(4)多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
(5)在台座上注明每片梁的具体位置、方向和编号。
(6)将预应力筋(钢绞线)按计算长度切割,在失效段套上塑料管,放在台座上,线两端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向两边对称张拉。
(7)按技术规范或设计图纸规定的张拉强度进行张拉,一般为0一初应力一105%σk—持荷2min)—σk (锚固)。如端横梁刚度大,每根梁可采用同一张拉值。
资料截图
  • 桥梁上部结构装配式施工技术交底
  • 桥梁上部结构装配式施工技术交底
  • 桥梁上部结构装配式施工技术交底
