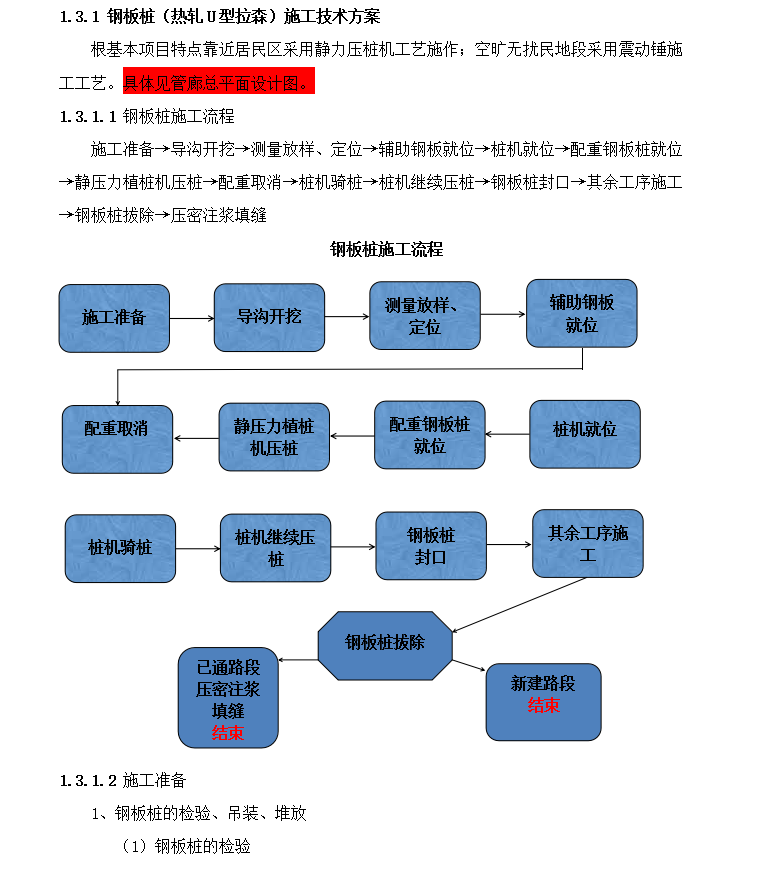

城市综合管廊工程施工流程及技术方案 302p

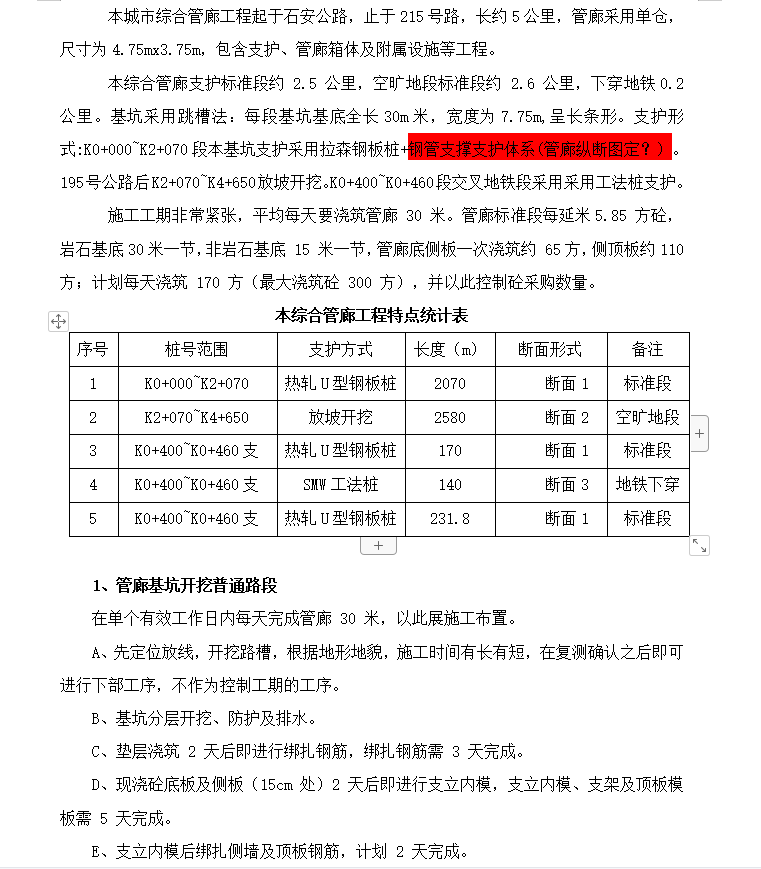

本工程基坑底开挖宽 7.75 米、长度L米地勘超前探孔确定,工序暂定100米,上口宽约 20 米或钢板桩支护 8 米,沿基坑上口边缘 2 米外,每米布设长 10 米的井点降水点,共 2L=200 个;整个基坑从井点降水到台背回填共需 46 个工作日,井点降水需 60 天。在地质较好无透水层段不需井点降水,基坑开挖要保证管廊施工的连续性。
