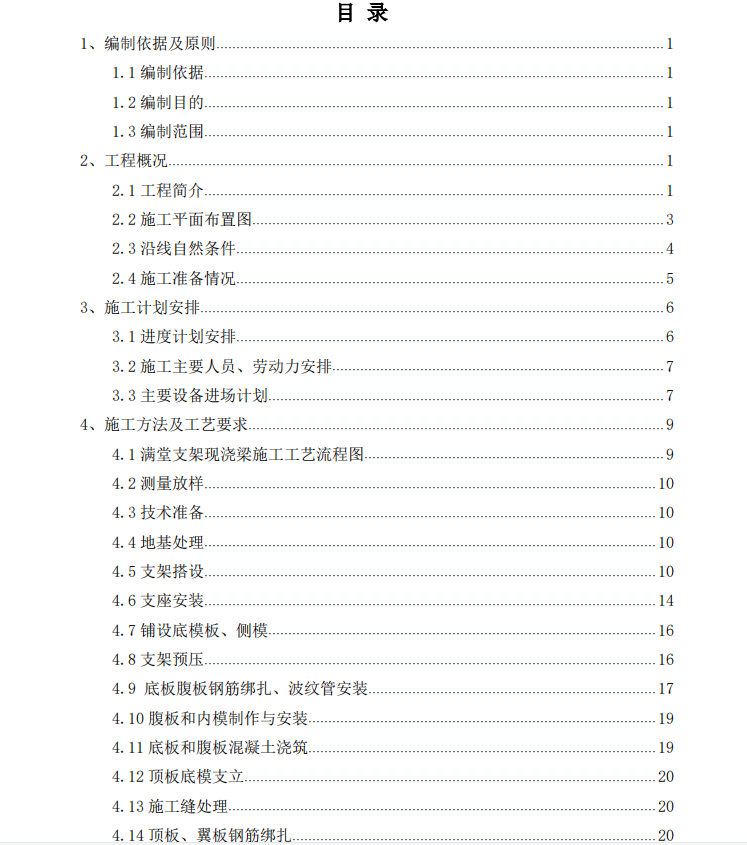

接线互通支架现浇梁施工方案 49p

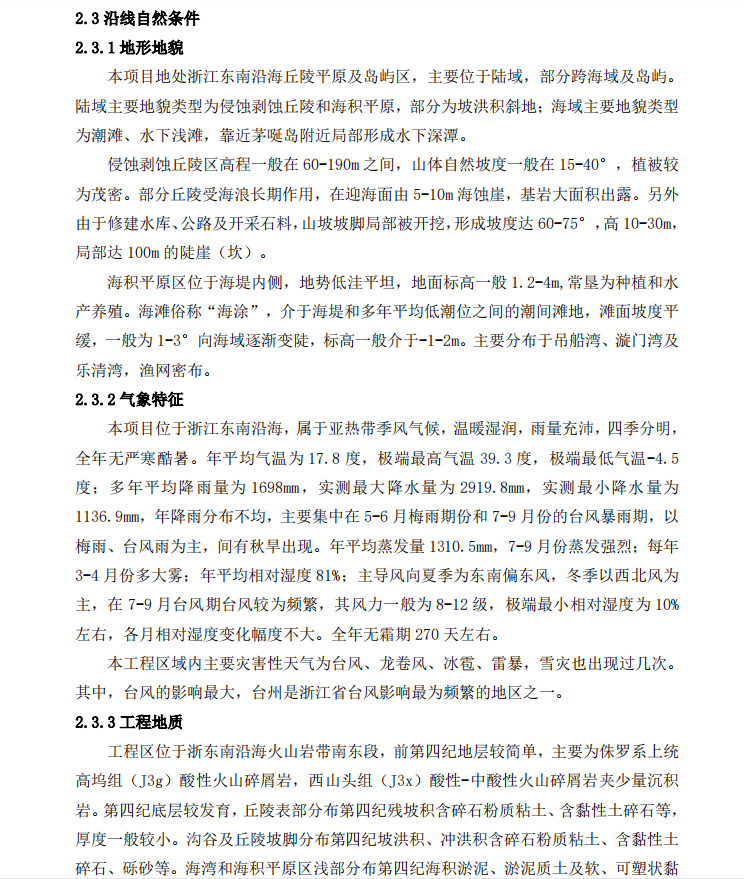

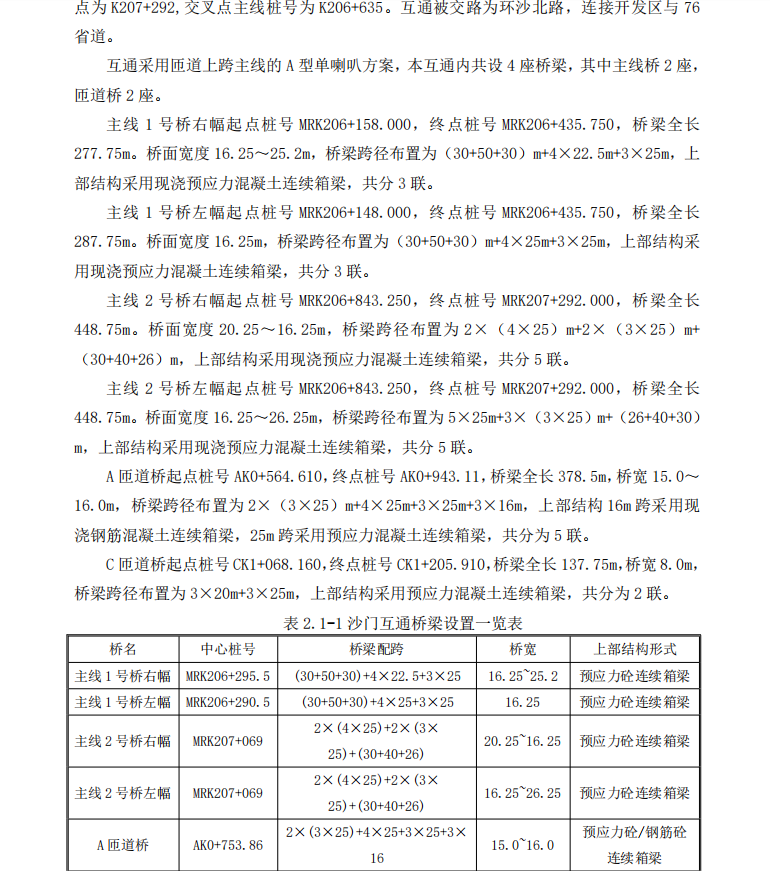

xx大桥及接线工程起于温岭城南镇沙头门,接浙江省台州湾大桥及接线工程终点,路线南行过瑶坑岭头后进入玉环县境,路线沿海边布设,经沙门、龙溪、芦浦,经分水山、跨乐清湾东汊至茅埏岛,再跨乐清湾西汊至乐清市南塘镇东山头,路线终点设南塘枢纽与甬台温高速公路相接,线路全长 38.168km。
