拱桥施工组织设计方案 23p

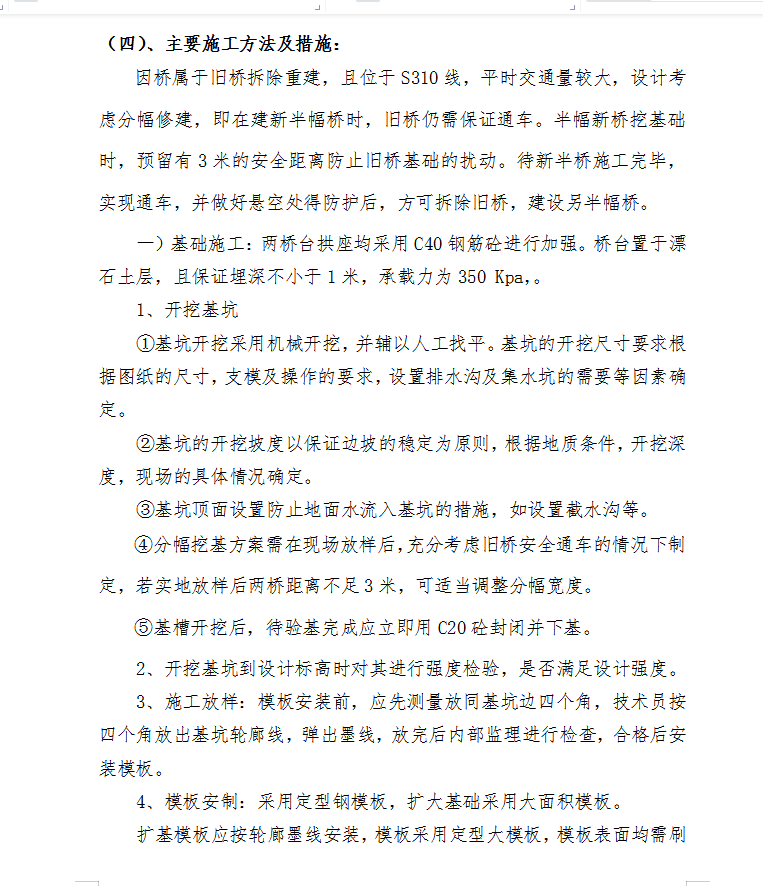

因桥属于旧桥拆除重建,且位于S310线,平时交通量较大,设计考虑分幅修建,即在建新半幅桥时,旧桥仍需保证通车。半幅新桥挖基础时,预留有3米的安全距离防止旧桥基础的扰动。待新半桥施工完毕,实现通车,并做好悬空处得防护后,方可拆除旧桥,建设另半幅桥。
