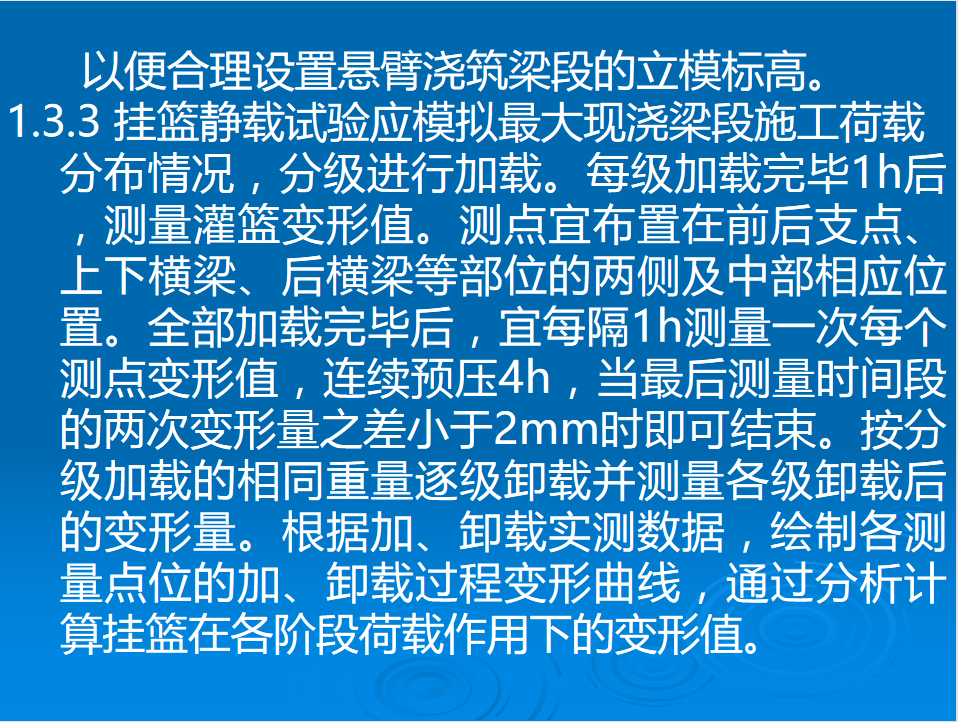

连续梁施工工艺 70p
挂篮静载试验应模拟最大现浇梁段施工荷载 分布情况,分级进行加载。每级加载完毕1h后,测量灌篮变形值。测点宜布置在前后支点、上下横梁、后横梁等部位的两侧及中部相应位置。全部加载完毕后,宜每隔1h测量一次每个测点变形值,连续预压4h,当最后测量时间段的两次变形量之差小于2mm时即可结束。按分级加载的相同重量逐级卸载并测量各级卸载后的变形量。根据加、卸载实测数据,绘制各测量点位的加、卸载过程变形曲线,通过分析计算挂篮在各阶段荷载作用下的变形值。
