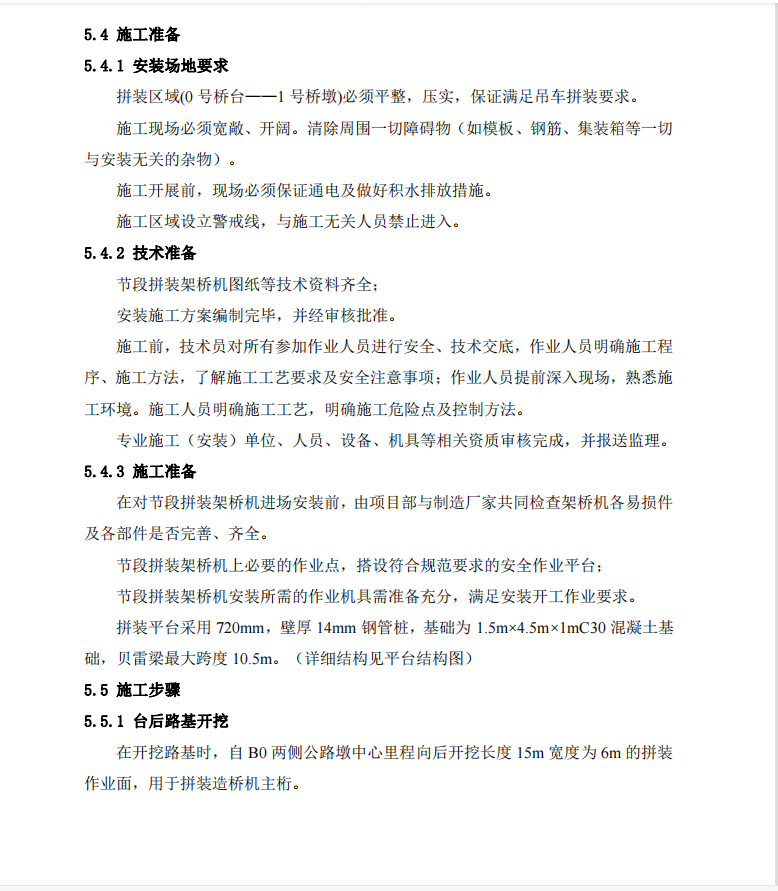

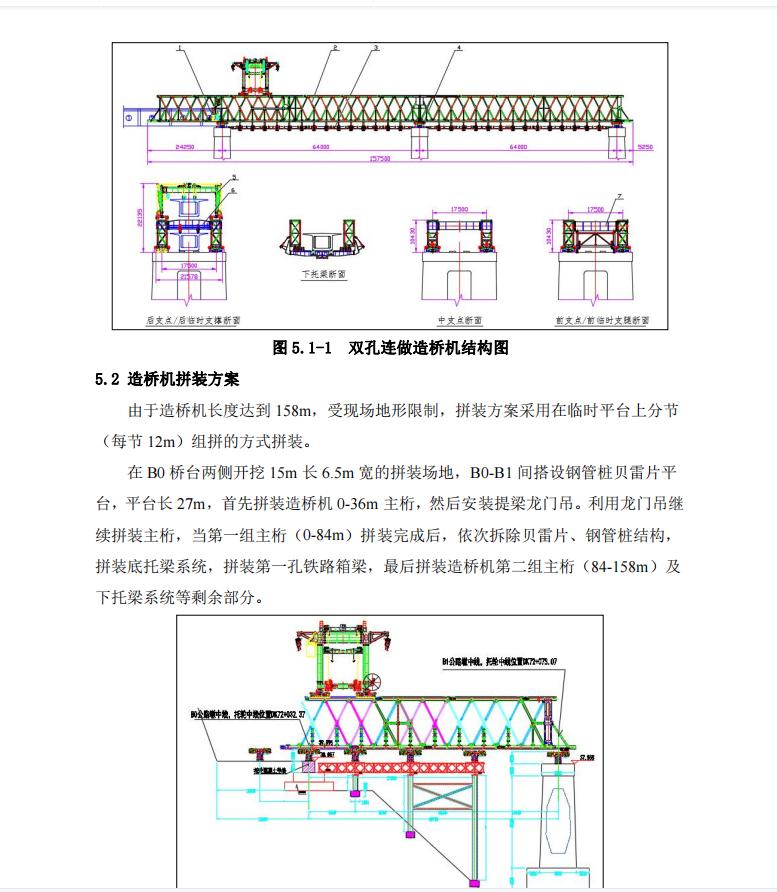

北东口水道特大桥线位从大练岛的南侧出发,跨海坛海峡北东口水道,最后抵达平潭县苏澳镇的罗澳,全桥为公铁合建,铁路桥梁中心里程 DK73+881.62,全长3712.06m。一分部负责大练岛侧引桥(B0-B38)的铁路箱梁预制及架设,引桥为 40m、64m 简支箱梁,采用节段拼装法施工,其中 64m 箱梁 31 孔,40m 箱梁 7 孔,总计 390个节段。
