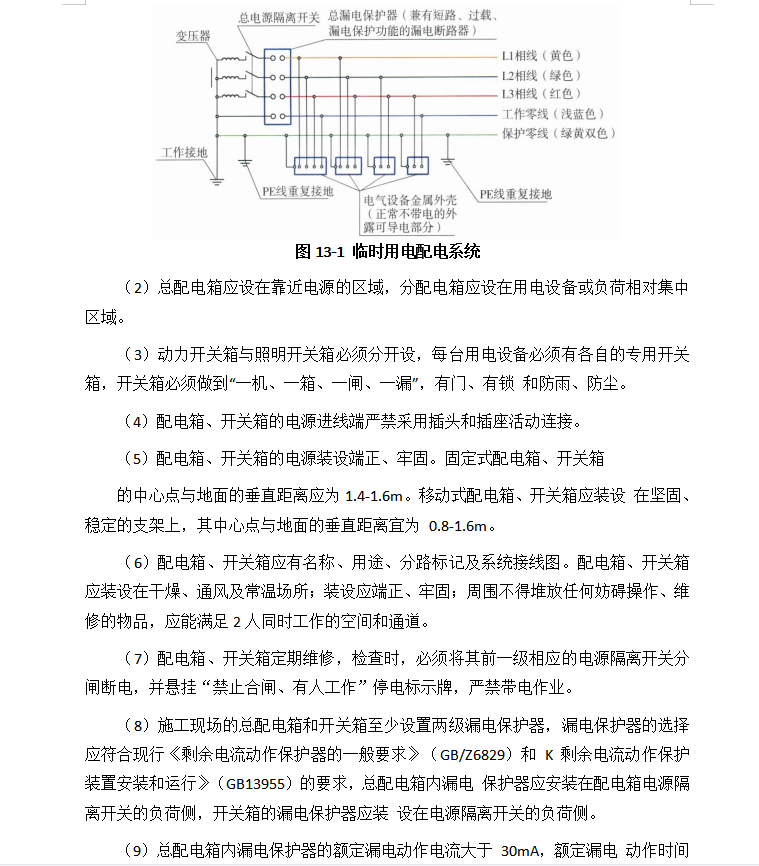

桥梁工程项目临时用电方案 28p
xx大桥及接线工程TS14标桩号K181+900~K189+050,路线长度7.15km。主要工程内容为:路基、桥涵工程等的施工,主要结构物包括箬横2号高架桥3021.46m、箬横3号高架桥1626m、S324分离立交732.96m,及温岭互通。温岭互通区内共设桥梁7座,其中主线桥1座(总长984.5m),匝道桥6座(总长934.18m)。
