高架桥预应力张拉施工专项方案 20p

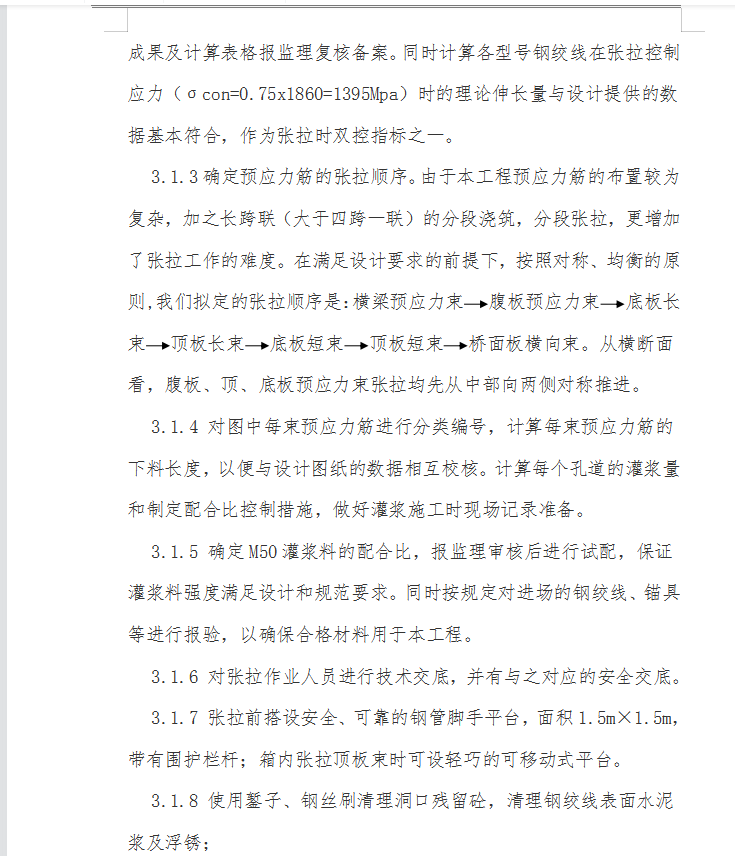

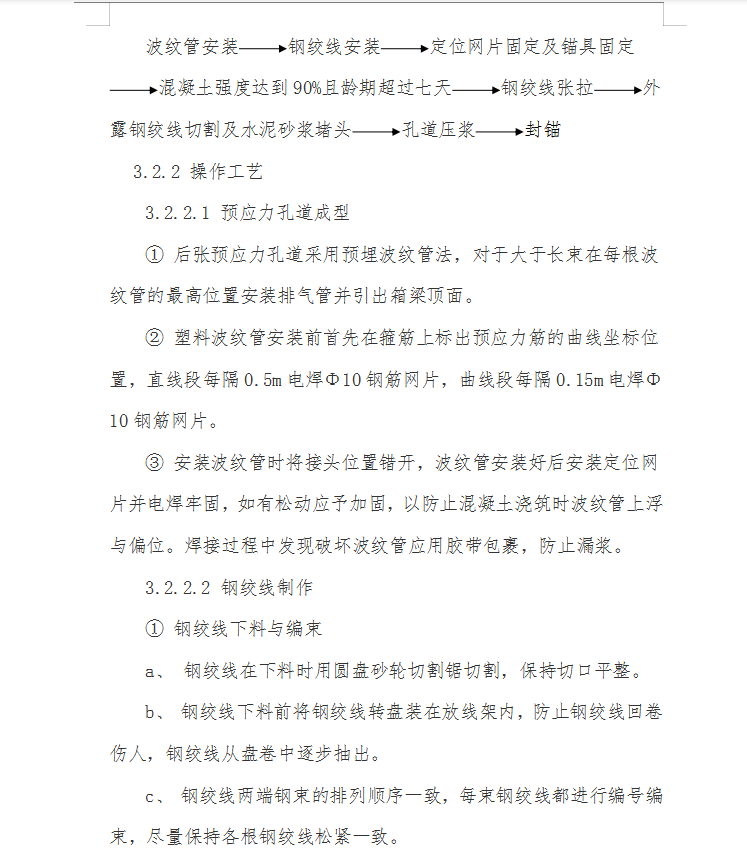

xx市黄浦大街-金桥大道快速通道工程四工程处桥梁部分主要工程量里程桩号范围从K4+785到K5+653,全长868m。四工程处主线桥上构共6联,其中L37联为钢箱梁,其余的均为预应力砼箱梁,预应力砼箱梁分为2孔一联、5孔一联、6孔一联三种;另有S4、X4上下桥匝道各一座,其组成均为三孔一联加四孔一联的预应力砼箱梁。箱梁梁体均采用C50砼。
