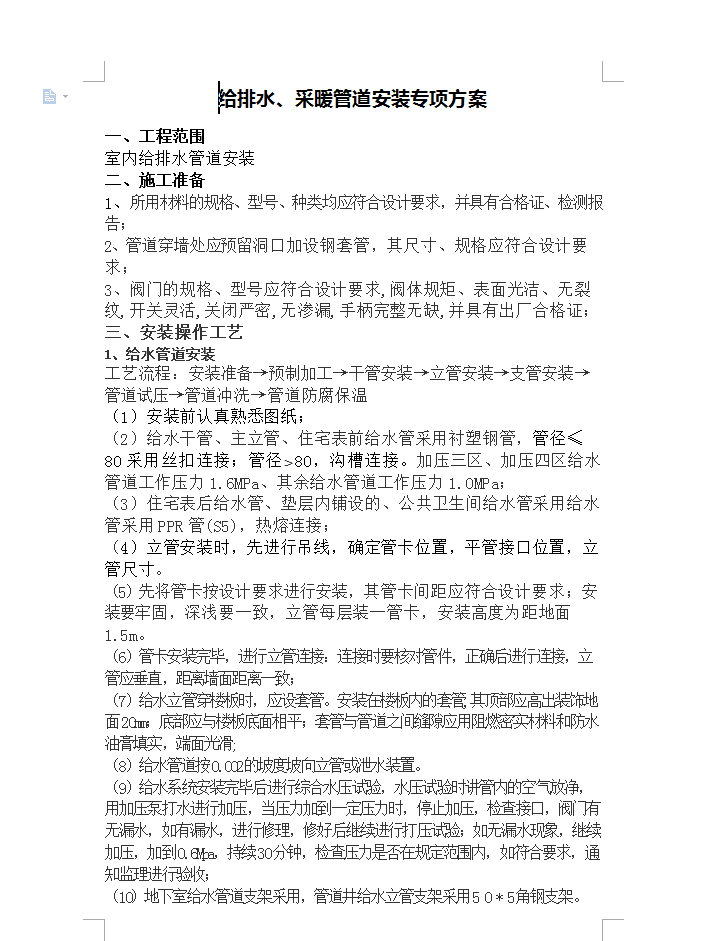

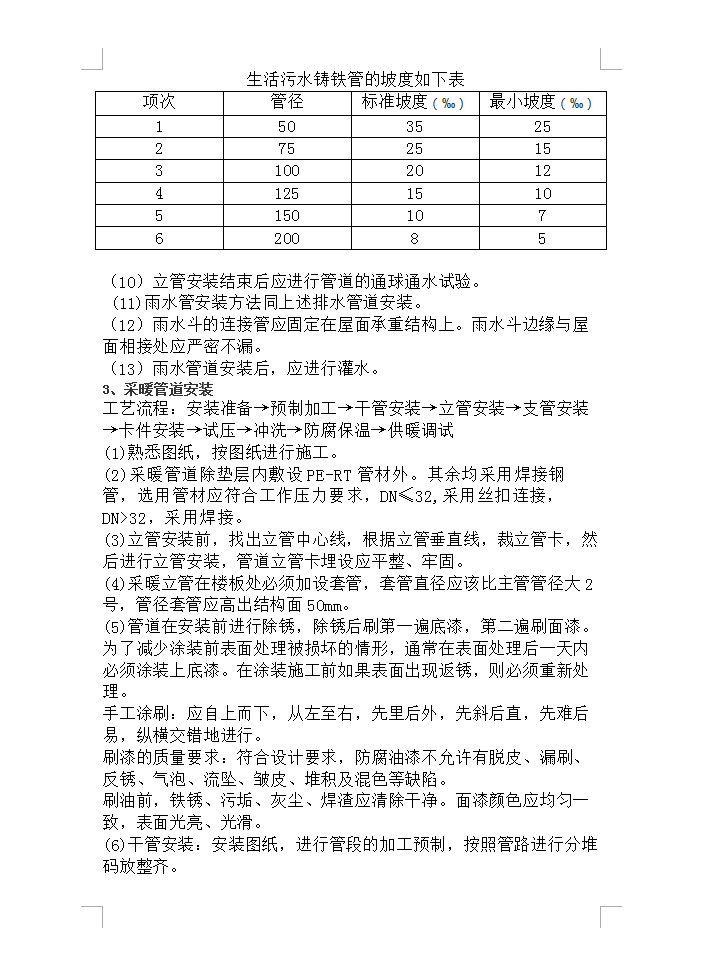

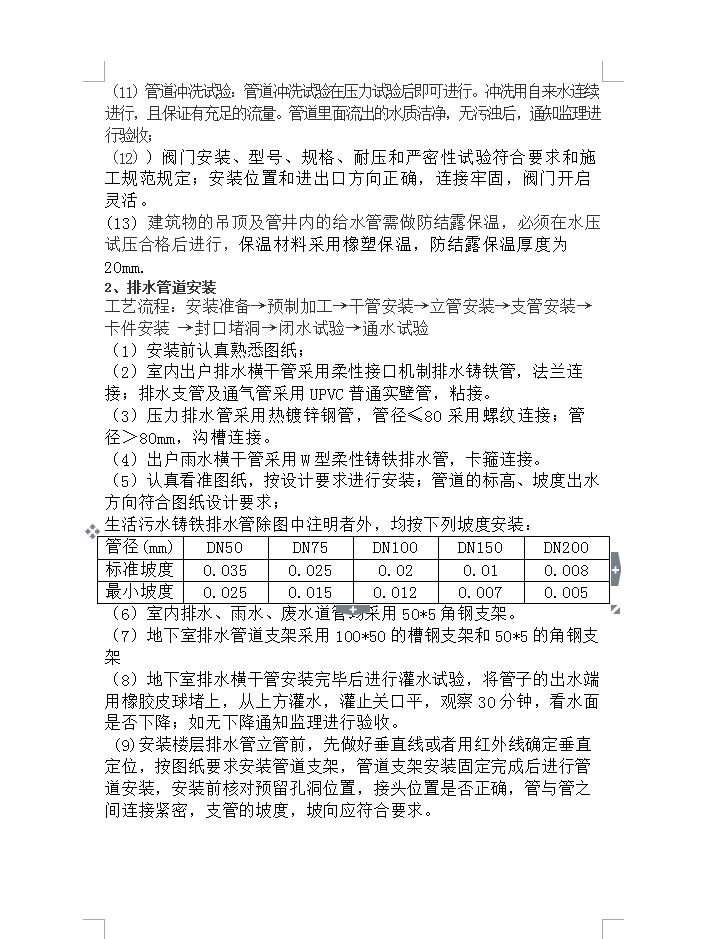

给水管道安装:工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道冲洗→管道防腐保温。(1)安装前认真熟悉图纸;(2)给水干管、主立管、住宅表前给水管采用衬塑钢管,管径≤80采用丝扣连接;管径>80,沟槽连接。加压三区、加压四区给水管道工作压力1.6MPa、其余给水管道工作压力1.0MPa;(3)住宅表后给水管、垫层内铺设的、公共卫生间给水管采用给水管采用PPR管(S5),热熔连接;(4)立管安装时,先进行吊线,确定管卡位置,平管接口位置,立管尺寸。(5)先将管卡按设计要求进行安装,其管卡间距应符合设计要求;安装要牢固,深浅要一致,立管每层装一管卡,安装高度为距地面1.5m。(6)管卡安装完毕,进行立管连接:连接时要核对管件,正确后进行连接,立管应垂直,距离墙面距离一致;(7)给水立管穿楼板时,应设套管。安装在楼板内的套管,其顶部应高出装饰地面20mm;底部应与楼板底面相平;套管与管道之间缝隙应用阻燃密实材料和防水油膏填实,端面光滑;(8)给水管道按0.002的坡度坡向立管或泄水装置。(9)给水系统安装完毕后进行综合水压试验,水压试验时讲管内的空气放净,用加压泵打水进行加压,当压力加到一定压力时,停止加压,检查接口,阀门有无漏水,如有漏水,进行修理,修好后继续进行打压试验;如无漏水现象,继续加压,加到0.6Mpa,持续30分钟,检查压力是否在规定范围内,如符合要求,通知监理进行验收;
