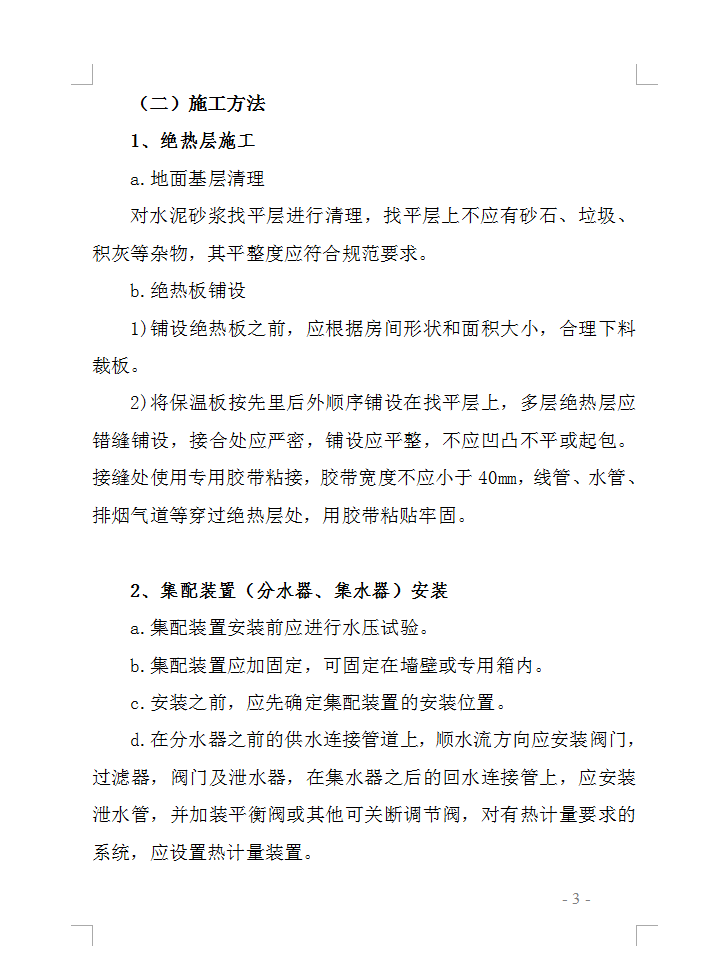

地板辐射施工工艺流程:准备工作—→绝热层施工—→集配装置安装—→加热盘管安装—→加热盘管冲洗—→初次水压试压—→加热盘管砼填充层施工—→二次水压试验—→面层施工—→系统调试—→结束。绝热层施工:a.地面基层清理对水泥砂浆找平层进行清理,找平层上不应有砂石、垃圾、积灰等杂物,其平整度应符合规范要求。b.绝热板铺设:1)铺设绝热板之前,应根据房间形状和面积大小,合理下料裁板。2)将保温板按先里后外顺序铺设在找平层上,多层绝热层应错缝铺设,接合处应严密,铺设应平整,不应凹凸不平或起包。接缝处使用专用胶带粘接,胶带宽度不应小于40mm,线管、水管、排烟气道等穿过绝热层处,用胶带粘贴牢固。
