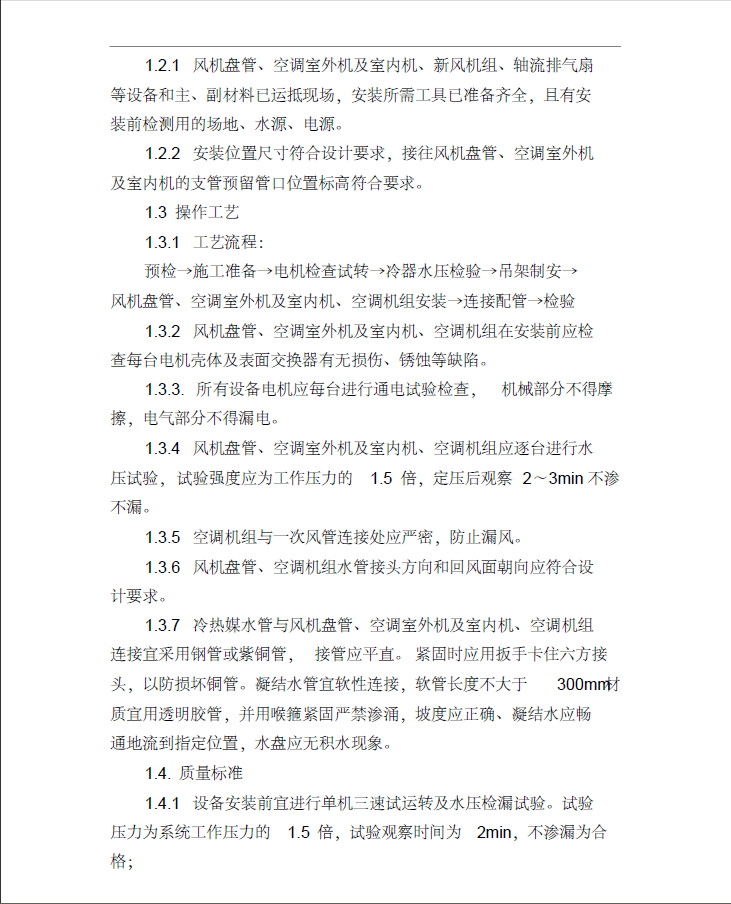

工艺流程:预检→施工准备→电机检查试转→冷器水压检验→吊架制安→风机盘管、空调室外机及室内机、空调机组安装→连接配管→检验。风机盘管、空调室外机及室内机、空调机组在安装前应检查每台电机壳体及表面交换器有无损伤、锈蚀等缺陷。所有设备电机应每台进行通电试验检查, 机械部分不得摩擦,电气部分不得漏电。风机盘管、空调室外机及室内机、空调机组应逐台进行水压试验, 试验强度应为工作压力的1.5 倍,定压后观察2~3min 不渗不漏。空调机组与一次风管连接处应严密,防止漏风。风机盘管、空调机组水管接头方向和回风面朝向应符合设计要求。冷热媒水管与风机盘管、空调室外机及室内机、空调机组连接宜采用钢管或紫铜管, 接管应平直。紧固时应用扳手卡住六方接头,以防损坏铜管。凝结水管宜软性连接,软管长度不大于300mm材质宜用透明胶管,并用喉箍紧固严禁渗涌,坡度应正确、凝结水应畅通地流到指定位置,水盘应无积水现象。

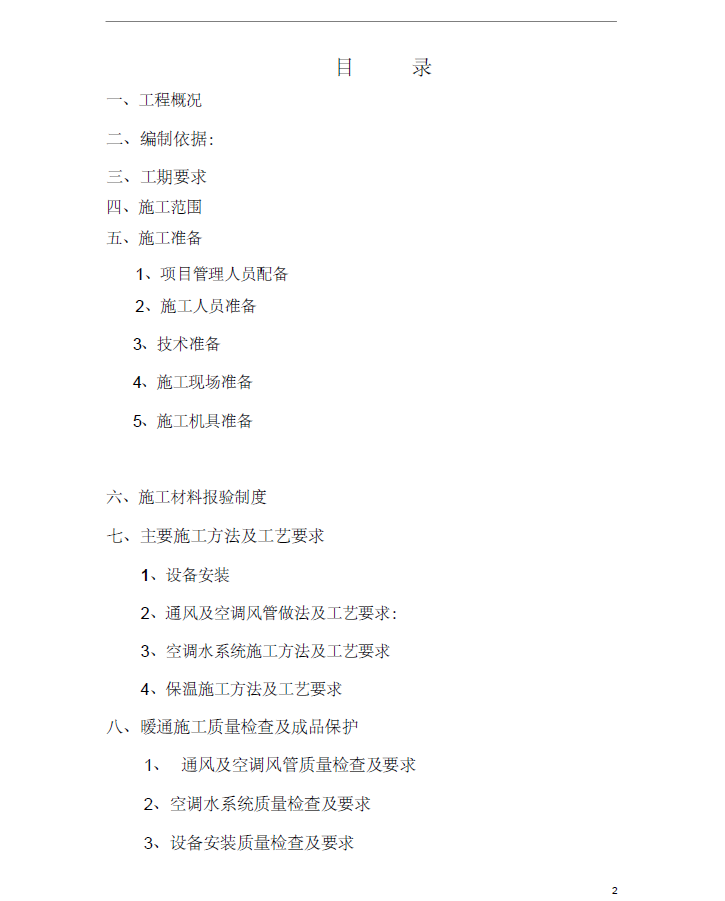

目录
一、工程概况
二、编制依据
三、工期要求
..............
4、成品保护
九、安全文明施工要求
