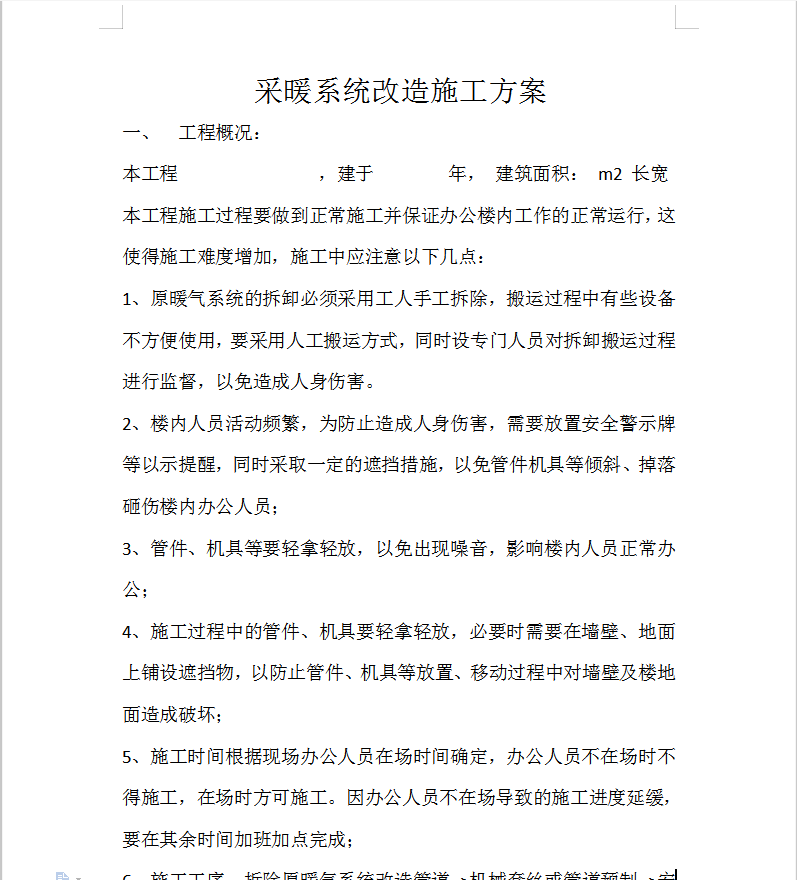

一、 工程概况:
本工程 ,建于 年, 建筑面积: m2 长宽
本工程施工过程要做到正常施工并保证办公楼内工作的正常运行,这使得施工难度增加,施工中应注意以下几点:
1、原暖气系统的拆卸必须采用工人手工拆除,搬运过程中有些设备不方便使用,要采用人工搬运方式,同时设专门人员对拆卸搬运过程进行监督,以免造成人身伤害。
2、楼内人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒,同时采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员;
3、管件、机具等要轻拿轻放,以免出现噪音,影响楼内人员正常办公;
4、施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁及楼地面造成破坏;
5、施工时间根据现场办公人员在场时间确定,办公人员不在场时不得施工,在场时方可施工。因办公人员不在场导致的施工进度延缓,要在其余时间加班加点完成;

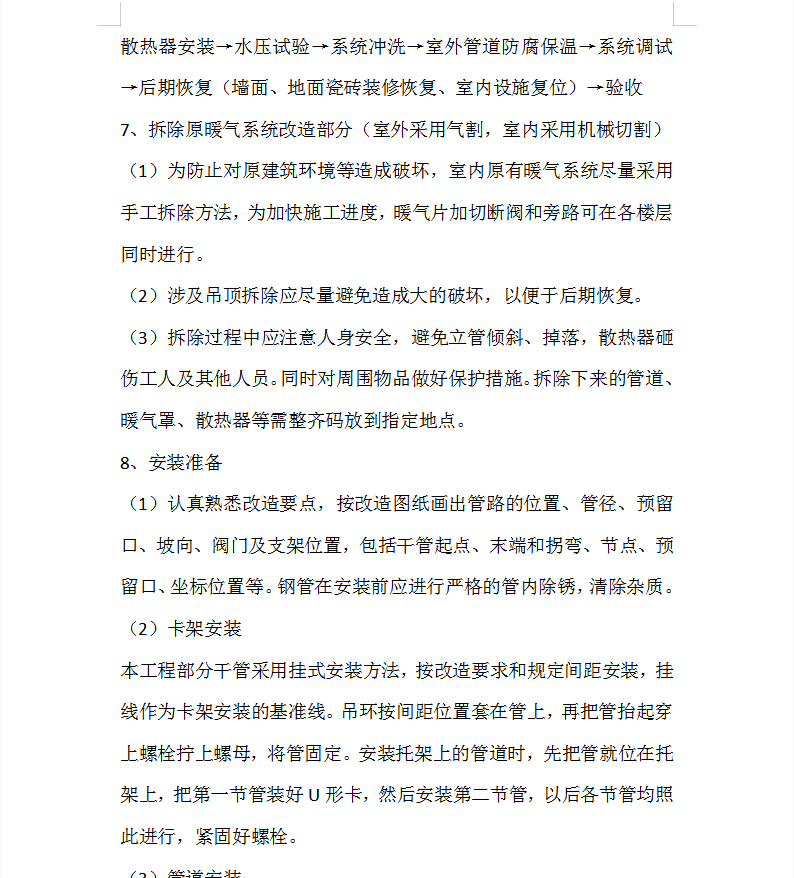

6、施工工序:拆除原暖气系统改造管道→机械套丝或管道预制→安装准备→卡架安装→管道及阀门安装(先干管,再立管,后支管)→散热器安装→水压试验→系统冲洗→室外管道防腐保温→系统调试→后期恢复(墙面、地面瓷砖装修恢复、室内设施复位)→验收
