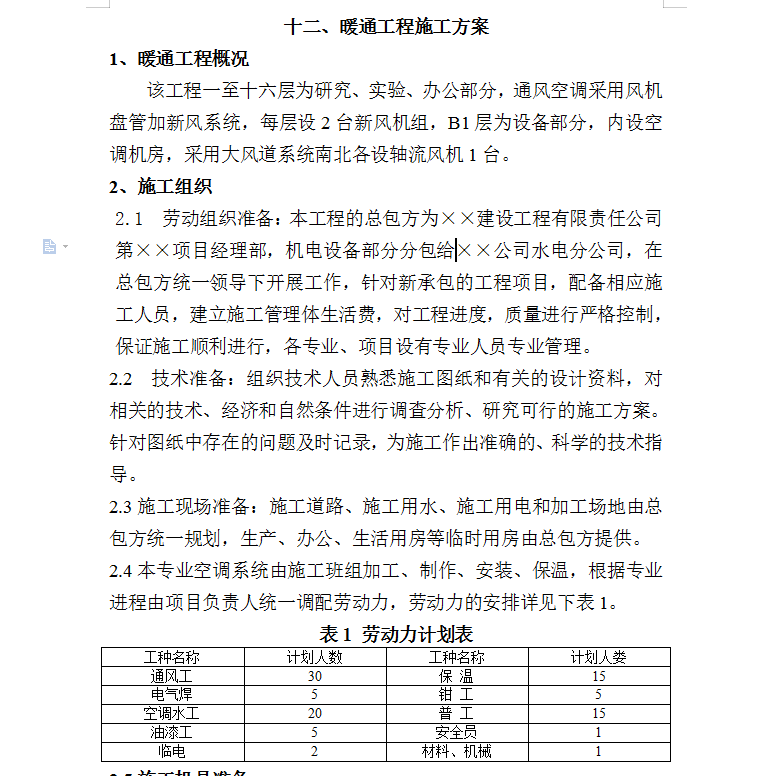

该工程一至十六层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统南北各设轴流风机1台。
劳动组织准备:本工程的总包方为××建设工程有限责任公司第××项目经理部,机电设备部分分包给××公司水电分公司,在总包方统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立施工管理体生活费,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理。
2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导。
