您当前位置:首页 » 暖通工程 » 暖通施工
冷水机组吊装施工方案 6P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-30
  • 资料类型:RAR
  • 资料大小:7.89 KB
  • 资料分类:暖通工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
冷水机组吊装施工方案 6P

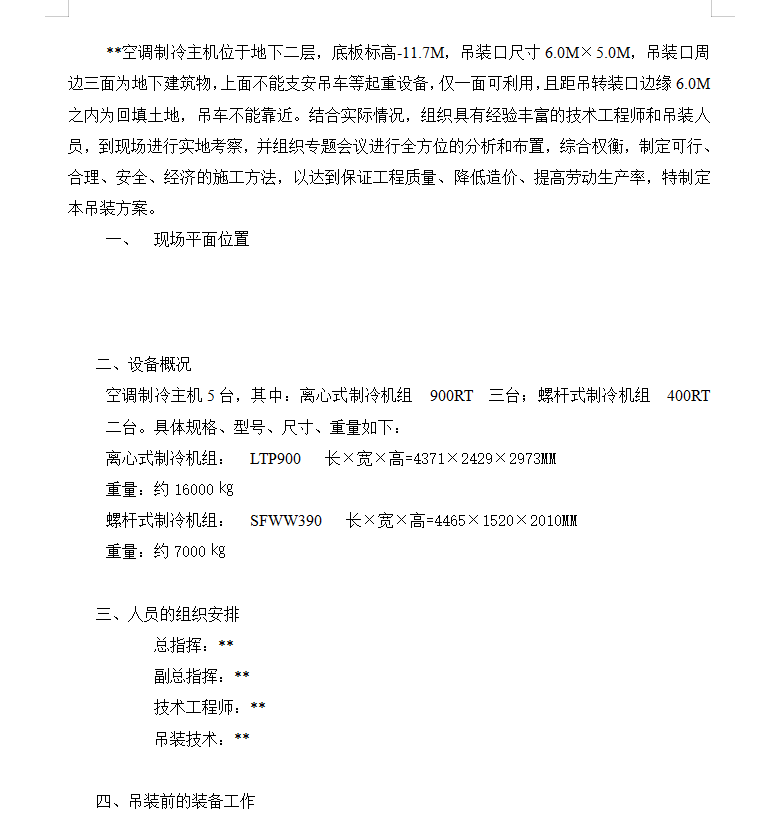

**空调制冷主机位于地下二层,底板标高-11.7M,吊装口尺寸6.0M×5.0M,吊装口周边三面为地下建筑物,上面不能支安吊车等起重设备,仅一面可利用,且距吊转装口边缘6.0M之内为回填土地,吊车不能靠近。结合实际情况,组织具有经验丰富的技术工程师和吊装人员,到现场进行实地考察,并组织专题会议进行全方位的分析和布置,综合权衡,制定可行、合理、安全、经济的施工方法,以达到保证工程质量、降低造价、提高劳动生产率,特制定本吊装方案。

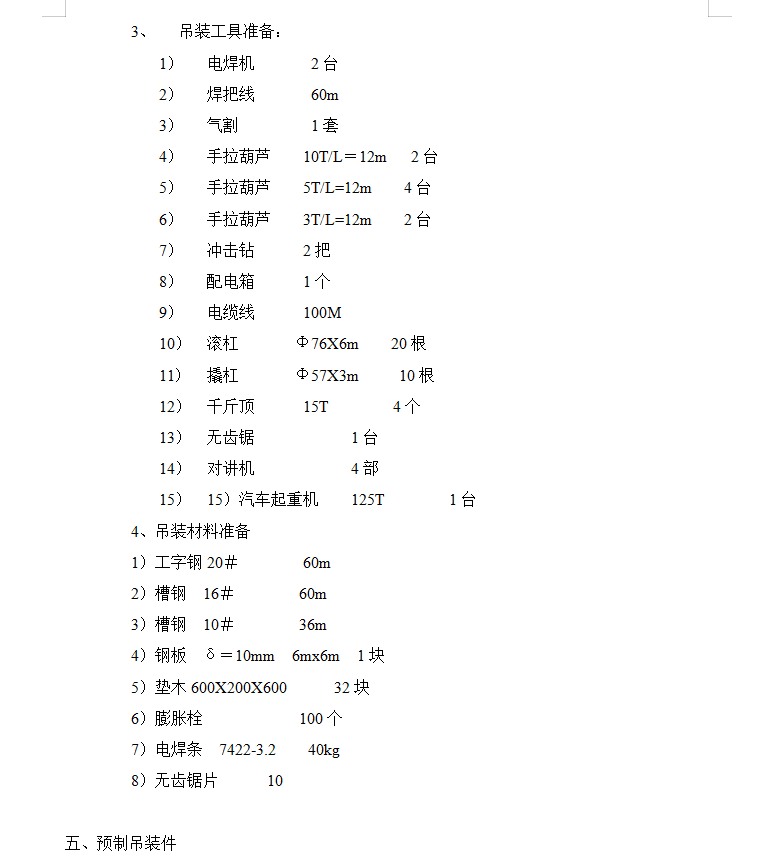

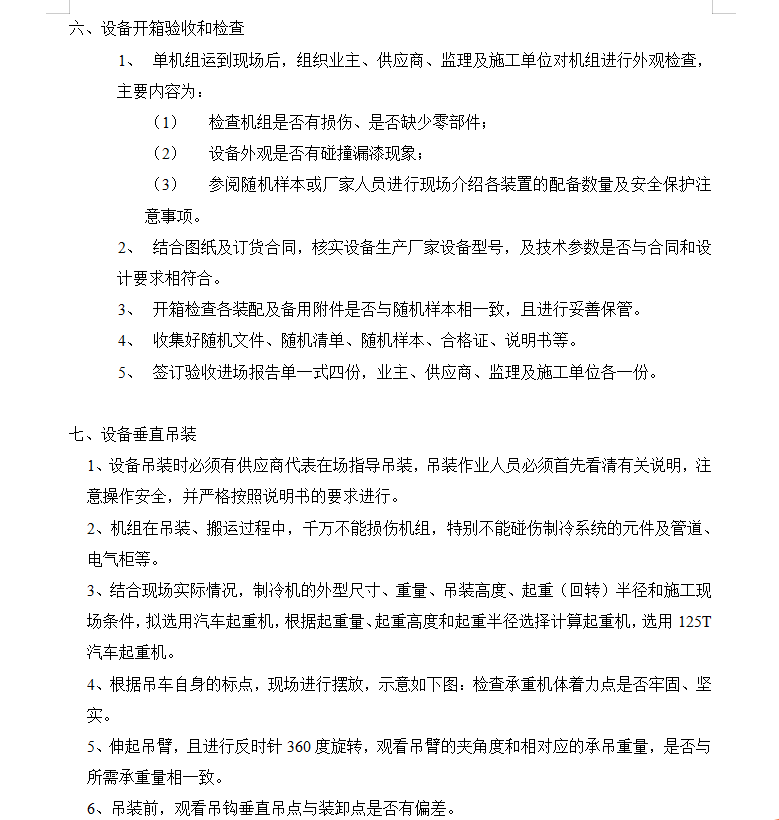

设备垂直吊装
1、设备吊装时必须有供应商代表在场指导吊装,吊装作业人员必须首先看清有关说明,注意操作安全,并严格按照说明书的要求进行。
2、机组在吊装、搬运过程中,千万不能损伤机组,特别不能碰伤制冷系统的元件及管道、电气柜等。
3、结合现场实际情况,制冷机的外型尺寸、重量、吊装高度、起重(回转)半径和施工现场条件,拟选用汽车起重机,根据起重量、起重高度和起重半径选择计算起重机,选用125T汽车起重机。
4、根据吊车自身的标点,现场进行摆放,示意如下图:检查承重机体着力点是否牢固、坚实。
5、伸起吊臂,且进行反时针360度旋转,观看吊臂的夹角度和相对应的承吊重量,是否与所需承重量相一致。
6、吊装前,观看吊钩垂直吊点与装卸点是否有偏差。
7、吊装前详细检查钢丝绳是否有损残,每个卸口绳卡及滑轮是否良好。
8、以机组顶部为着力点,在保持机组水平状态的情况下,其张角不应大于90度,调节钢丝绳的相应长度,紧固各绑扎点,以防脱滑。
9、吊装时由专人统一指挥,作好隔离和防护,吊臂下及附近严禁行人停留和通过。
资料截图
  • 冷水机组吊装施工方案 6P
  • 冷水机组吊装施工方案 6P
  • 冷水机组吊装施工方案 6P
