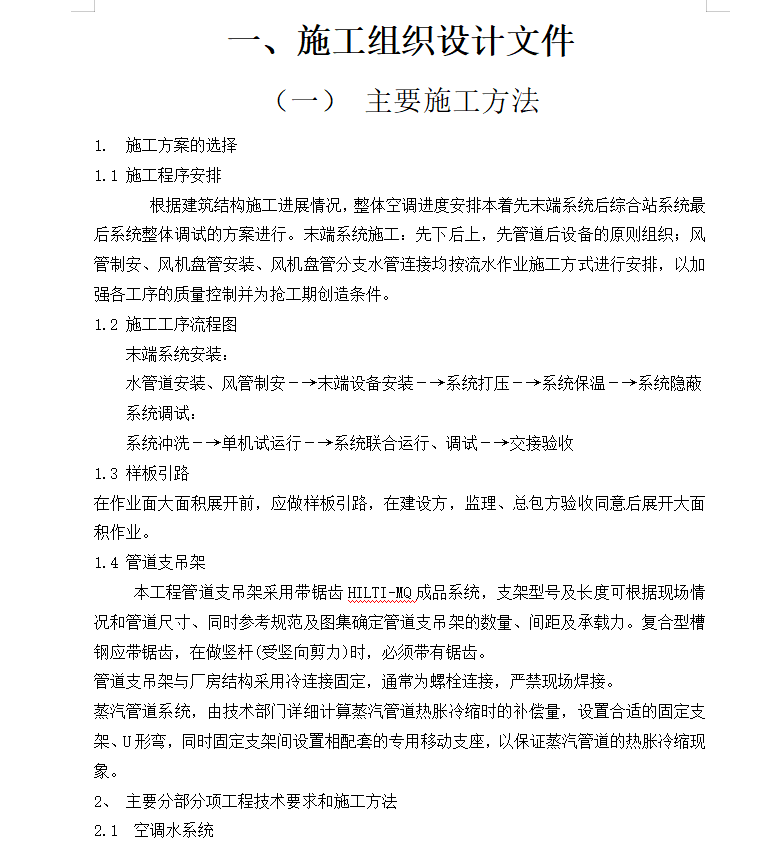

根据建筑结构施工进展情况,整体空调进度安排本着先末端系统后综合站系统最后系统整体调试的方案进行。末端系统施工:先下后上,先管道后设备的原则组织;风管制安、风机盘管安装、风机盘管分支水管连接均按流水作业施工方式进行安排,以加强各工序的质量控制并为抢工期创造条件。
本工程管道支吊架采用带锯齿HILTI-MQ成品系统,支架型号及长度可根据现场情况和管道尺寸、同时参考规范及图集确定管道支吊架的数量、间距及承载力。复合型槽钢应带锯齿,在做竖杆(受竖向剪力)时,必须带有锯齿。
管道支吊架与厂房结构采用冷连接固定,通常为螺栓连接,严禁现场焊接。
蒸汽管道系统,由技术部门详细计算蒸汽管道热胀冷缩时的补偿量,设置合适的固定支架、U形弯,同时固定支架间设置相配套的专用移动支座,以保证蒸汽管道的热胀冷缩现象。
