图书馆通风空调工程施工组织设计 127P

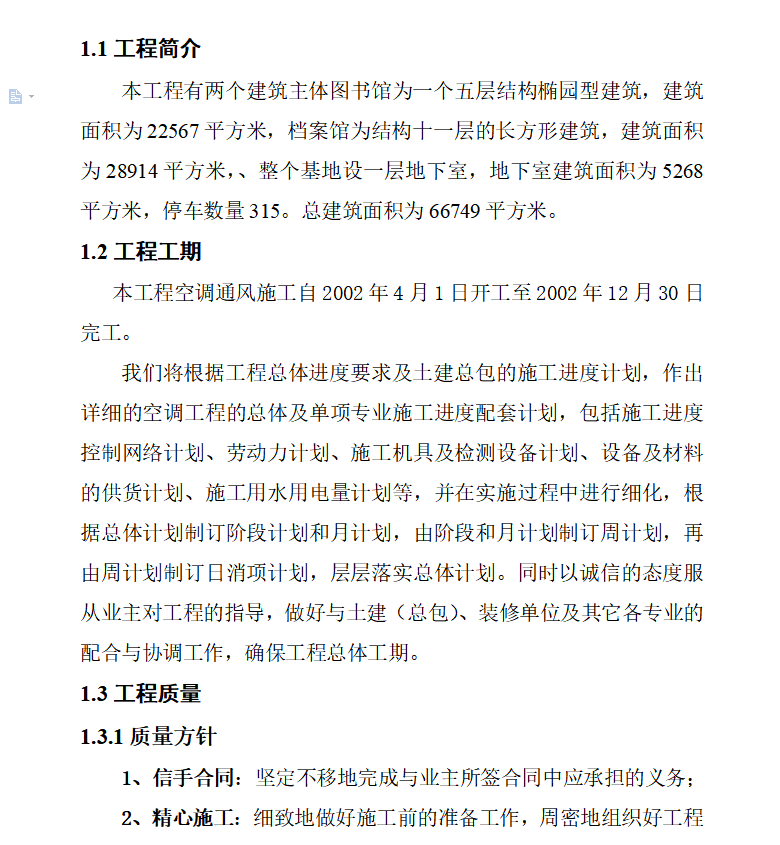

本工程有两个建筑主体图书馆为一个五层结构椭园型建筑,建筑面积为22567平方米,档案馆为结构十一层的长方形建筑,建筑面积为28914平方米,整个基地设一层地下室,地下室建筑面积为5268平方米,停车数量315。总建筑面积为66749平方米。
本工程空调通风施工自2002年4月1日开工至2002年12月30日完工。
我们将根据工程总体进度要求及土建总包的施工进度计划,作出详细的空调工程的总体及单项专业施工进度配套计划,包括施工进度控制网络计划、劳动力计划、施工机具及检测设备计划、设备及材料的供货计划、施工用水用电量计划等,并在实施过程中进行细化,根据总体计划制订阶段计划和月计划,由阶段和月计划制订周计划,再由周计划制订日消项计划,层层落实总体计划。同时以诚信的态度服从业主对工程的指导,做好与土建(总包)、装修单位及其它各专业的配合与协调工作,确保工程总体工期。
