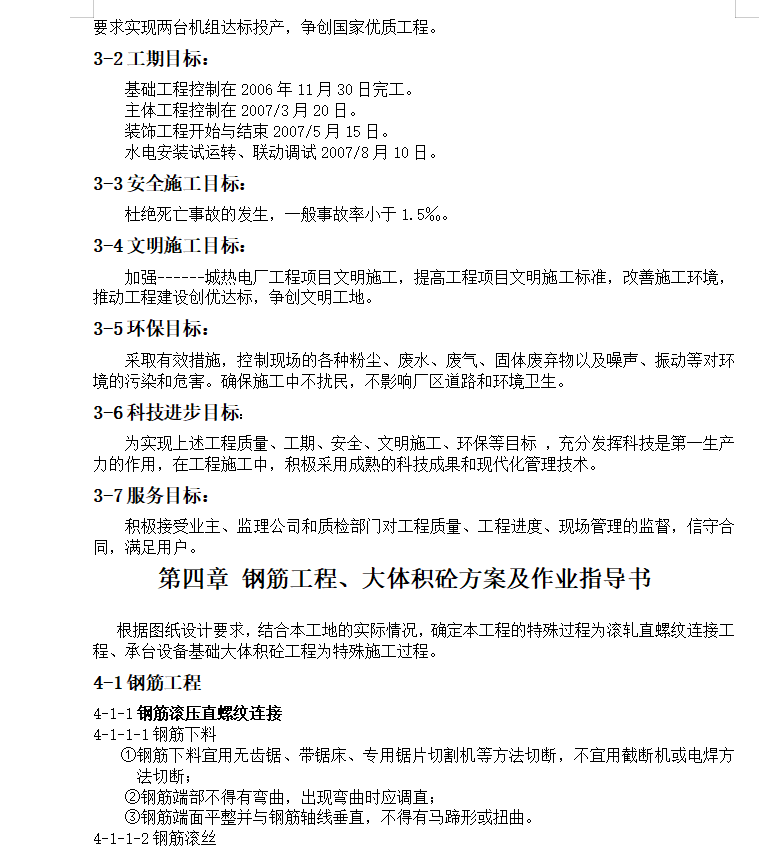

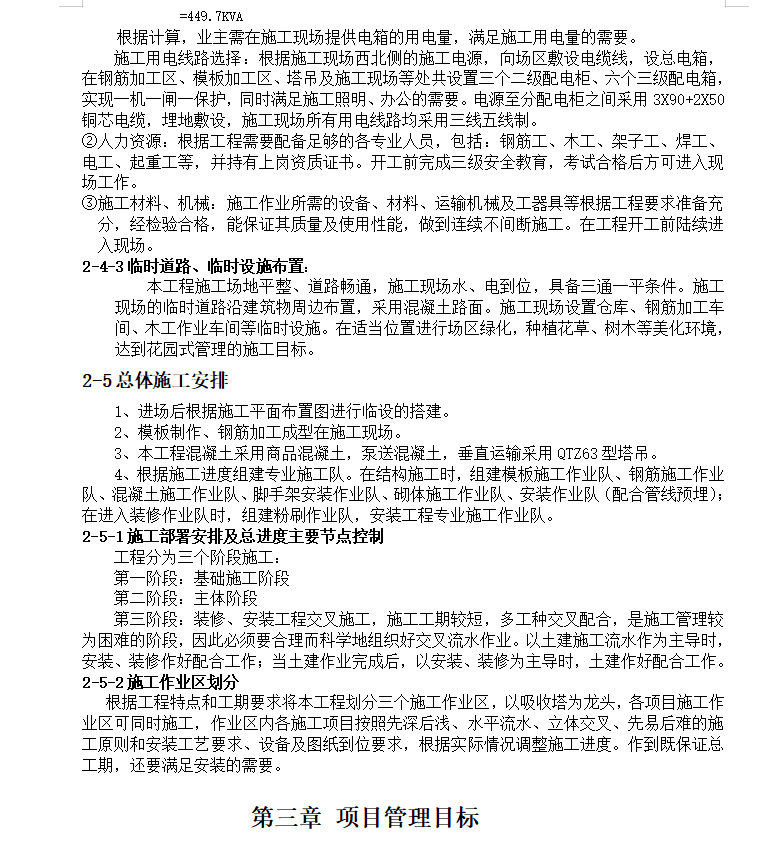

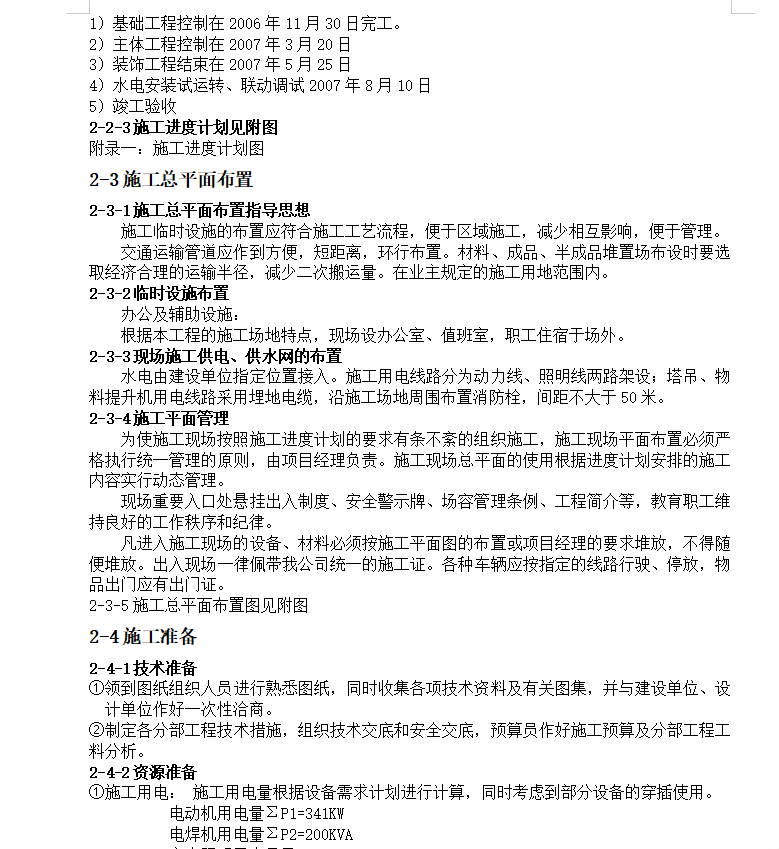

工程采用项目管理的组织形式,组建项目经理部.设项目经理、项目副经理、项目工程师各一名,项目经理部下设施工技术科、质量安全科、经营核算科、物资设备科、办公室(消防、保卫)、以及各专业施工队(详见如下项目部组织机构图)。项目经理部负责整个工程进度、质量、安全、文明施工、工期和成本核算等进行科学、高效和有计划的组织管理。
施工临时设施的布置应符合施工工艺流程,便于区域施工,减少相互影响,便于管理。交通运输管道应作到方便,短距离,环行布置。材料、成品、半成品堆置场布设时要选取经济合理的运输半径,减少二次搬运量。在业主规定的施工用地范围内。
