您当前位置:首页 » 暖通工程 » 暖通施工
供热锅炉房土建工程施工组织设计 52P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-04-02
  • 资料类型:RAR
  • 资料大小:629 KB
  • 资料分类:暖通工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
供热锅炉房土建工程施工组织设计 52P

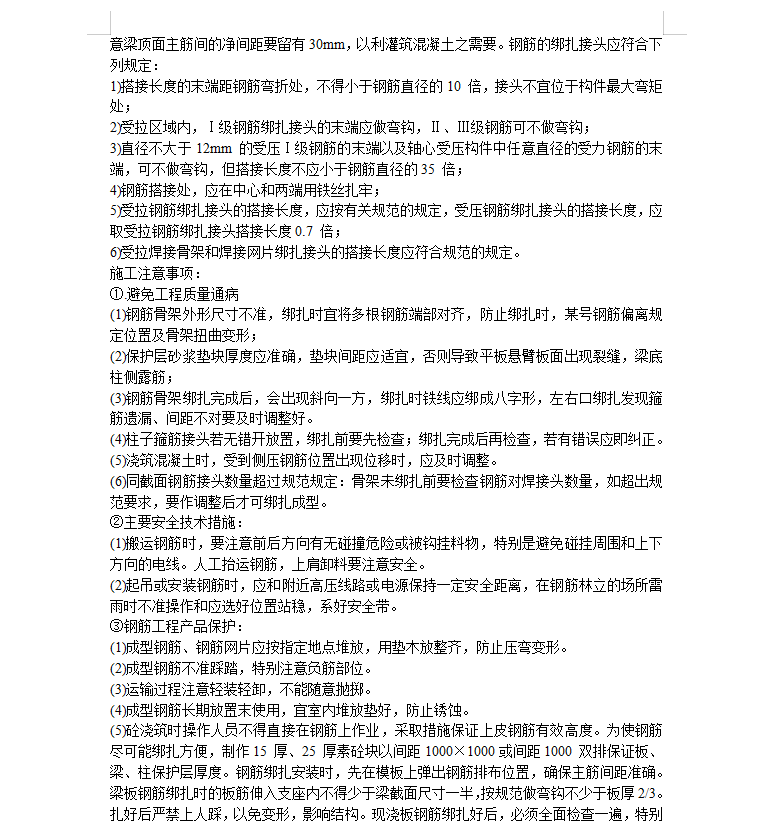

注意钢筋绑扎顺序及钢筋上下位置。为使钢筋尽可能绑扎方便,制作15 厚、25 厚素砼块以间距1000×1000 或间距1000 双排保证保护层厚度。钢筋绑扎安装时,先在模板上弹出钢筋排布位置,确保主筋间距准确。梁板钢筋绑扎时的板筋伸入支座内不得少于梁截面尺寸一半,按规范做弯钩不少于板厚2/3。扎好后严禁上人踩,以免变形,影响结构。现浇板钢筋绑扎好后,必须全面检查一遍,特别注意梁上负筋及主次梁的上筋,不得漏放,并搭设临时走道,确保钢筋骨架及钢筋网清洁和整齐一致。框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要留有30mm,以利灌筑混凝土之需要。
资料截图
  • 供热锅炉房,施工组织设计
  • 供热锅炉房,施工组织设计
  • 供热锅炉房,施工组织设计
