热力工程直埋管道施工方案

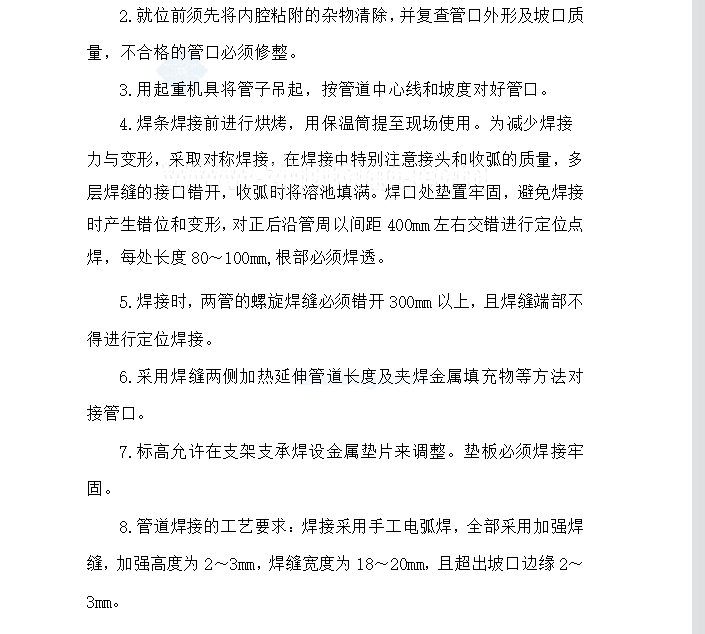

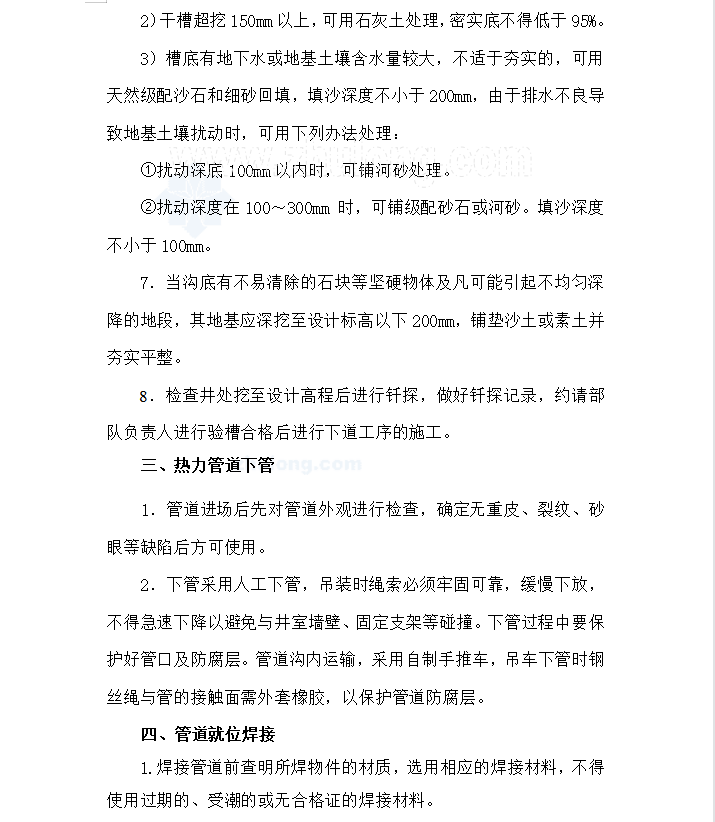

施工前,与现况地下管线所属相关管理单位联系,采取措施,防止损坏管道。本工程采用机械开挖沟槽,槽深小于2m时边坡采用1 ∶0.3,槽深大于2m时边坡采用1∶0.5,严禁超挖。开挖出的渣土如施工现场有条件允许存土,可将好土存放在沟槽边,并堆放整齐,以便回填之用。
