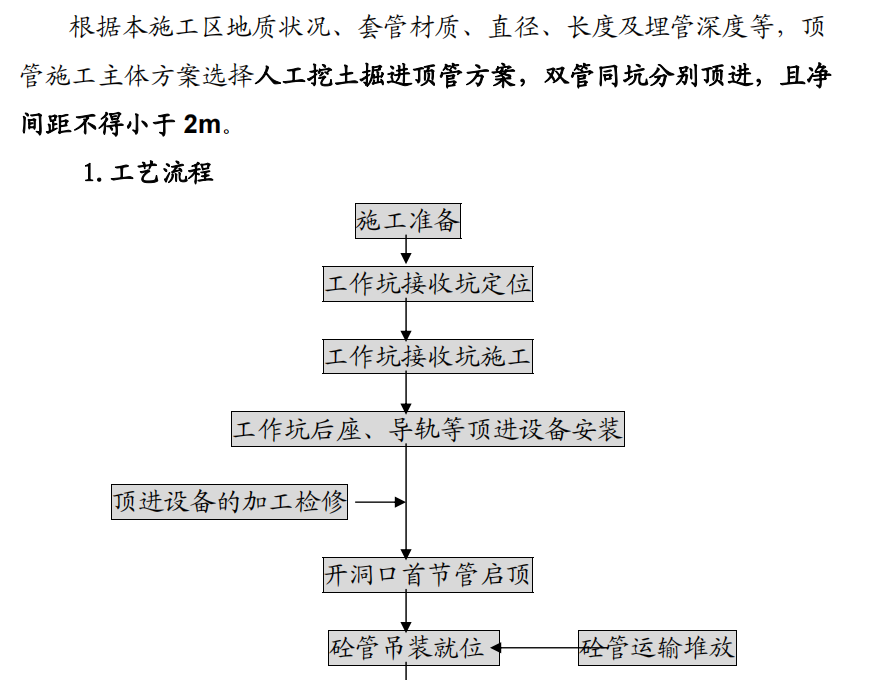

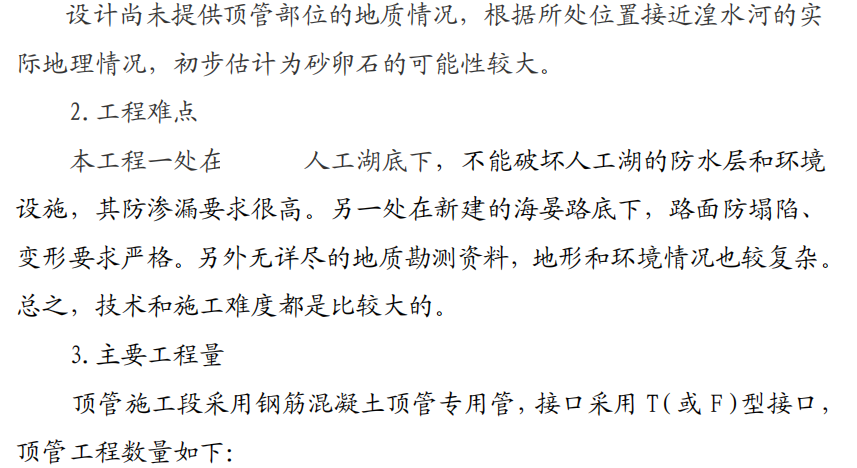

供热主干线钢筋砼套管顶管穿越施工方案
根据本施工区地质状况、套管材质、直径、长度及埋管深度等,顶管施工主体方案选择人工挖土掘进顶管方案,双管同坑分别顶进,且净间距不得小于2m。由于本顶管工程技术含量高,施工难度很大。因此应作好充分的施工技术准备,确保工程按质、按期完成。
