您当前位置:首页 » 水利工程 » 除险加固
水库除险加固工程初步验收工作报告
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-03-27
  • 资料类型:RAR
  • 资料大小:21.7 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水库除险加固工程初步验收工作报告
xx水库位于XX河峡谷出口以上1.8Km处,是一座以灌溉为主,结合发电、旅游、城市供水等综合利用的大(Ⅱ)型水利枢纽工程。枢纽由混凝土双曲拱坝、河床电站、东、西干渠引水渠首及渠首电站、下游反调节池和南干渠渠首组成。水库最大坝高88m,总库容1.098亿立方米,设计灌溉农田51.5万亩,电站装机40.5MW。xx水库建成30多年来,为xx市经济发展和减轻洪灾损失发挥了巨大作用。由于xx水库工程修建于特殊历史时期,属典型“三边”工程,存在一些影响水库安全运行的工程隐患和问题:①防洪标准不足,②大坝下游冲刷坑发展加剧,③六孔泄洪中孔无检修门,④水库淤积严重,⑤检测设施老化及缺少必需的监测设备,⑥坝踵开裂和底孔出口环向裂缝,⑦8#~12#坝段扬压力、渗水量偏大等渗流问题。X年10月首次大坝安全鉴定,xx水库大坝被确定为三类坝,要求尽快进行除险加固。

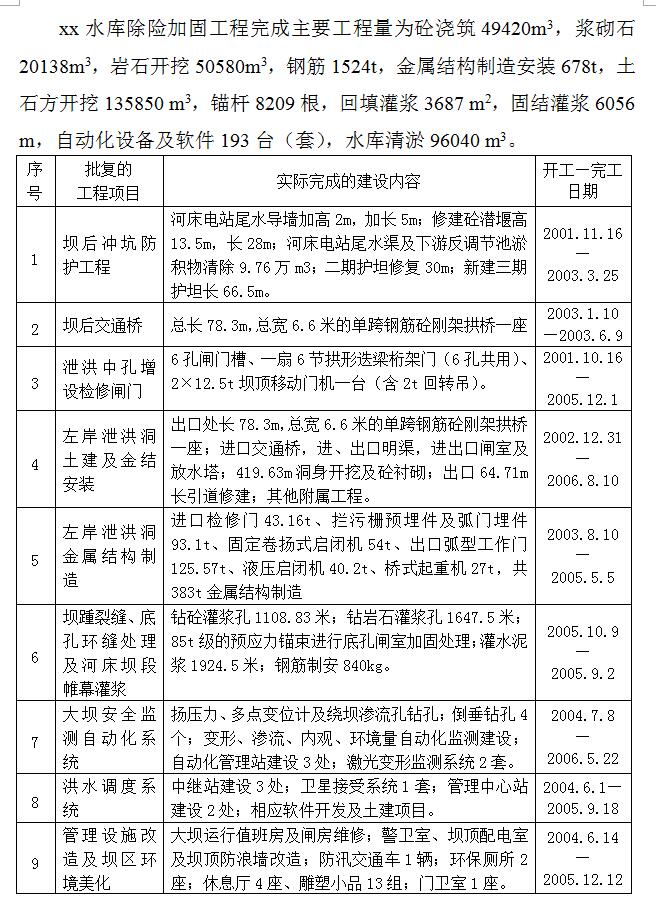

xx水库除险加固工程完成主要工程量为砼浇筑49420m3,浆砌石20138m3,岩石开挖50580m3,钢筋1524t,金属结构制造安装678t,土石方开挖135850 m3,锚杆8209根,回填灌浆3687 m2,固结灌浆6056 m,自动化设备及软件193台(套),水库清淤96040 m3。
资料截图
  • 水库除险加固工程初步验收工作报告
  • 水库除险加固工程初步验收工作报告
